BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 04/4/2025 📊
CÔNG TÁC ĐÃ THỰC HIỆN:
Ngày báo cáo: 04/04/2025
I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY :
A. Khu vực khối đế:
- Hoạt động kiểm định chất lượng:
- Hoàn tất quy trình decffect đánh giá kỹ thuật dầm biên
- Hoạt động thi công xây dựng:
- Thực hiện công đoạn chống thấm dầm biên tại tầng 1
- Hoạt động thí nghiệm vật liệu:

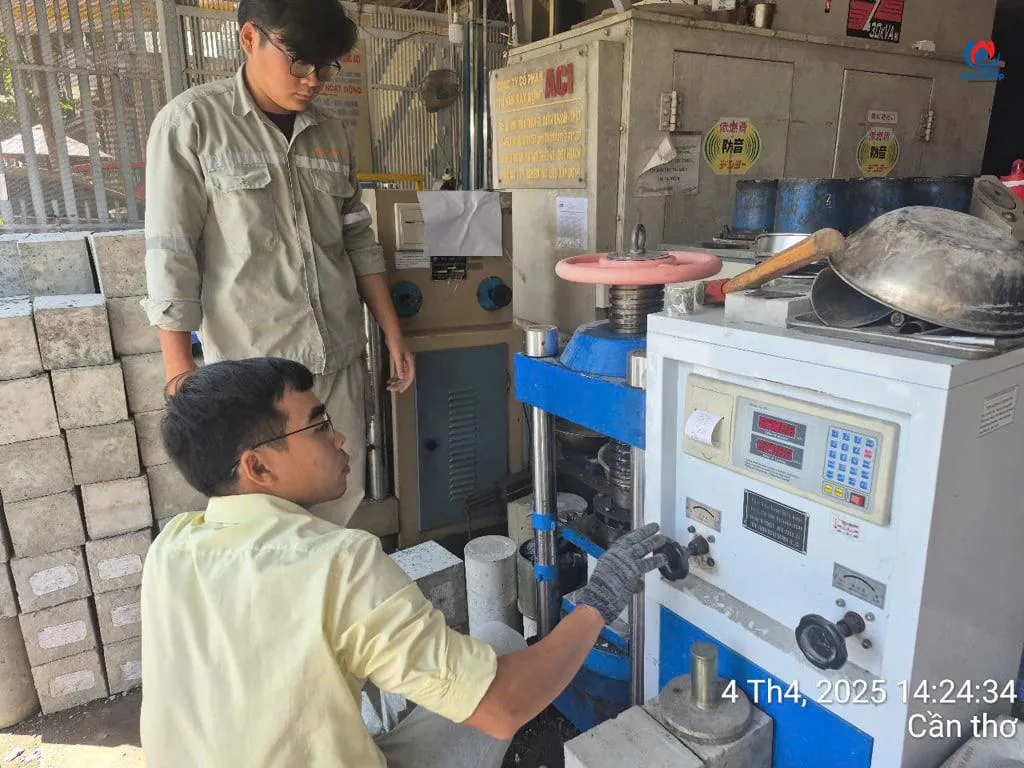

- Tham gia giám sát quá trình thí nghiệm nén mẫu bê tông R28 và kiểm tra khả năng chống thấm của dầm sàn tầng 1 (phân khu 1)
B. Khu vực tháp 01 & 02 (Phân khu 3 & 4):
- Quy trình kiểm soát kỹ thuật:

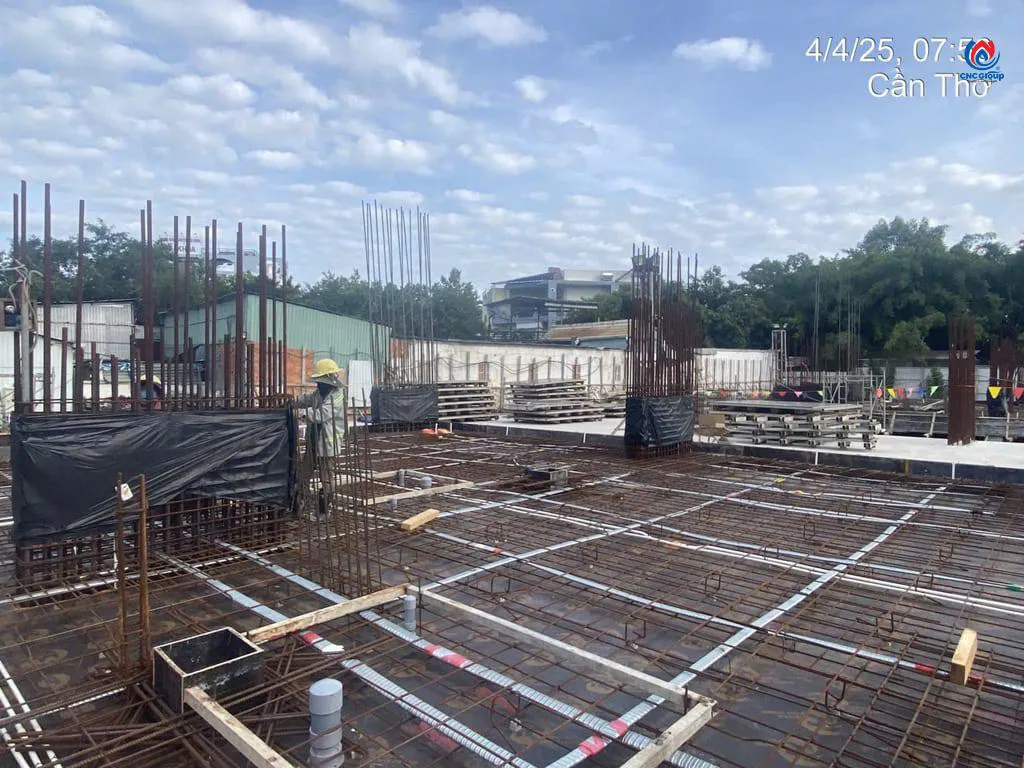

- Thực hiện toàn diện việc deffect hệ thống thép, cây chống và ván khuôn dầm sàn tầng 1
- Quy trình thẩm định:

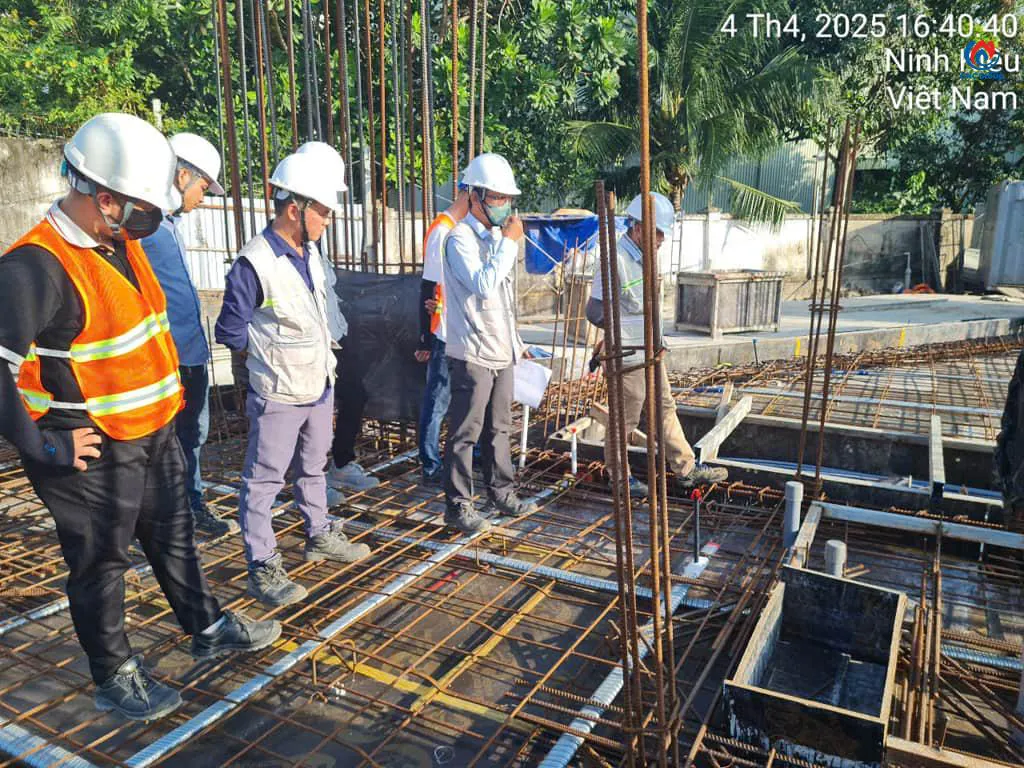

- Tiến hành nghiệm thu tổng thể các hạng mục kết cấu chính tầng 1
C. Điều chỉnh lịch trình:
- Buộc phải hủy bỏ kế hoạch đổ bê tông dầm sàn tầng 1
- Lý do chính: Tồn tại một số hạng mục chưa đáp ứng tiêu chuẩn kỹ thuật theo biên bản nghiệm thu đính kèm
II. KẾ HOẠCH CÔNG VIỆC DỰ KIẾN (NGÀY 05/04/2025) :
A. Khu vực tháp 01 & 02 (Phân khu 3 & 4):
- Hoạt động đánh giá kỹ thuật:
- Tiếp tục quy trình deffect đối với hệ thống thép, cây chống và ván khuôn dầm sàn tầng 1
- Hoạt động thẩm định lại:
- Tiến hành quy trình nghiệm thu tổng thể lần hai sau khi khắc phục các lỗi kỹ thuật
B. Khu vực khối đế:
- Tiến độ xây dựng:
- Mở rộng phạm vi và đẩy nhanh tiến độ thi công chống thấm dầm biên tầng 1
III. ĐÁNH GIÁ CHUNG :
Tình hình tiến độ công trình hiện đang gặp một số trở ngại, đặc biệt là việc đổ bê tông dầm sàn tầng 1 tiếp tục phải trì hoãn do các vấn đề kỹ thuật chưa đáp ứng yêu cầu nghiệm thu. Mặc dù vậy, các hoạt động khác vẫn đang được triển khai một cách đồng bộ. Công tác decffect và nghiệm thu tại tháp 01 và 02 đã được thực hiện theo đúng quy trình, tuy nhiên kết quả chưa đạt yêu cầu tại một số hạng mục cụ thể. Hoạt động chống thấm dầm biên tại khối đế vẫn đang được thực hiện theo kế hoạch ban đầu. Trọng tâm cho ngày mai sẽ là việc tập trung nguồn lực vào khắc phục các lỗi đã được phát hiện và tổ chức nghiệm thu lại để sớm đủ điều kiện tiến hành đổ bê tông trong thời gian tới.

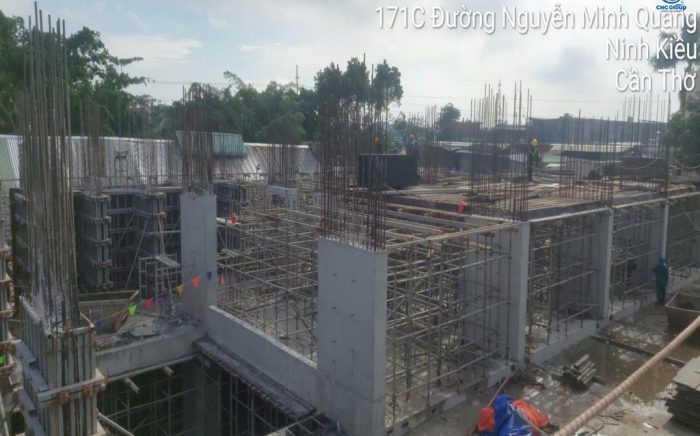

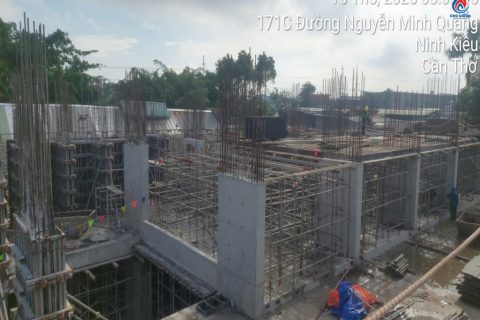

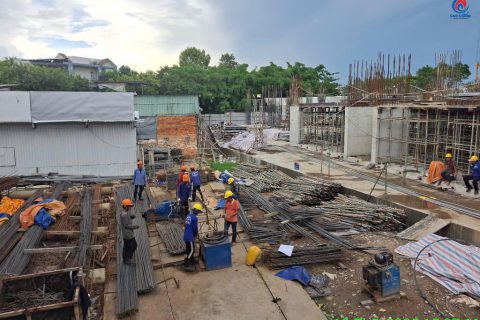

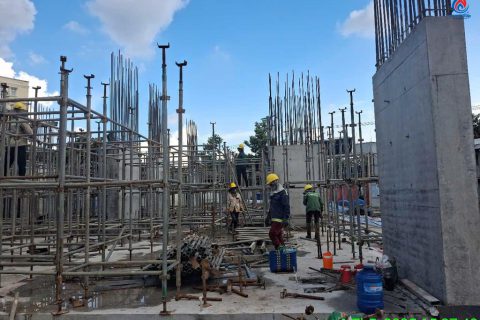

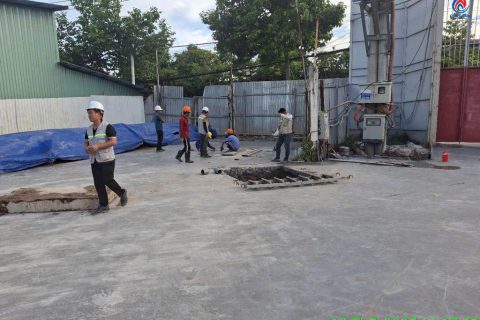

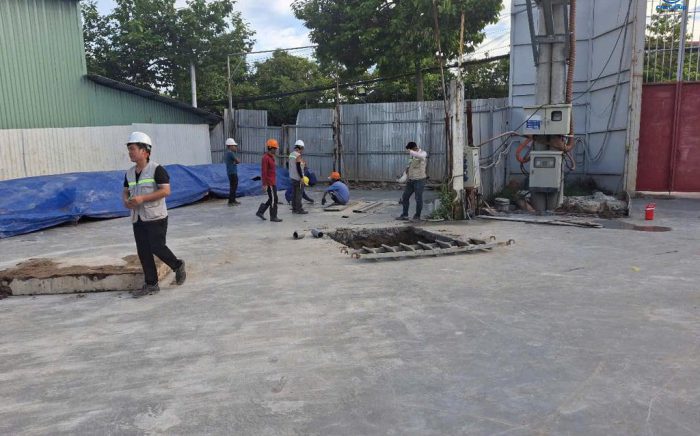

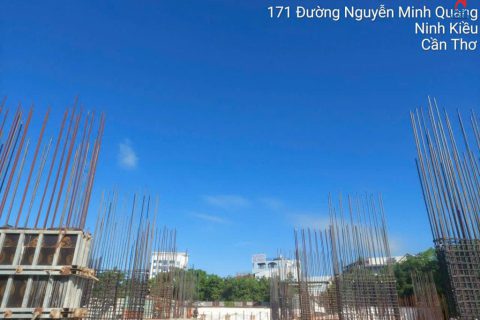

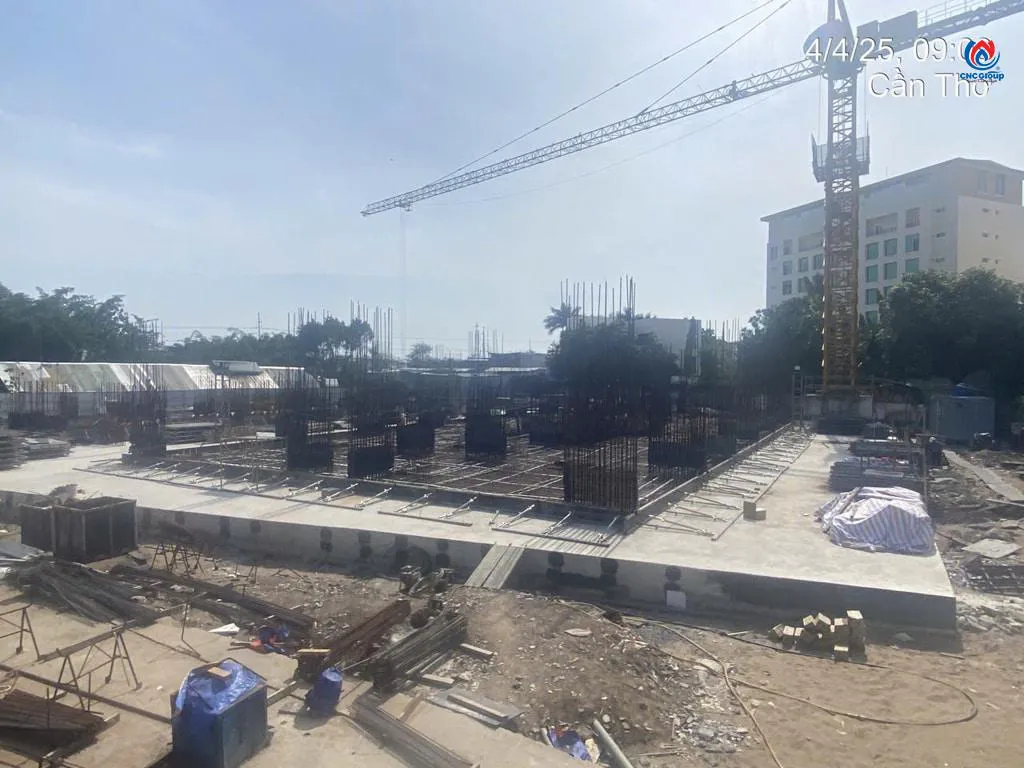

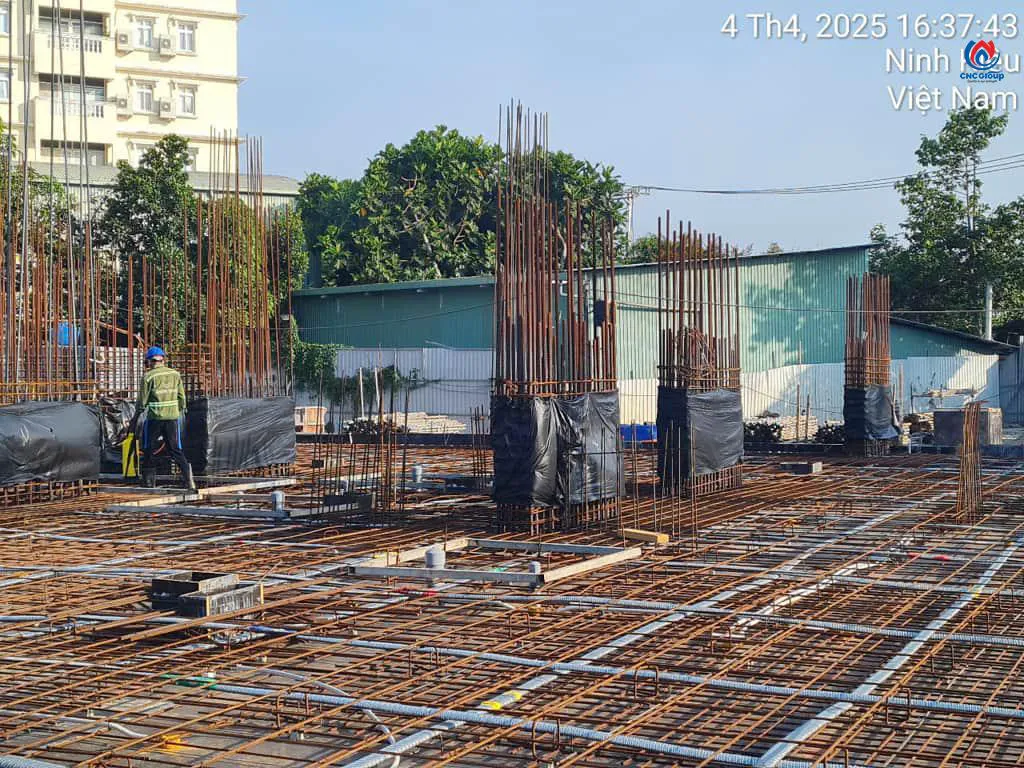

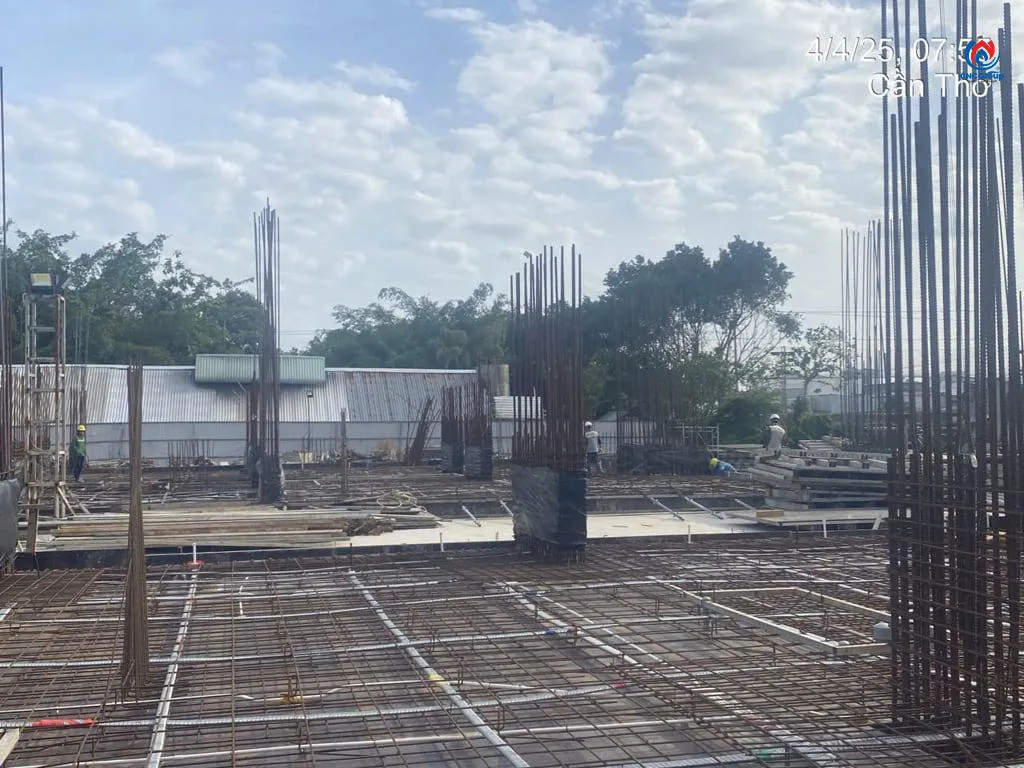

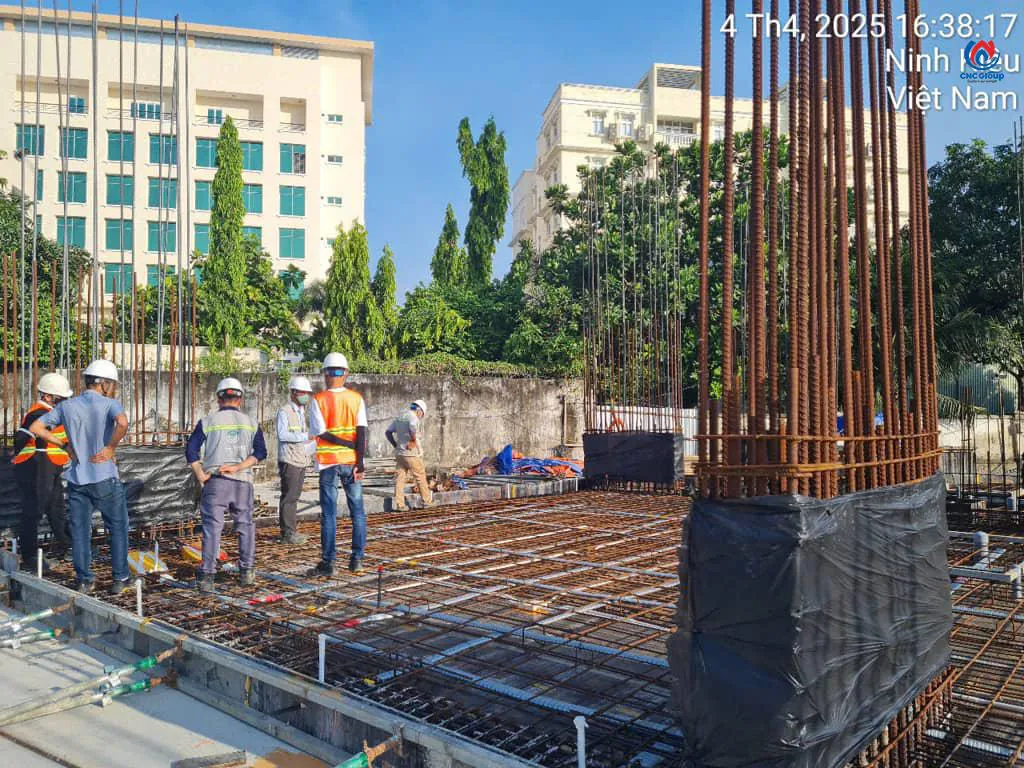

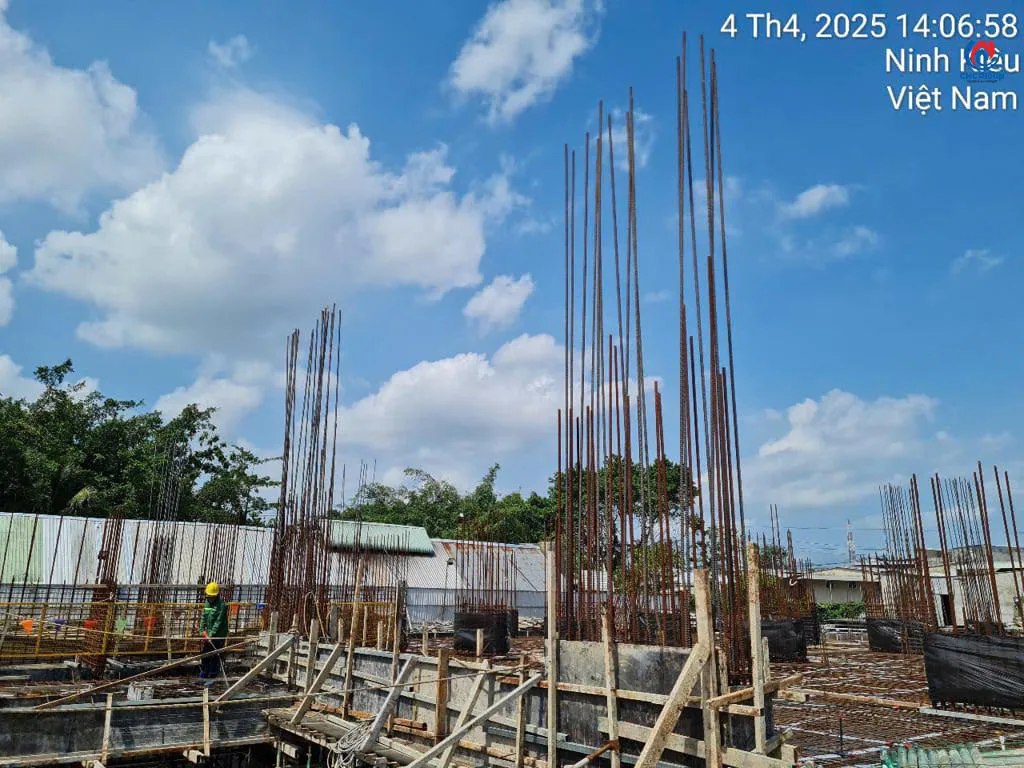

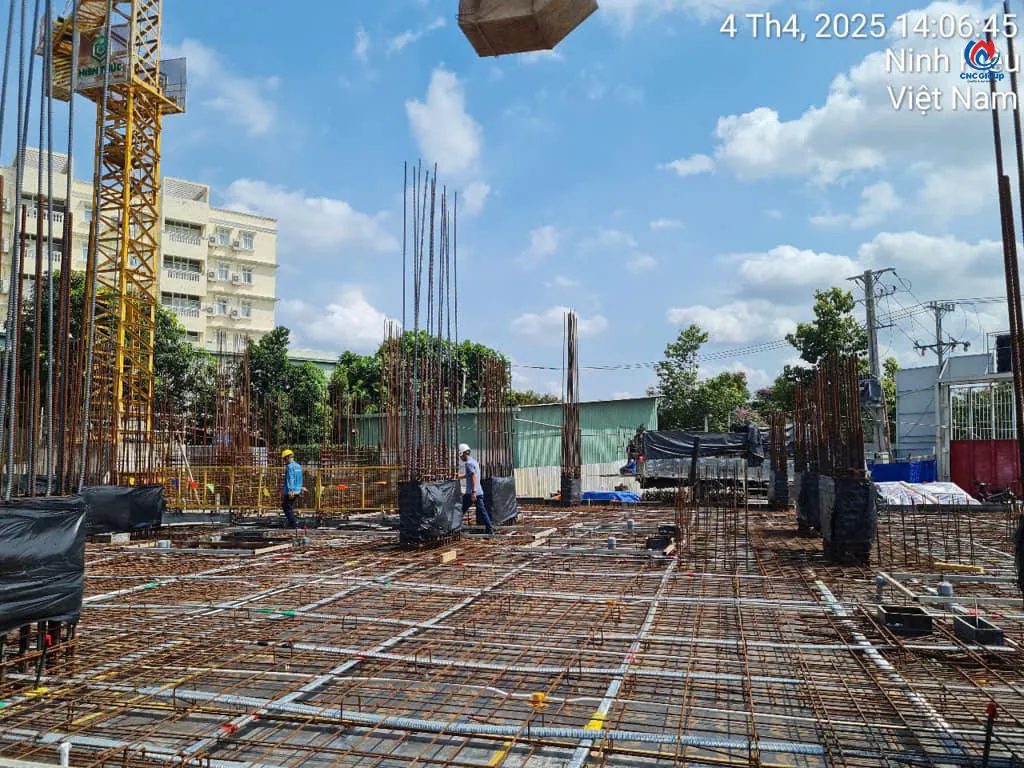

IV. MỘT SỐ HÌNH ẢNH TĂNG CA NGÀY 04/4/2025:
