BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 16/3/2025 📊
TIẾN ĐỘ CÔNG TRÌNH:
Khu vực thi công: Tòa tháp 01 & 02 – Khối đế (Zone 2, 3, 4)
Công việc đã hoàn thành ngày 16/3/2025:
- ✅ Nhập vật tư: cáp dự ứng lực (750m)
- ✅ Bảo dưỡng bê tông dầm sàn tầng 1 (Zone 2 – Khối đế)

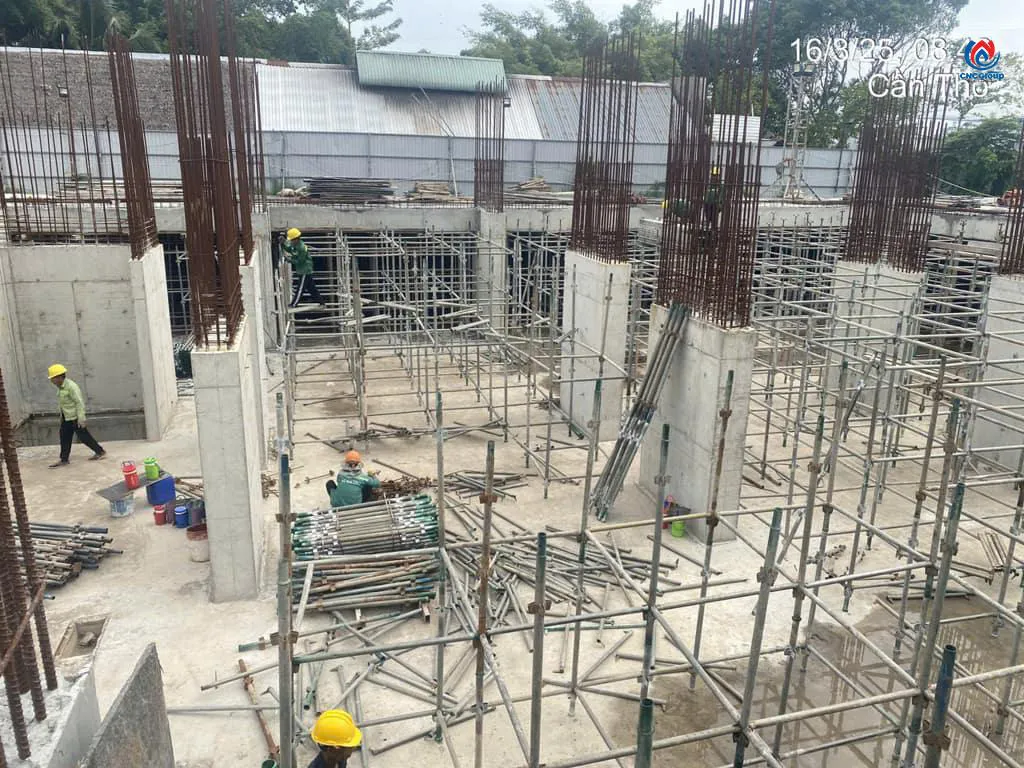

- ✅ Lắp dựng giàn giáo, cây chống dầm sàn tầng 1 (Zone 4 – Tòa tháp 02)
- ✅ Tháo dỡ ván khuôn thành biên dầm tầng 1 (Zone 2 – Khối đế)
- ✅ Hoàn thiện gia công, lắp đặt ván khuôn dầm sàn tầng 1 (Zone 3 – Toà tháp 01)
Tiến độ chi tiết theo khu vực:
- 🔄 Zone 2: Ngày thứ 3 bảo dưỡng bê tông (đạt 75% thời gian yêu cầu), hoàn thành tháo dỡ ván khuôn thành biên
- 🔄 Zone 3: Đã nghiệm thu ván khuôn dầm sàn tầng 1, đạt 85% công tác lắp đặt thép
- 🔄 Zone 4: Đã hoàn thành 70% công tác lắp dựng giàn giáo, cây chống tầng 1
Nhân lực và thiết bị:
- 👷 Tổng nhân công: 92 người (tăng 7 người so với ngày 15/3)
- 🏗️ Thiết bị: 2 cẩu tháp, 3 máy bơm bê tông, hoạt động ổn định
Kế hoạch ngày 17/3/2025:
- ⏩ Hoàn thiện lắp đặt giàn giáo, cây chống tầng 1 (Zone 4 – Tòa tháp 02)
- ⏩ Bắt đầu gia công, lắp đặt ván khuôn tầng 1 (Zone 4 – Tòa tháp 02)
- ⏩ Kiểm tra vật liệu đầu vào: Cáp và phụ kiện (sàn dự ứng lực)
- ⏩ Lấy mẫu Cáp và phụ kiện (sàn dự ứng lực) để thí nghiệm
- ⏩ Tiếp tục gia công thép sàn tầng 1
