BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 17/3/2025 📊
TIẾN ĐỘ CÔNG TRÌNH:
Khu vực thi công: Tòa tháp 01 & 02 – Khối đế (Zone 3, 4)
Công việc đã hoàn thành ngày 17/3/2025:
- ✅ Lắp đặt giàn giáo, cây chống tầng 1 (Zone 4 – Tòa tháp 02)
- ✅ Gia công, lắp đặt ván khuôn tầng 1 (Zone 3, 4 – Tòa tháp 01, 02)

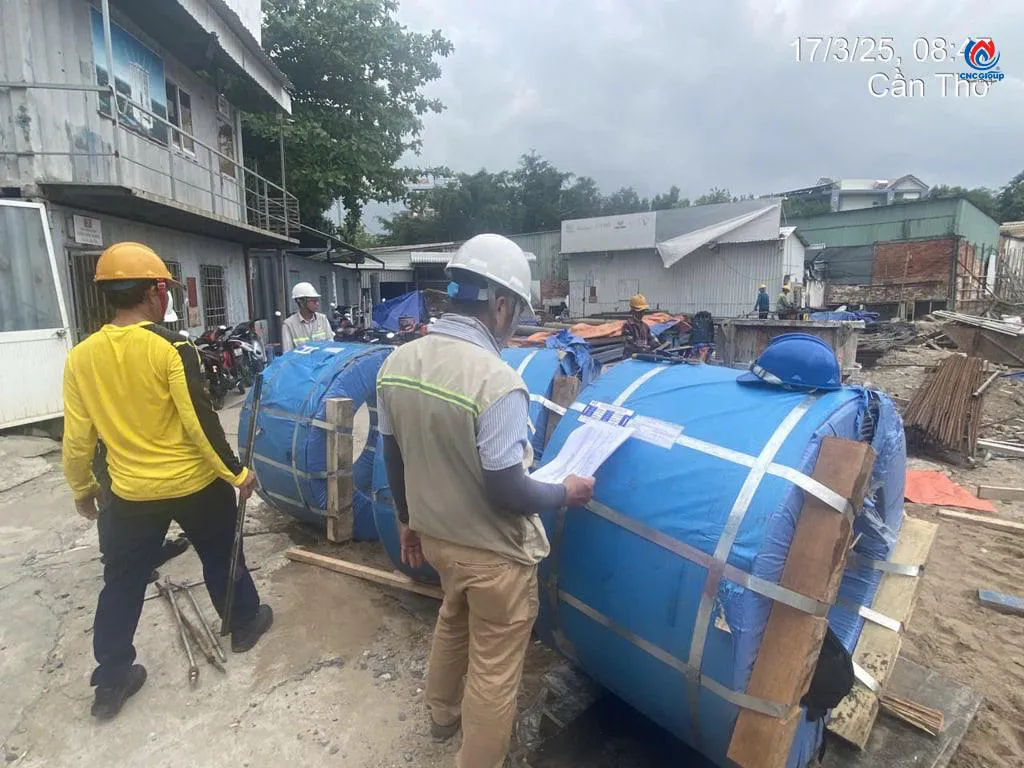

- ✅ Kiểm tra vật liệu đầu vào: Cáp và phụ kiện (sàn dự ứng lực)
- ✅ Gia công thép sàn tầng 1

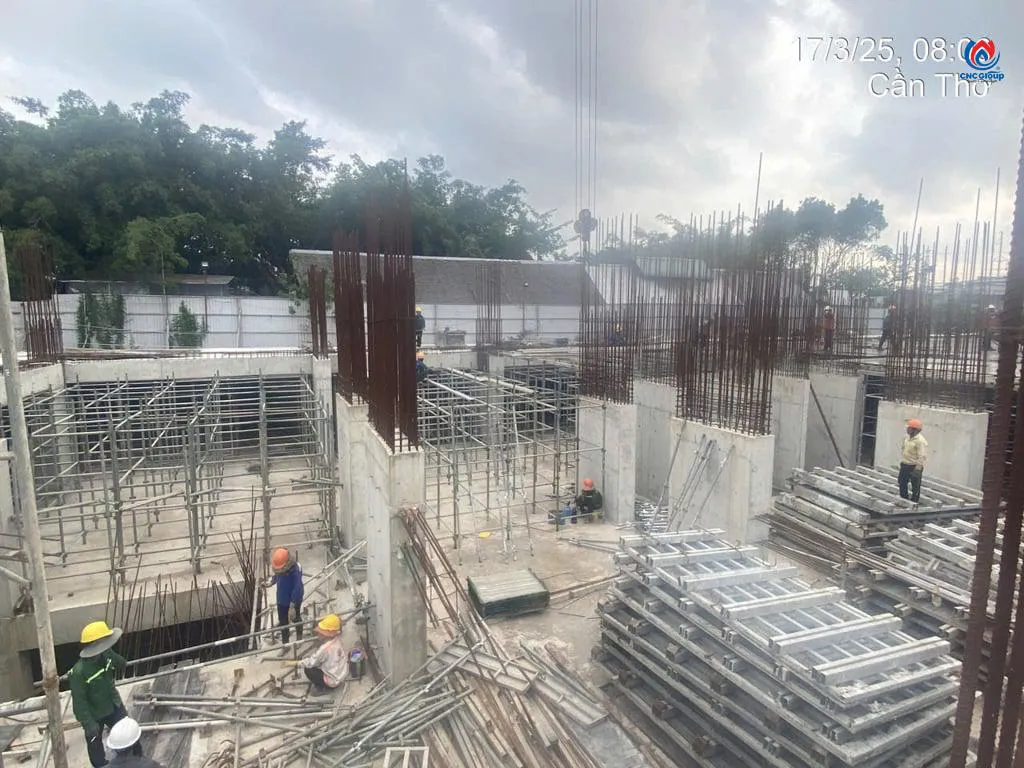

- ✅ Gia công, lắp đặt thép vách đơn, vách thang máy tầng 1 (Tòa tháp 01)
Tiến độ chi tiết theo khu vực:
- 🔄 Zone 3 (Tòa tháp 01):
- Hoàn thành 100% ván khuôn dầm sàn tầng 1
- Hoàn thành 95% thép sàn tầng 1
- Hoàn thành 100% thép vách đơn và vách thang máy tầng 1
- Đã chuẩn bị sẵn sàng cho công tác đổ bê tông
- 🔄 Zone 4 (Tòa tháp 02):
- Hoàn thành 100% lắp đặt giàn giáo, cây chống tầng 1
- Hoàn thành 65% ván khuôn tầng 1
- Đã bắt đầu công tác chuẩn bị lắp đặt thép sàn
Vật tư & kiểm định:
- 📋 Cáp dự ứng lực: Đã lấy mẫu và chuẩn bị cho thí nghiệm ngày 18/3
- 📋 Phụ kiện sàn dự ứng lực: Kiểm tra đạt yêu cầu về thông số kỹ thuật
Kế hoạch ngày 18/3/2025:
- ⏩ Tiếp tục gia công, lắp đặt ván khuôn tầng 1 (Zone 4 – Tòa tháp 02)
- ⏩ Gia công, lắp đặt thép sàn tầng 1 (Zone 4 – Tòa tháp 02)
- ⏩ Chứng kiến thí nghiệm cáp dự ứng lực

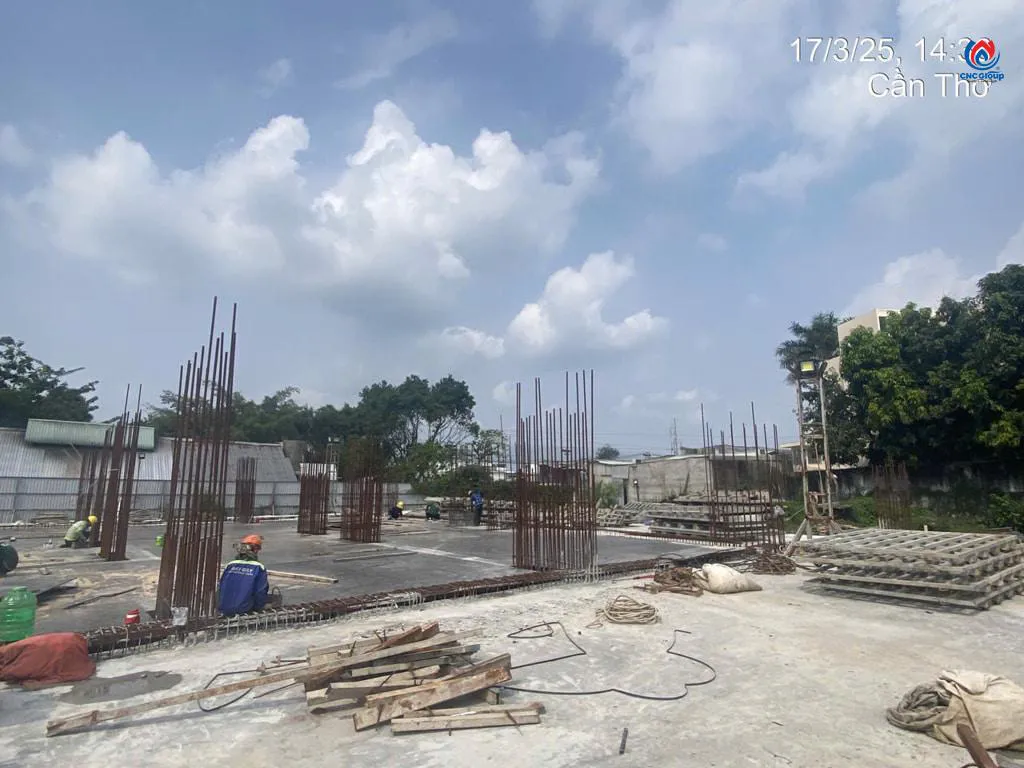

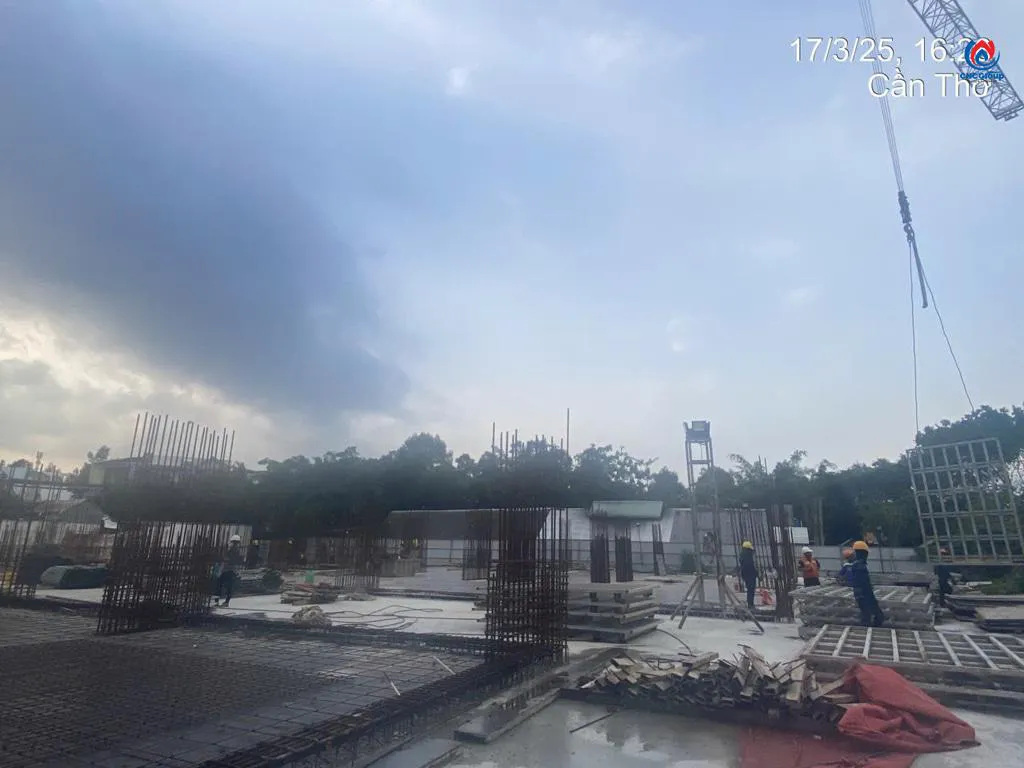

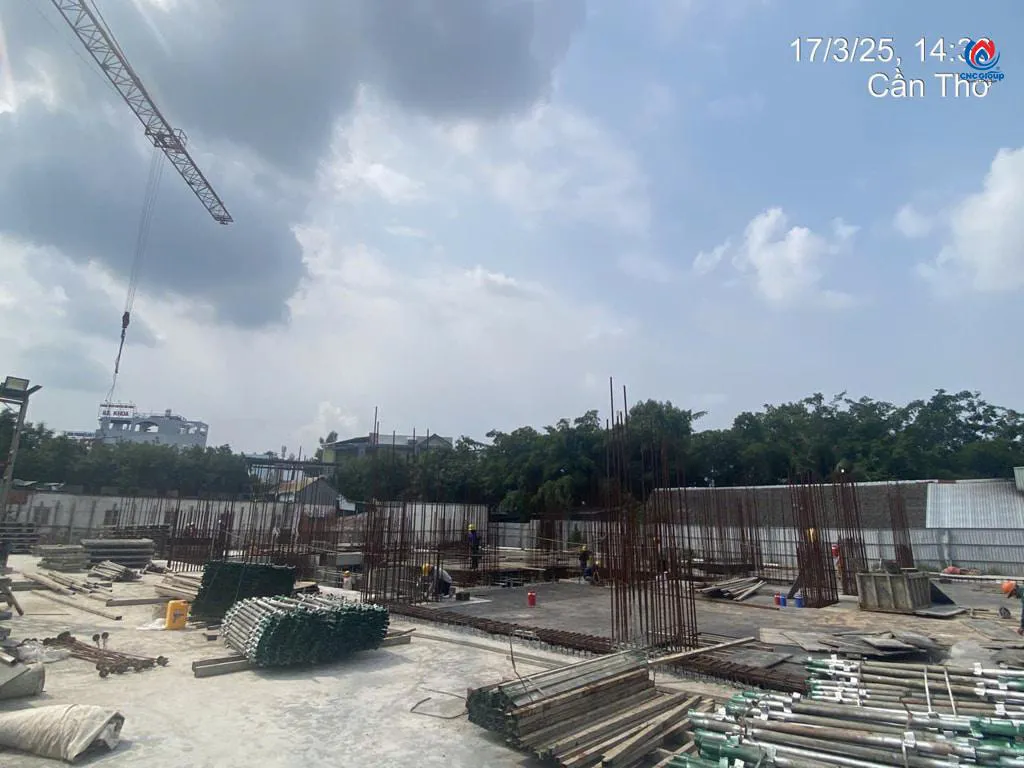

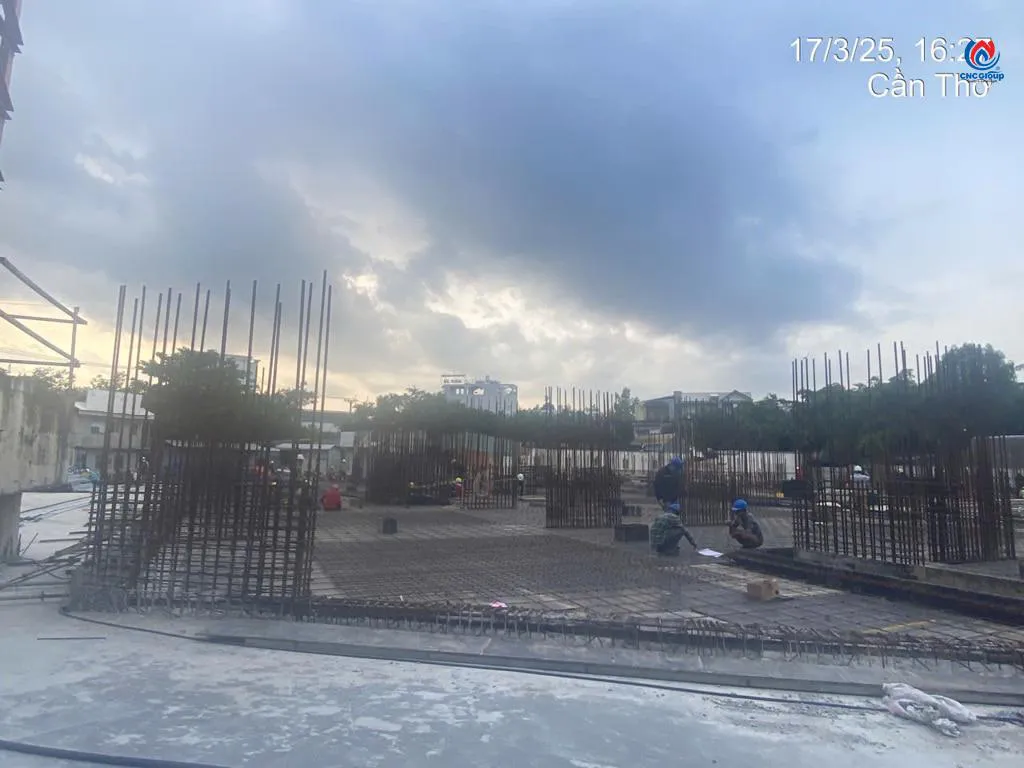

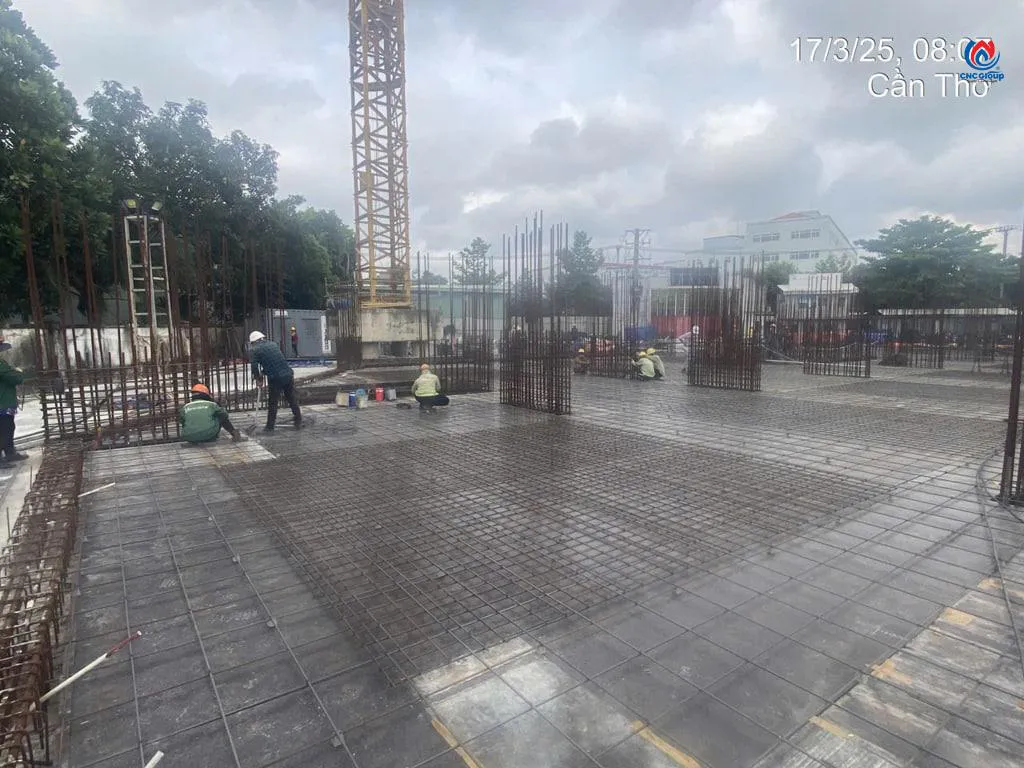

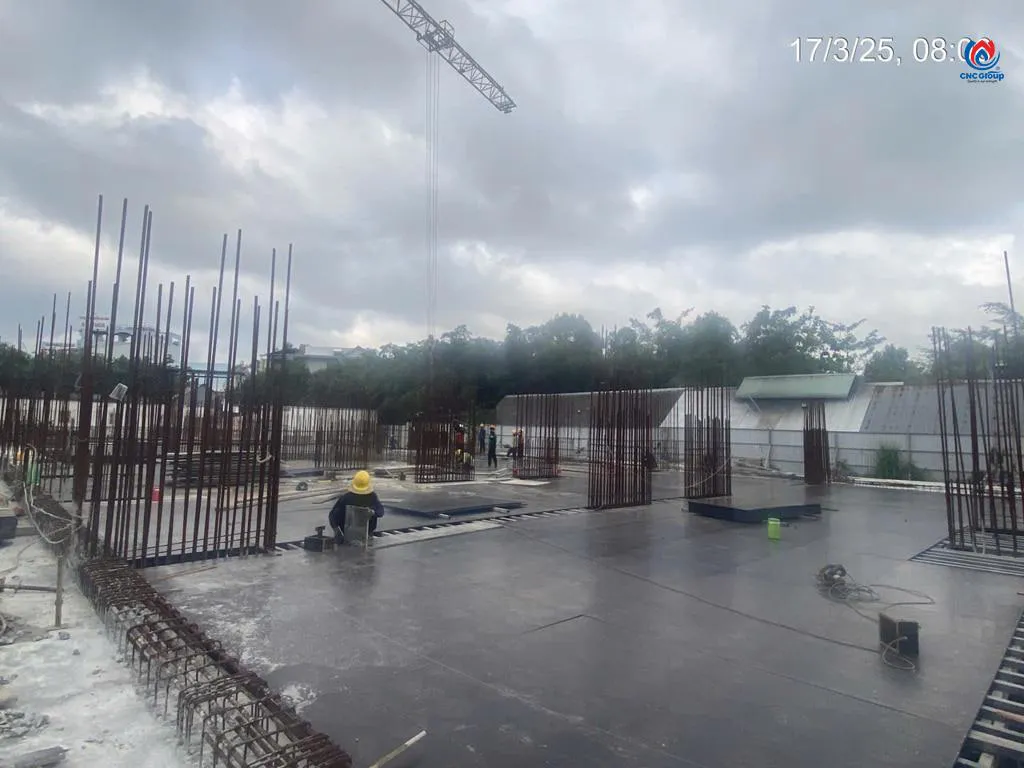

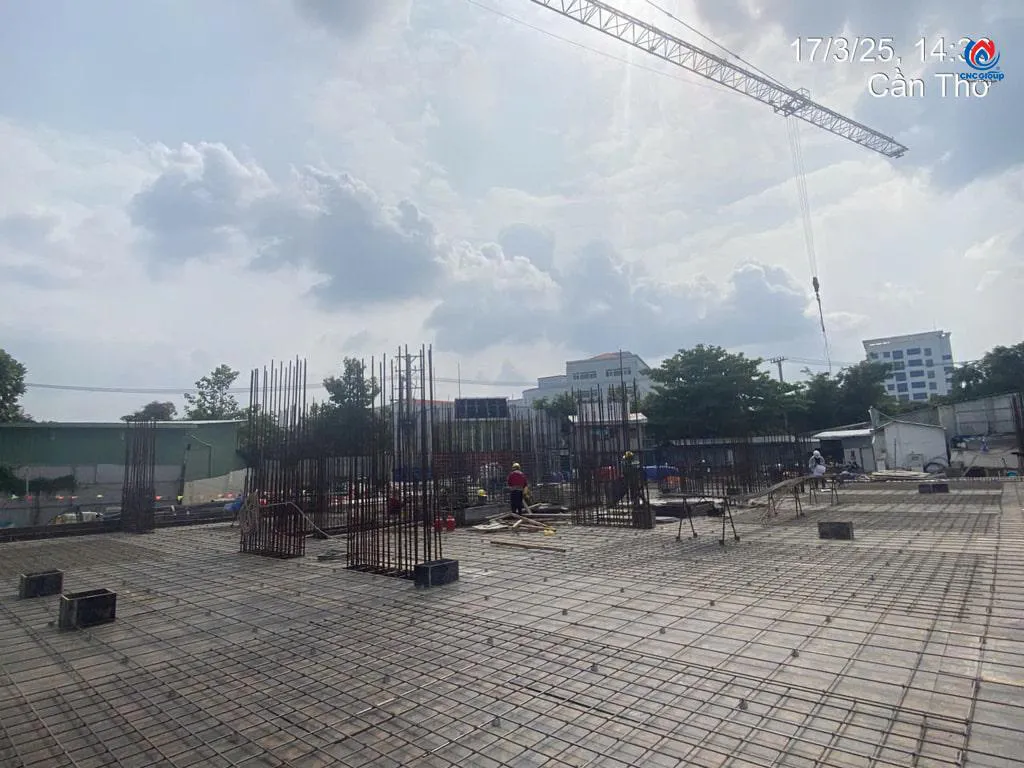

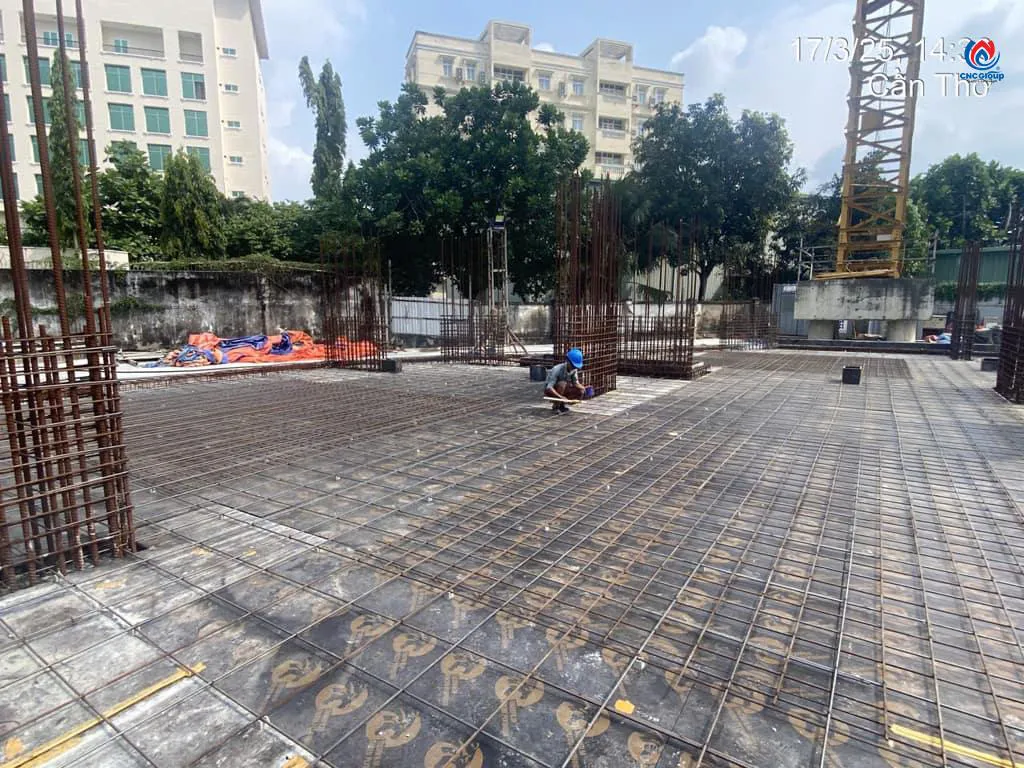

MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA PLAZA NGÀY 17/3/2025:
