z6639654043012_fd3a04f16dcea76d036b285af80776ce
Ngày 26 tháng 5 năm 2025 sẽ được ghi nhận là một cột mốc quan trọng trong lịch sử phát triển của dự án Thiên Quân Marina Plaza Cần Thơ. Với sự tổ chức hoành tráng và chuyên nghiệp, lễ ký kết hợp đồng mua bán dự án đã thành công rực rỡ, khẳng định vị thế và uy tín của một trong những dự án bất động sản được…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-18-5-2025 (5)

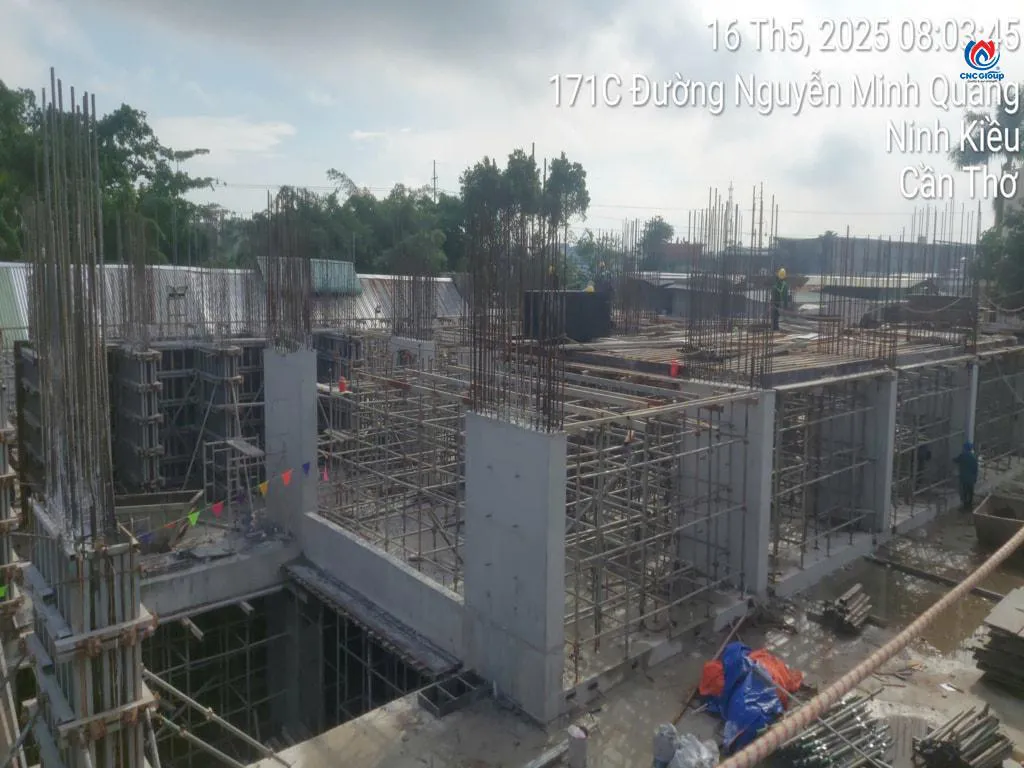

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 16/05/2025 📊 Ngày báo cáo: 16/05/2025 I. TÌNH HÌNH THI CÔNG HIỆN TẠI: Cốt thép dầm sàn tầng 2: Hoàn thành 75% khối lượng. Đảm bảo kỹ thuật và đúng bản vẽ. Cốp pha dầm sàn tầng 2: Hoàn thành 60% khối lượng. Đạt yêu cầu về độ phẳng và ổn định. Cốp pha sàn tầng…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-16-5-2025 (6)

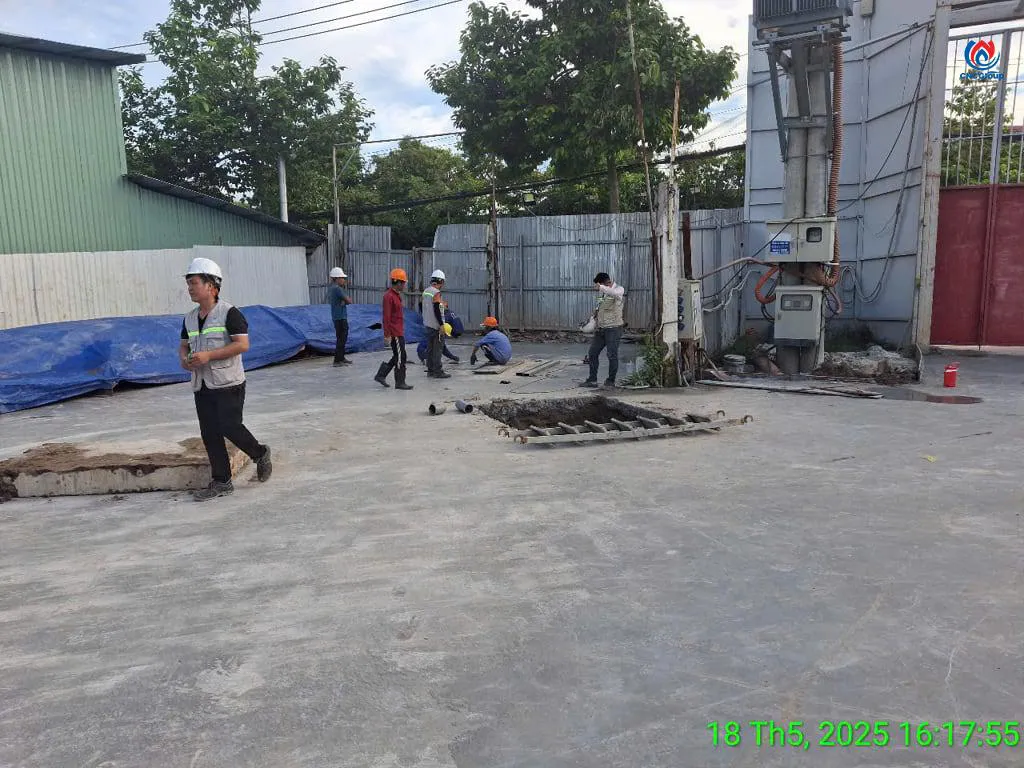

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 18/05/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 18/05/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Công tác quản lý vật tư: Tiến hành phân loại và bố trí lại khu vực lưu trữ vật tư, thiết bị Thực hiện kiểm kê các vật tư hiện có trên công trường Lập…
Read More →

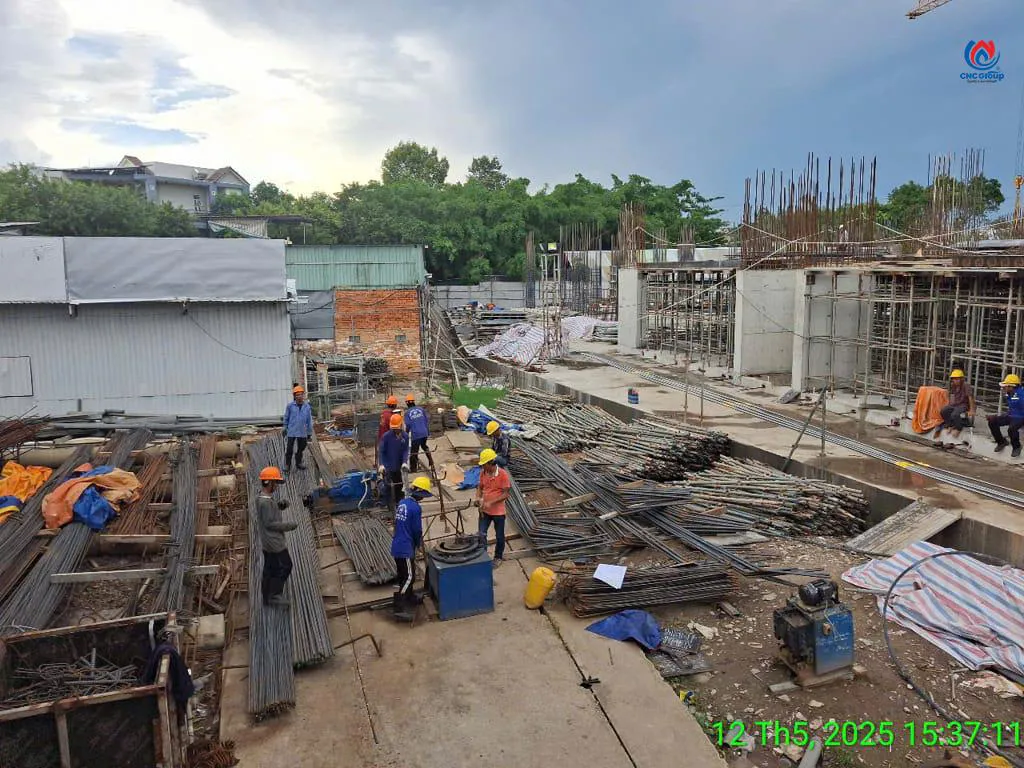

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-12-5-2025 (3)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 12/05/2025 📊 Ngày báo cáo: 12/05/2025 I. TÌNH HÌNH THI CÔNG HIỆN TẠI: 1. Hạng mục đã hoàn thành: Triển khai gia công và lắp đặt hệ thống cốt thép cho các cột, vách tầng 1 Thực hiện lắp đặt và định vị cốp pha cho cột, vách tầng 1 Tiến hành lắp đặt ván khuôn…
Read More →

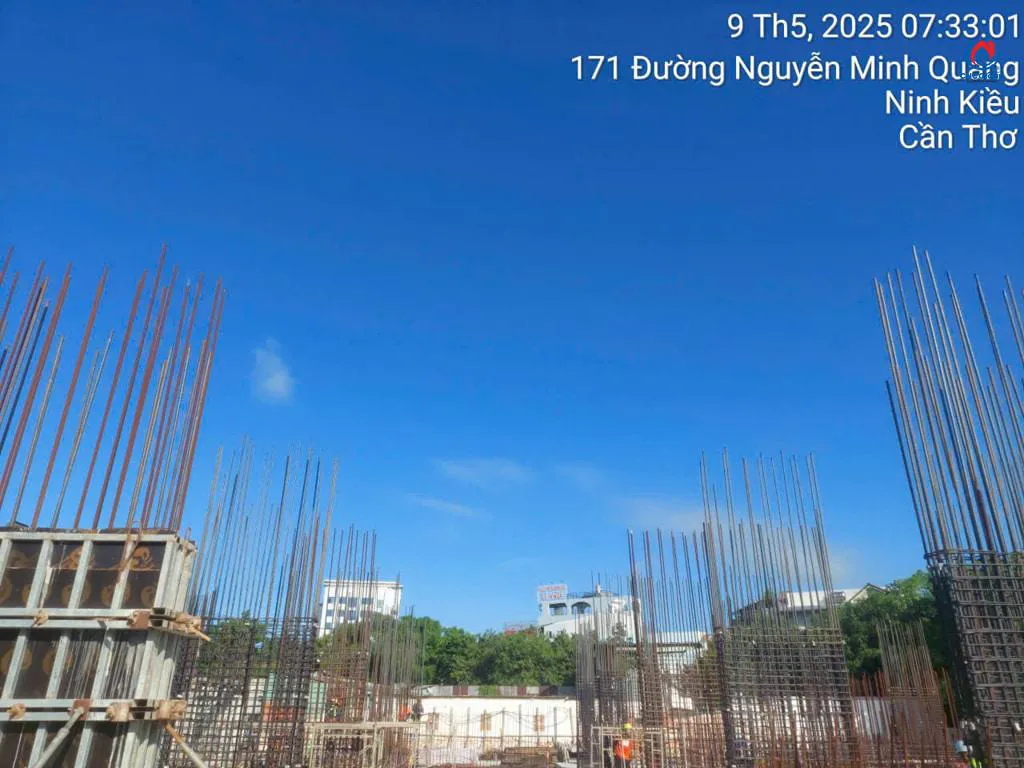

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-09-5-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 09/05/2025 📊 Ngày báo cáo: 09/05/2025 I. TÌNH HÌNH THI CÔNG HIỆN TẠI: A. Công tác kết cấu chính Tại tầng 1: Tiếp tục công tác gia công, lắp dựng thép cột vách sàn Hoàn thiện lắp đặt cốp pha dầm sàn và cột vách Tiếp tục tháo dỡ cốp pha sàn tại các khu vực…
Read More →

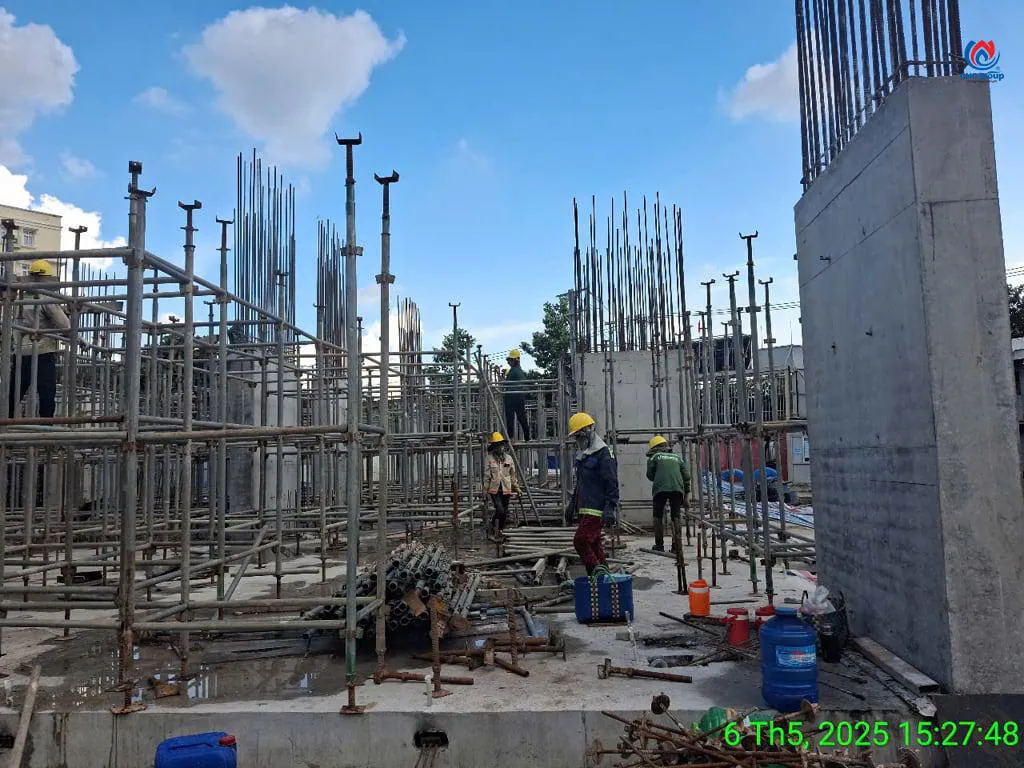

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-06-5-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 06/05/2025 📊 Ngày báo cáo: 06/05/2025 I. TÌNH HÌNH THI CÔNG HIỆN TẠI: A. Phần thô tầng 1: Đã thực hiện: Tiến hành gia công và lắp đặt hệ thống thép cho cột và vách tầng 1 Hoàn thành việc lắp đặt cốp pha cho một số cột vách tầng 1 Xử lý và chuẩn bị…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-19-4-2025-1 (1)

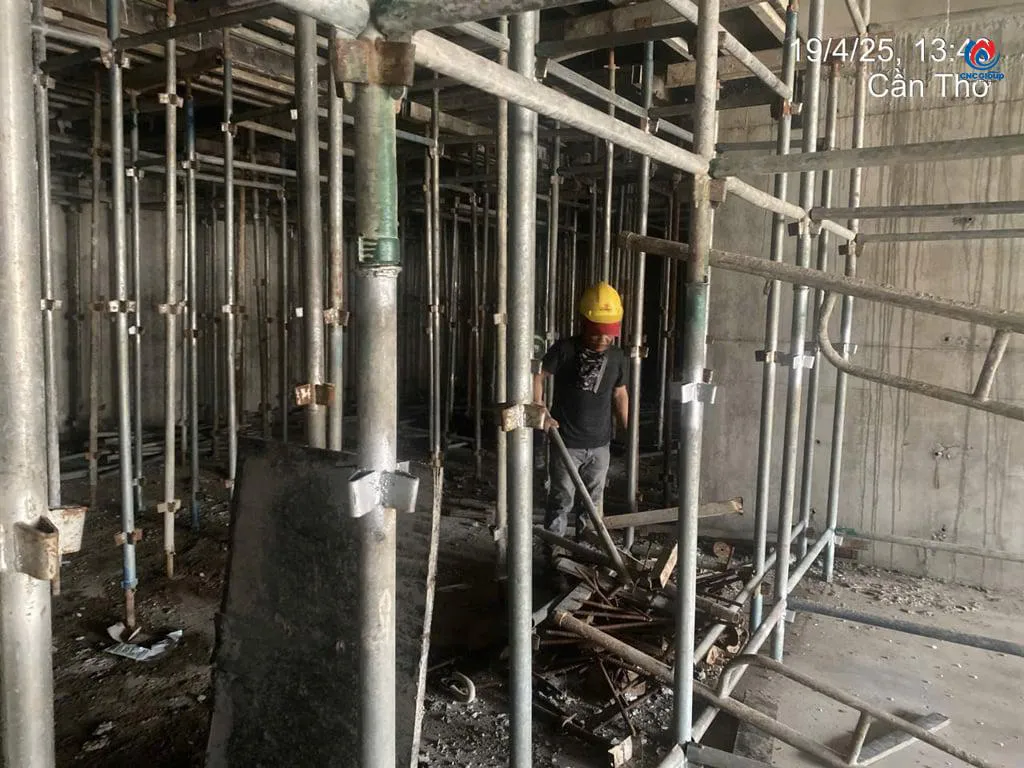

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 19/4/2025 📊 Ngày báo cáo: 19/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực tầng 1: Công tác chống thấm: Thực hiện quy trình chống thấm dầm biên theo tiêu chuẩn TCVN 9065-1:2012 Xử lý các mối nối và khe co giãn bằng vật liệu chuyên dụng Công tác hậu cần: Phân…
Read More →

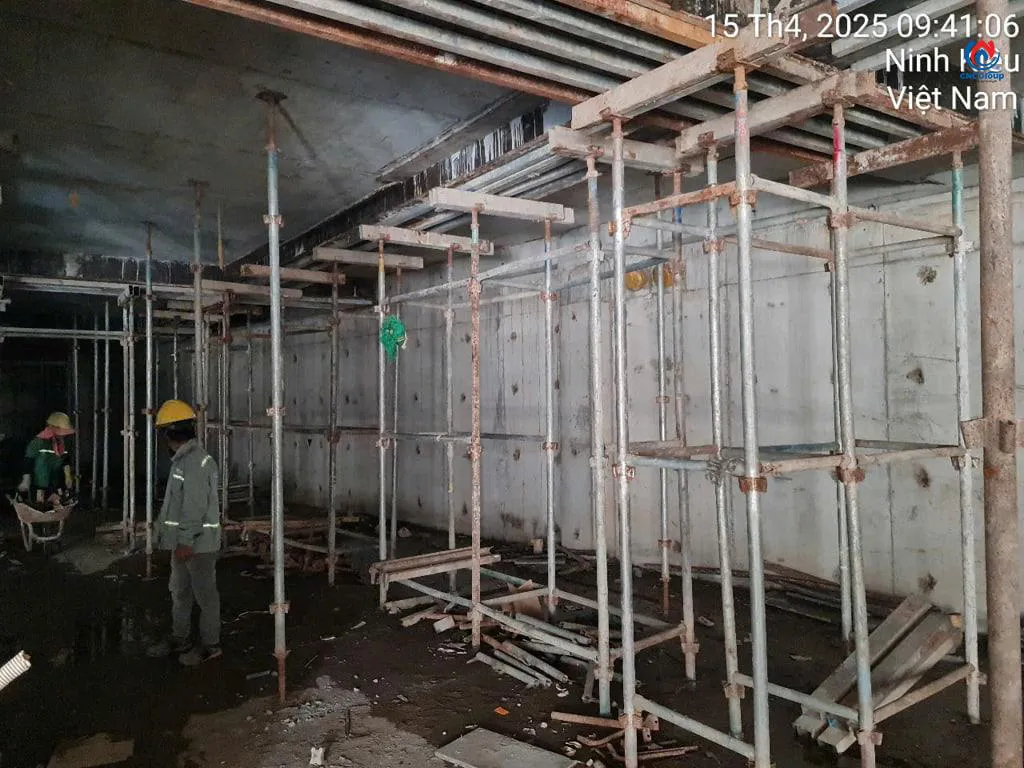

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-15-4-2025
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 15/4/2025 📊 Ngày báo cáo: 15/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực tầng hầm: Công tác kiểm định: Thực hiện quy trình deffect tại tầng hầm B1 Quản lý vật liệu: Tiến hành sắp xếp và tổ chức vật tư tại khu vực công trường II. KẾ HOẠCH CÔNG VIỆC…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-14-4-2025 (1)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 14/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 14/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực tầng hầm: Công tác kỹ thuật: Thực hiện quy trình deffect tầng hầm B1 Công tác hậu cần: Tiến hành sắp xếp và tổ chức vật tư tại công trường II. KẾ HOẠCH…
Read More →

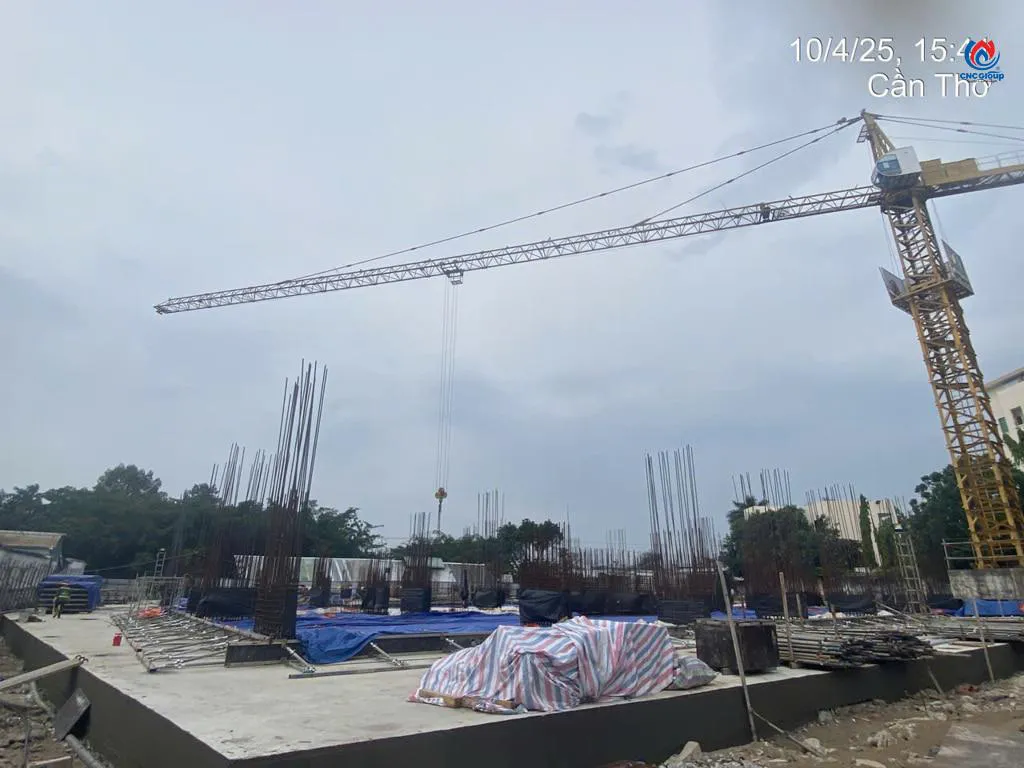

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-10-4-2025 (2)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 10/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 10/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực khối đế: Công tác kiểm tra chất lượng: Tiến hành quy trình decffect đối với hệ thống dầm biên Công tác xây dựng: Thực hiện biện pháp xử lý chống thấm tại dầm…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-09-4-2025 (6)

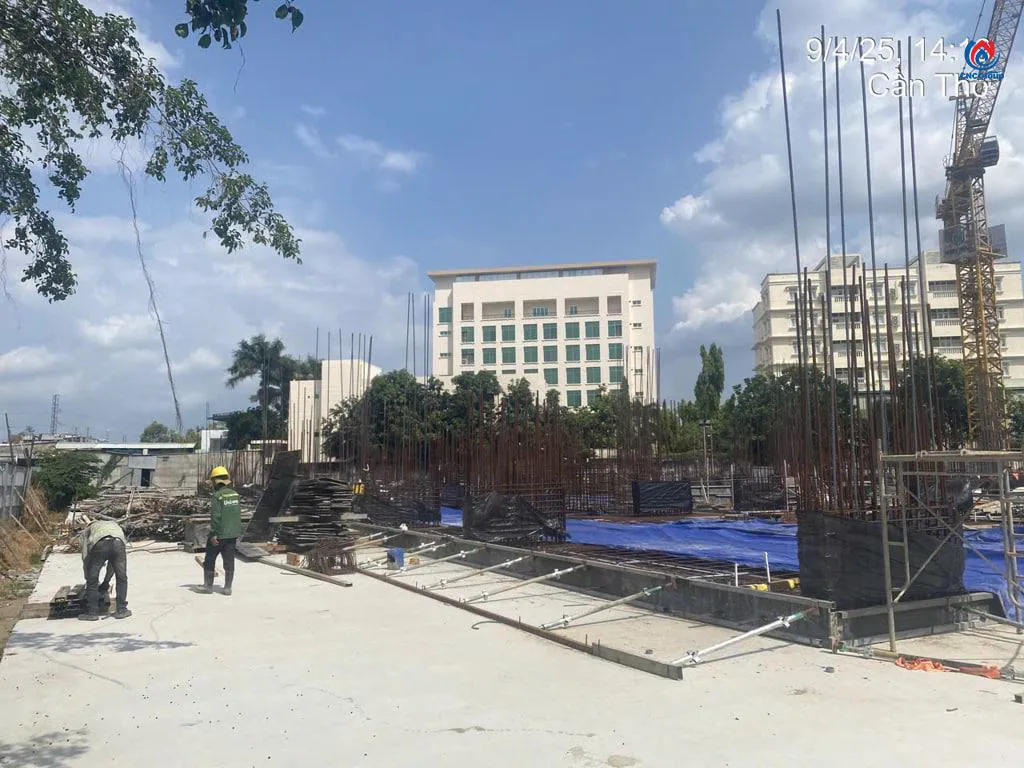

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 09/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 09/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Phân khu khối đế: Hoạt động kiểm soát chất lượng: Thực hiện quy trình decffect cho hệ thống dầm biên Hoạt động thi công: Triển khai biện pháp xử lý chống thấm cho dầm biên…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-05-4-2025 (4)

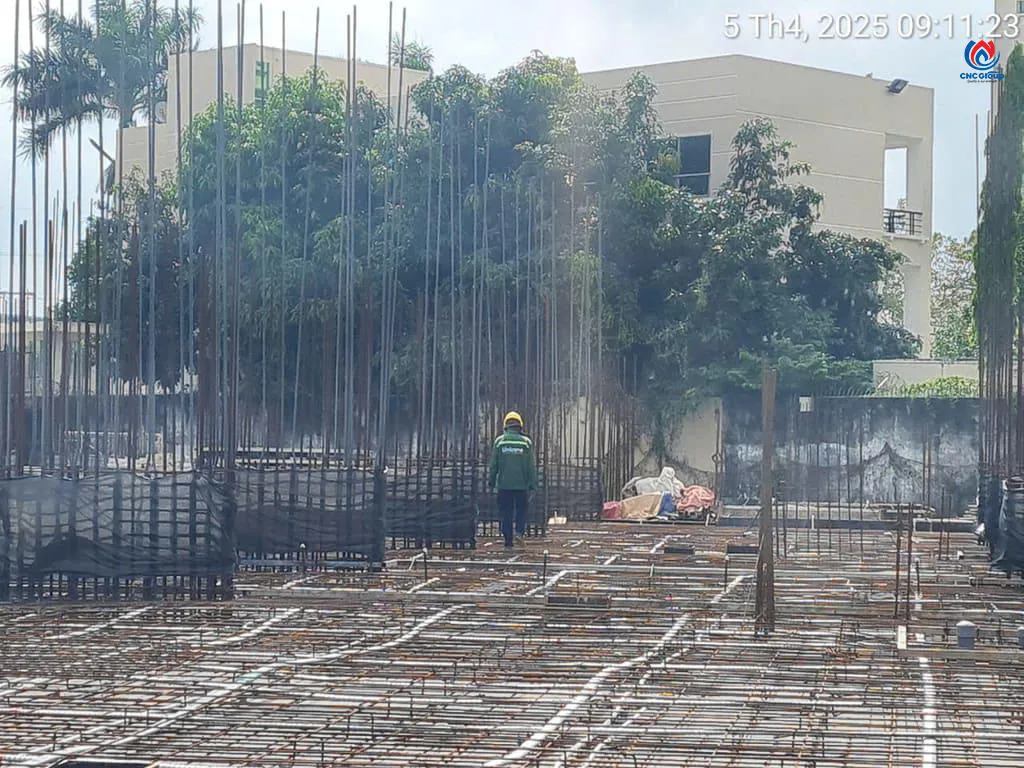

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 08/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 05/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực khối đế: Hoạt động kiểm định kỹ thuật: Hoàn tất quy trình decffect hệ thống dầm biên Hoạt động xây dựng: Triển khai công tác xử lý chống thấm dầm biên tại tầng…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-05-4-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 05/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 05/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực khối đế: Hoạt động kiểm định kỹ thuật: Hoàn tất quy trình decffect hệ thống dầm biên Hoạt động xây dựng: Triển khai công tác xử lý chống thấm dầm biên tại tầng…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-04-4-2025 (1)

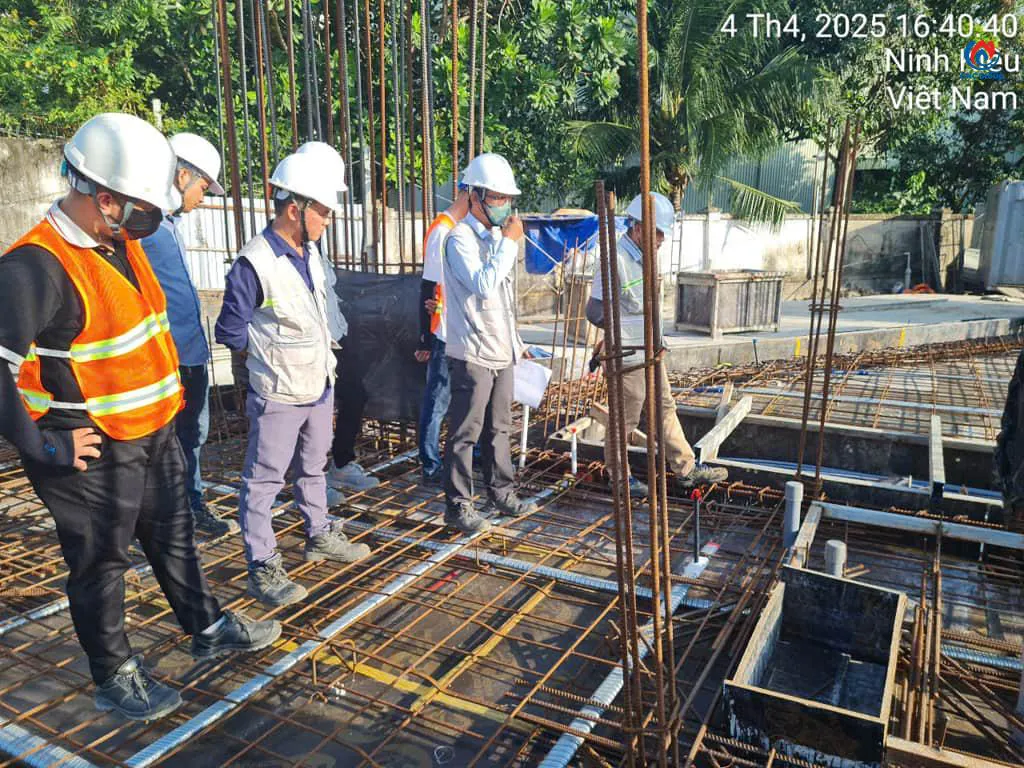

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 04/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 04/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực khối đế: Hoạt động kiểm định chất lượng: Hoàn tất quy trình decffect đánh giá kỹ thuật dầm biên Hoạt động thi công xây dựng: Thực hiện công đoạn chống thấm dầm biên…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho (4)

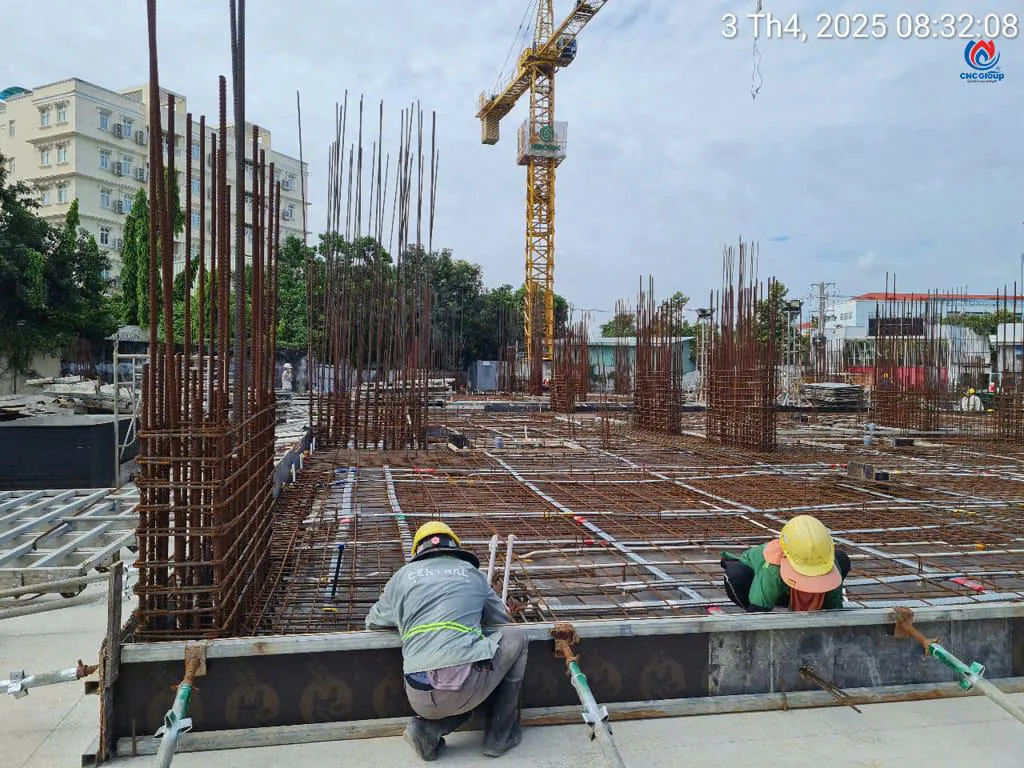

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 03/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 03/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Phần khối đế: Kiểm tra kỹ thuật: Đã hoàn tất quy trình decffect thẩm định dầm biên Thi công chuyên môn: Hoàn thành công tác xử lý chống thấm dầm biên tại tầng 1 Triển…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-02-4-2025 (7)

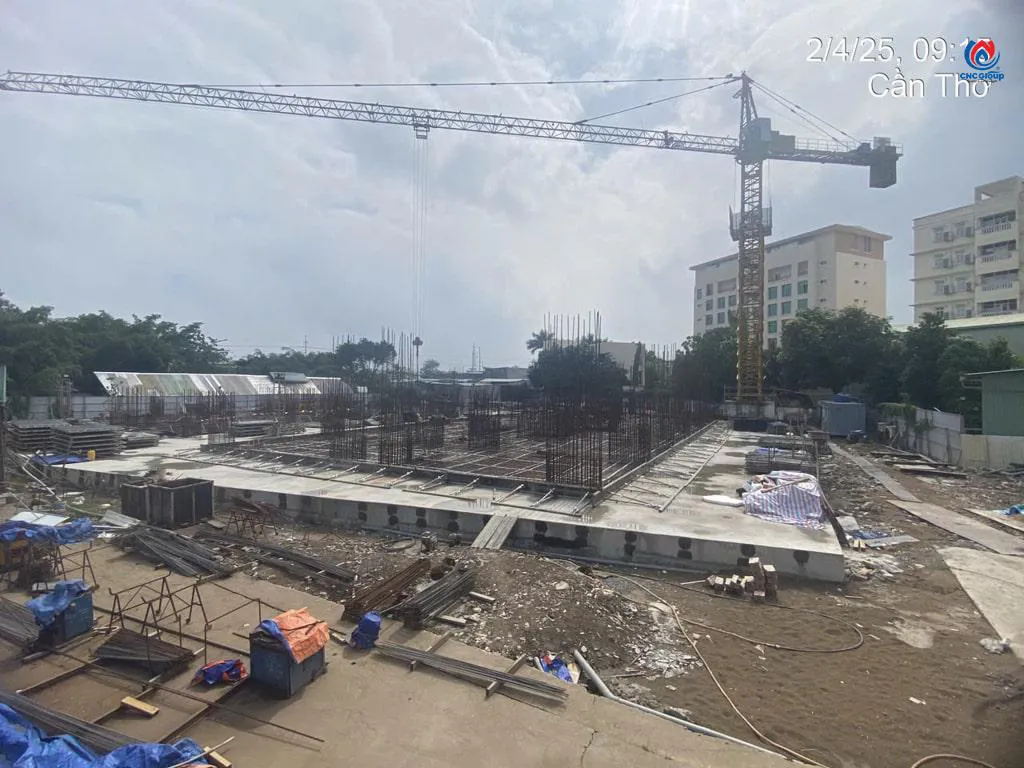

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 02/4/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 02/04/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY : A. Khu vực khối đế: Hoạt động kiểm định kỹ thuật: Hoàn tất quy trình decffect kiểm tra chất lượng dầm biên Hoạt động xây dựng chính: Thực hiện công tác chống thấm dầm biên tại…
Read More →

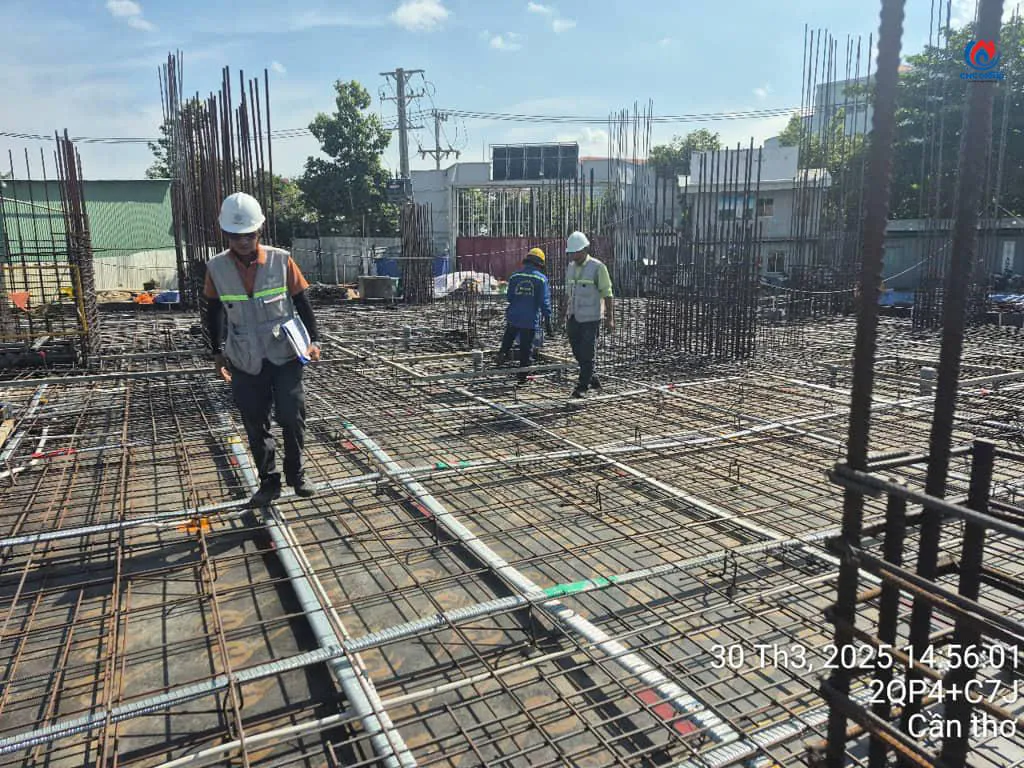

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-30-3-2025 (5)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 30/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 30/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Phân khu khối đế (Zone 1): Chi tiết công việc tại tầng 1: Đã giải phóng hệ thống ván khuôn dầm sàn B. Phân khu tháp 01 & tháp 02 (Zone 3 & 4): Hoạt động…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-29-3-2025 (9)

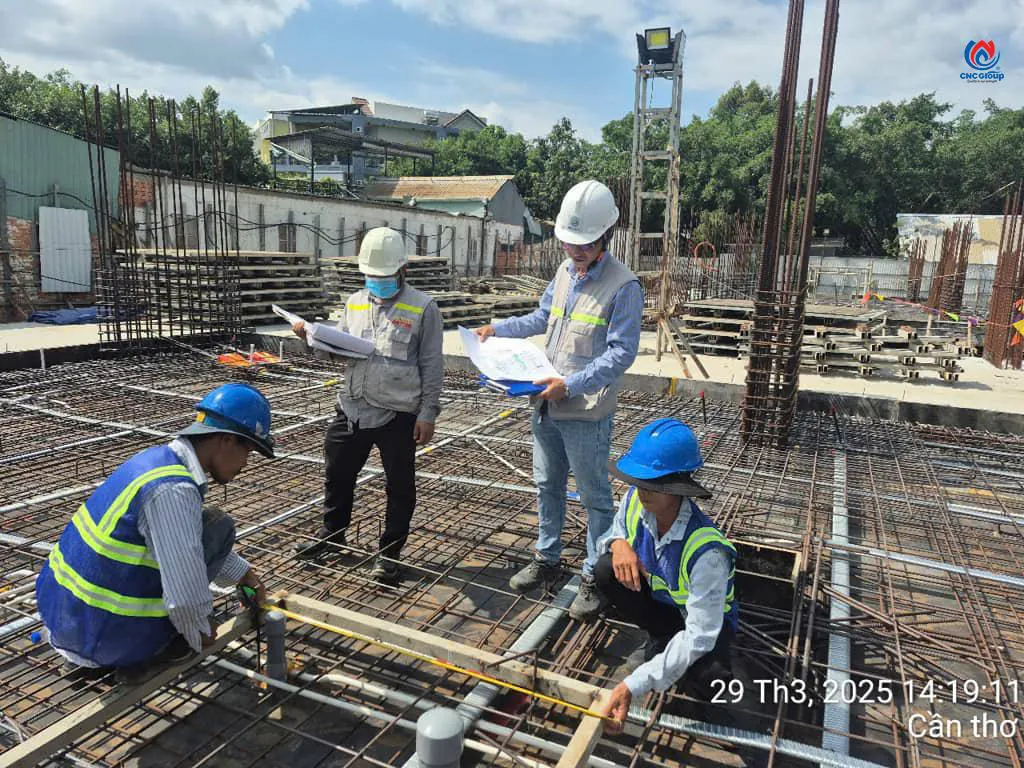

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 29/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 29/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Khu vực khối đế (Zone 1): Hoạt động thi công tầng 1: Hoàn tất tháo dỡ hệ ván khuôn dầm sàn B. Khu vực tháp 02 (Zone 4): Hoạt động kiểm định: Thực hiện deffect kiểm…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-28-3-2025 (4)

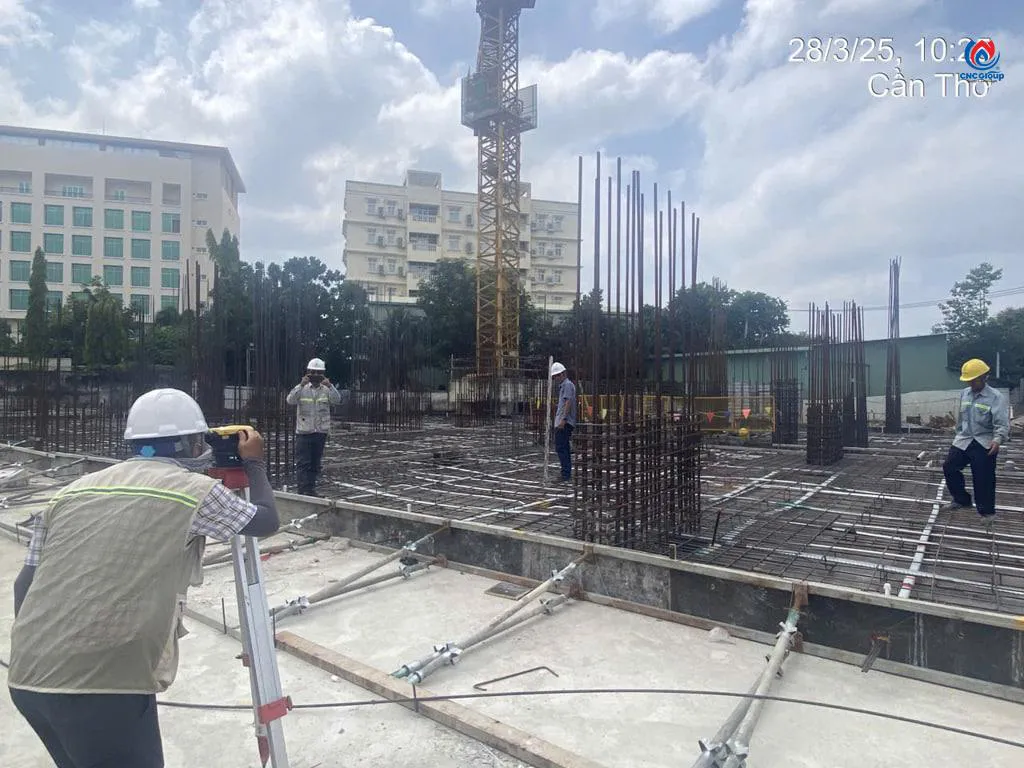

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 28/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 28/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Tháp 02 - Zone 4: Công tác kiểm tra và nghiệm thu tầng 1: Deffect hệ thống M.E.P âm sàn Nghiệm thu thép sàn cấu tạo Nghiệm thu cây chống dầm sàn Công tác thi công…
Read More →

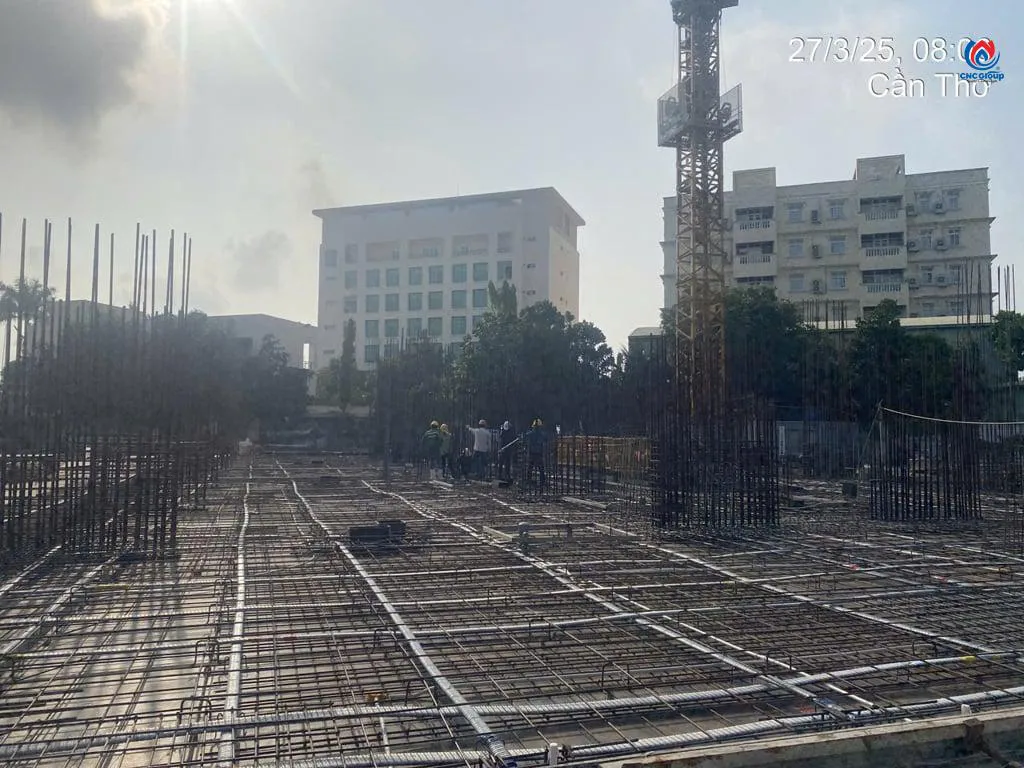

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-27-3-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 27/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 27/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Tháp 02 - Zone 4: Công tác thi công tầng 1: Gia công và lắp đặt hệ thống M.E.P âm sàn Gia công và lắp đặt sàn cáp dự ứng lực Gia công và lắp đặt…
Read More →
tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-26-3-2025 (2)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 26/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 26/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Tháp 02 - Zone 4: Công tác thi công tầng 1: Gia công và lắp đặt hệ thống M.E.P âm sàn Gia công và lắp đặt sàn cáp dự ứng lực Gia công và lắp đặt…
Read More →

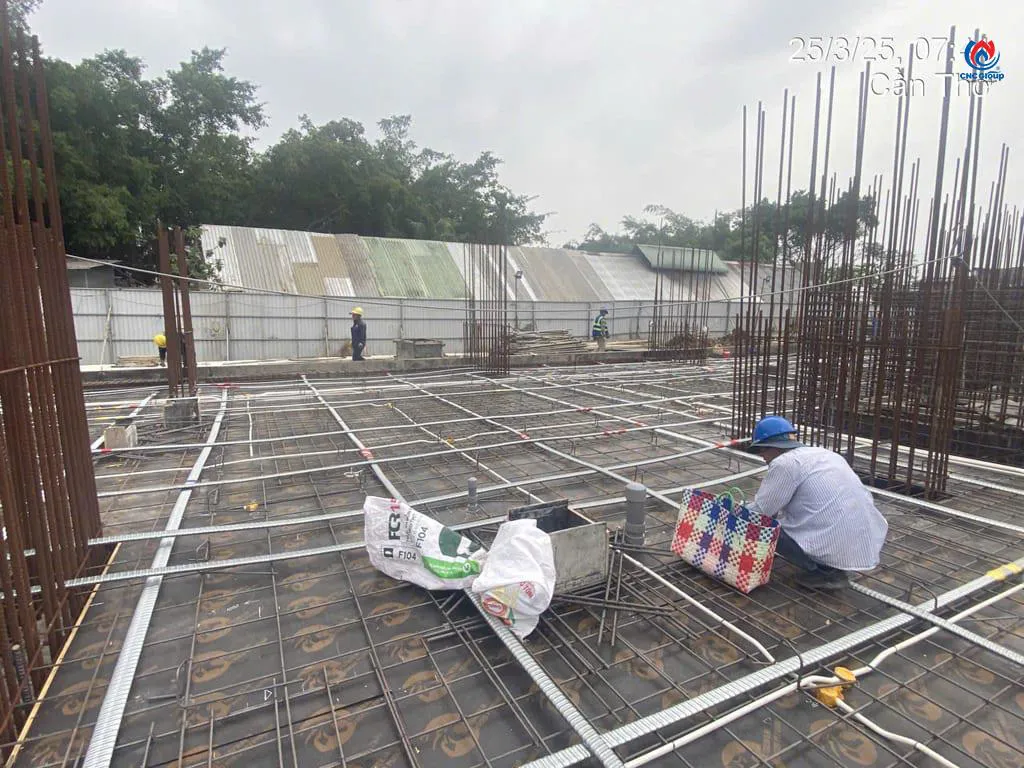

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-25-3-2025 (11)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 25/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 25/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY A. Tháp 02 - Zone 4: Công tác thi công tầng 1: Gia công và lắp đặt hệ thống M.E.P âm sàn Gia công và lắp đặt sàn cáp dự ứng lực Gia công và lắp đặt…
Read More →

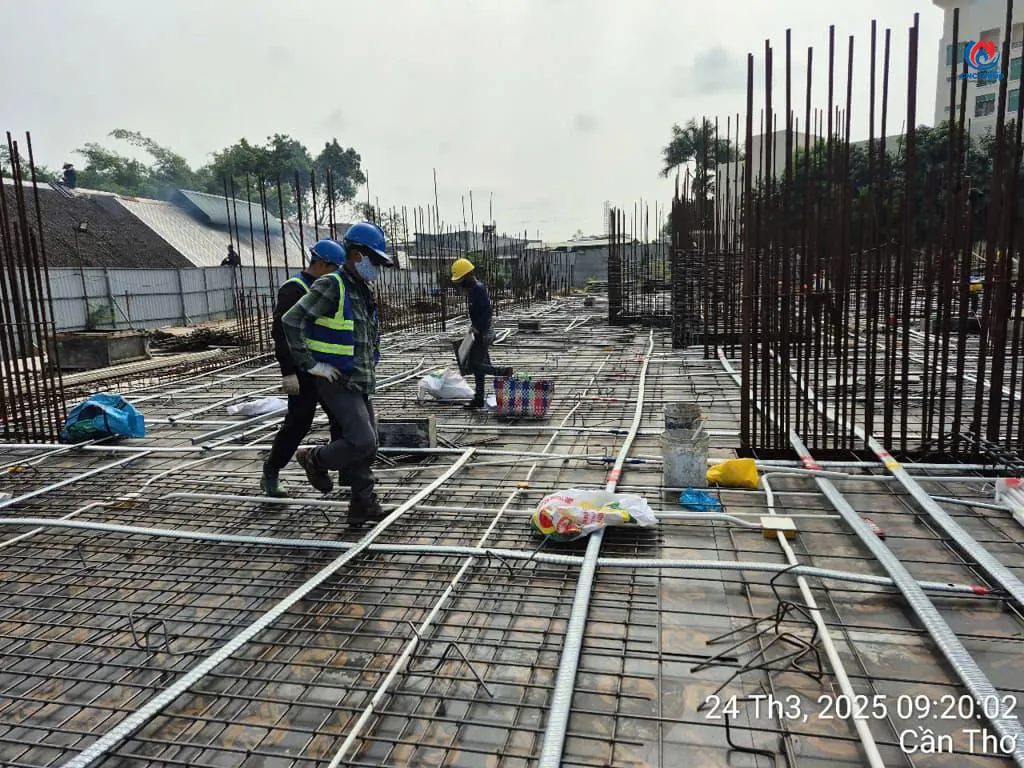

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-24-3-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 24/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 24/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY Tháp 02 - Zone 4: • Công tác tầng 1: Gia công và lắp đặt hệ thống M.E.P âm sàn Gia công và lắp đặt sàn cáp dự ứng lực Tháp 01 - Zone 3: • Thi…
Read More →
23-03-2025 (2)

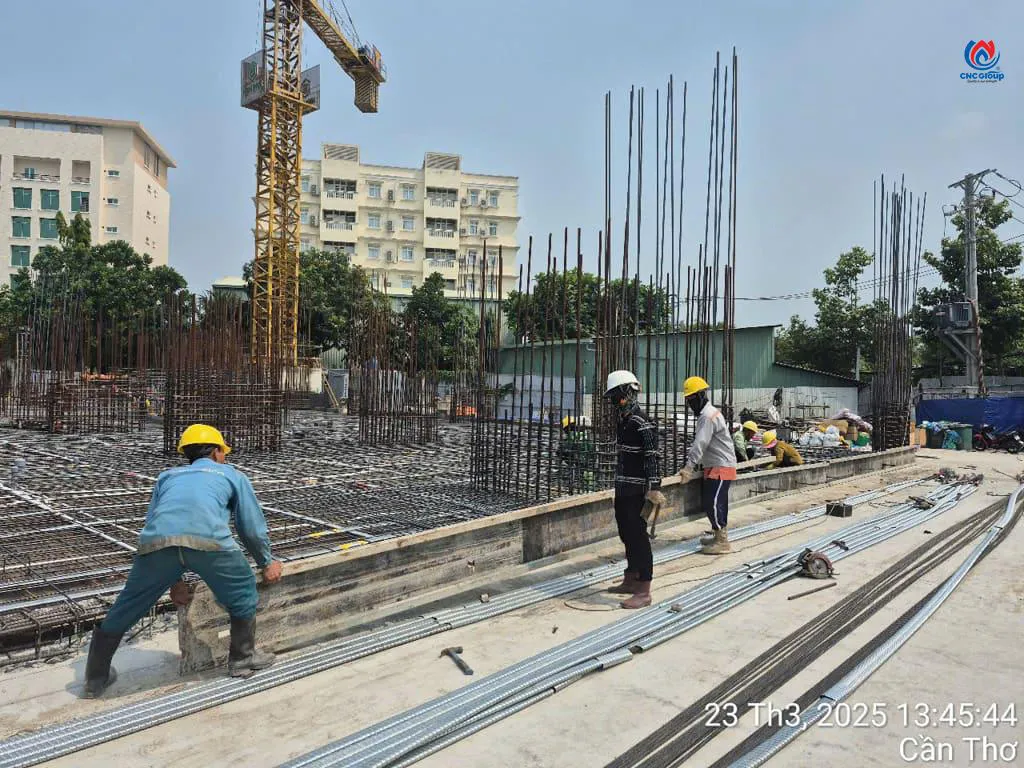

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 23/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 23/03/2025 I. TIẾN ĐỘ THI CÔNG HIỆN TẠI Khu vực Tháp 02 (Zone 4) - Tiến độ đạt: • Triển khai song song 2 hạng mục tại tầng 1: Hoàn thiện hệ thống M.E.P âm sàn, đảm bảo tiêu chuẩn kỹ thuật Thi công sàn cáp…
Read More →
hinh-anh-tang-ca-du-an-thien-quan-marina-can-tho (3)

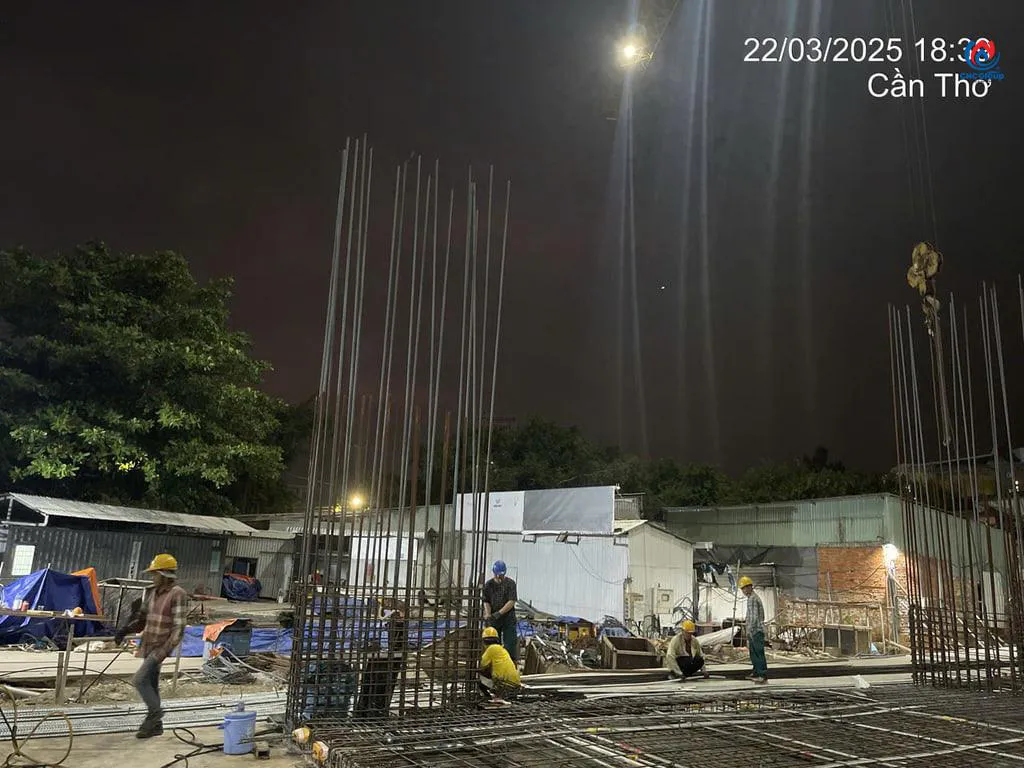

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 22/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 22/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY Tháp 02 - Zone 4: Gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1 Tháp 01 - Zone 3: Gia công và lắp đặt sàn cáp dự ứng lực tầng 1 Gia công và…
Read More →

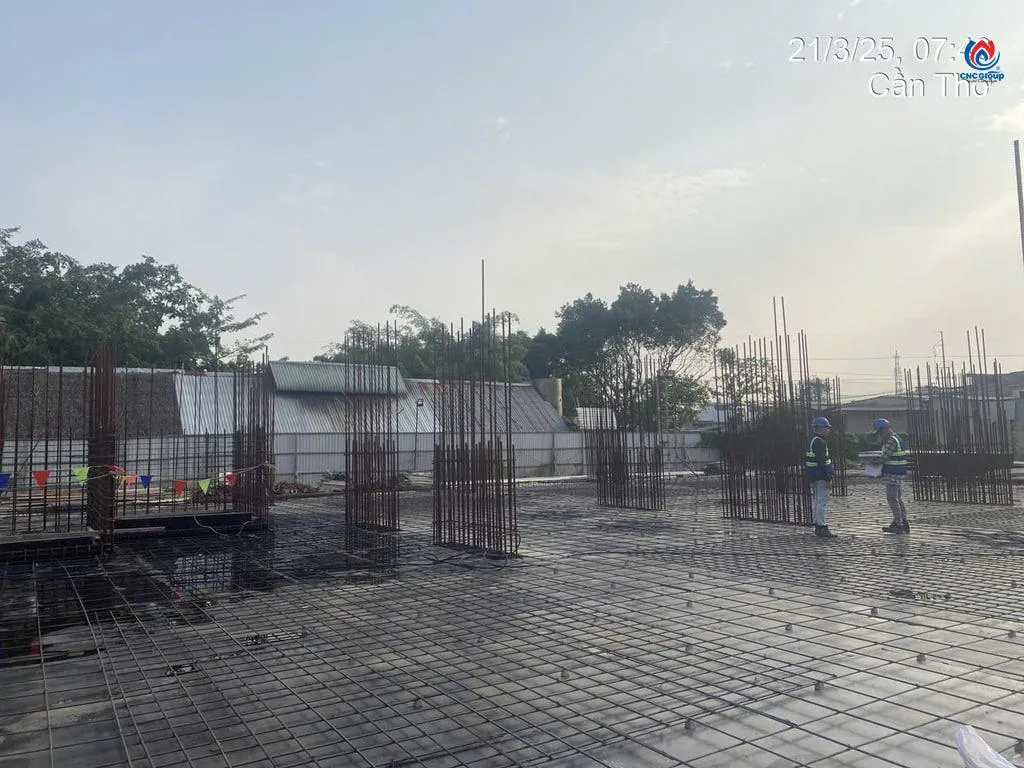

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-21-3-2025 (9)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 21/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Ngày báo cáo: 21/03/2025 I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY Tháp 02 - Zone 4: Gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1 Tháp 01 - Zone 3: Gia công và lắp đặt sàn cáp dự ứng lực tầng 1 Gia công và…
Read More →

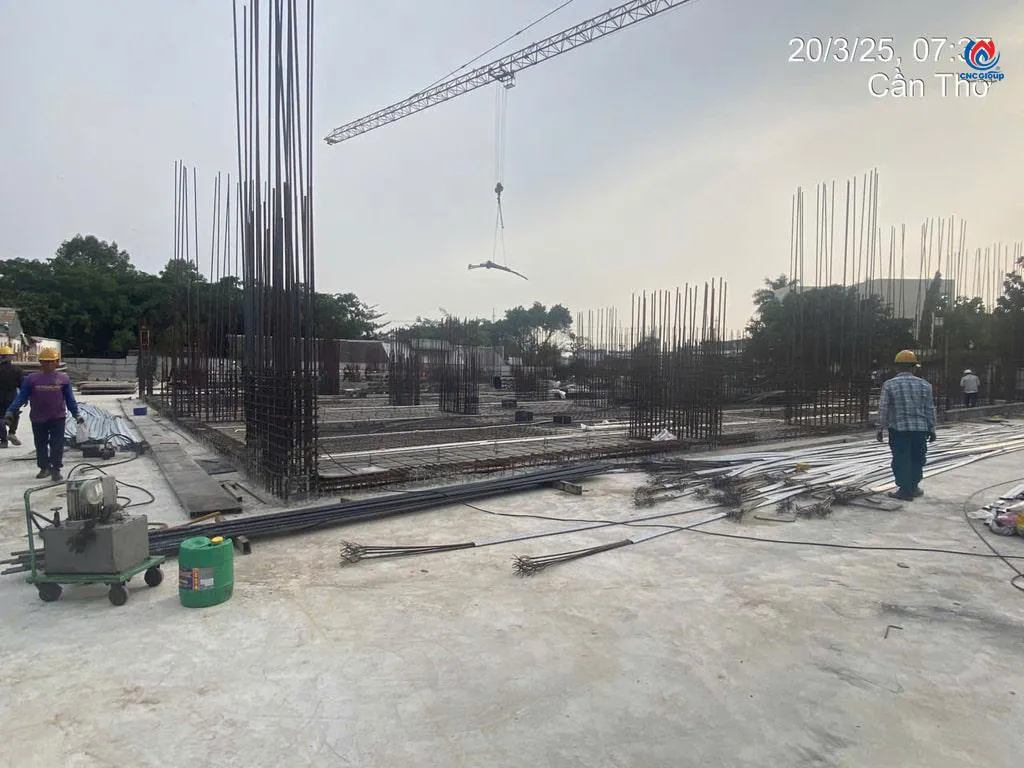

tien-do-thi-cong-du-an-thien-quan-marina-plaza-can-tho-20-3-2025 (6)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 20/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Tháp 02 - Zone 4: Gia công và lắp đặt ván khuôn tầng 1 Gia công và lắp đặt thép sàn tầng 1 Tháp 01 - Zone 3: Gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1 Gia công sàn cáp dự ứng lực tầng 1…
Read More →

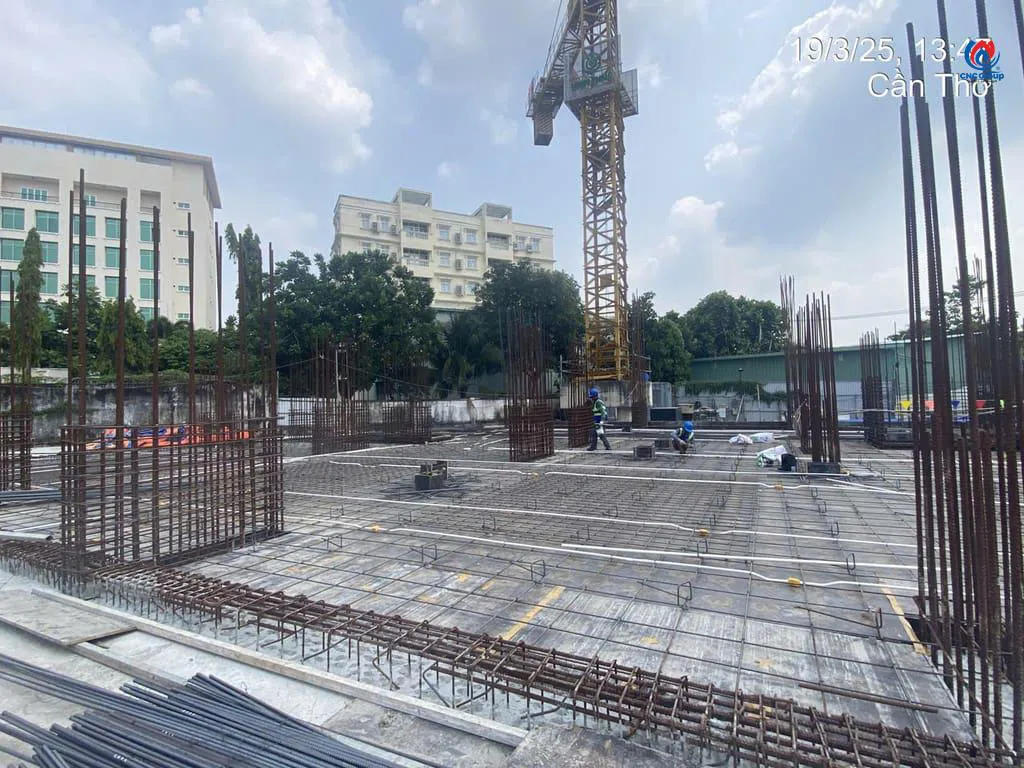

tien-do-thi-cong-thien-quan-marina-19-3-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 19/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: Tháp 02 - Zone 4: Gia công và lắp đặt ván khuôn tầng 1 Gia công và lắp đặt thép sàn tầng 1 Tháp 01 - Zone 3: Gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1 Gia công sàn cáp dự ứng lực tầng 1…
Read More →
thiên quân marina plaza
Căn hộ Thiên Quân Marina Plaza là dự án cao cấp đầu tiên tọa lạc tại vị trí đắc địa của Quận Ninh Kiều, mang đến cơ hội đầu tư và an cư hiếm có. Nếu bạn đang tìm kiếm một không gian sống đẳng cấp với tầm nhìn triệu đô hướng sông Hậu - xứng đáng cho một cuộc sống thượng lưu. Với pháp lý hoàn chỉnh và quyền…
Read More →
tien-do-thi-cong-thien-quan-marina-18-3-2025 (3)

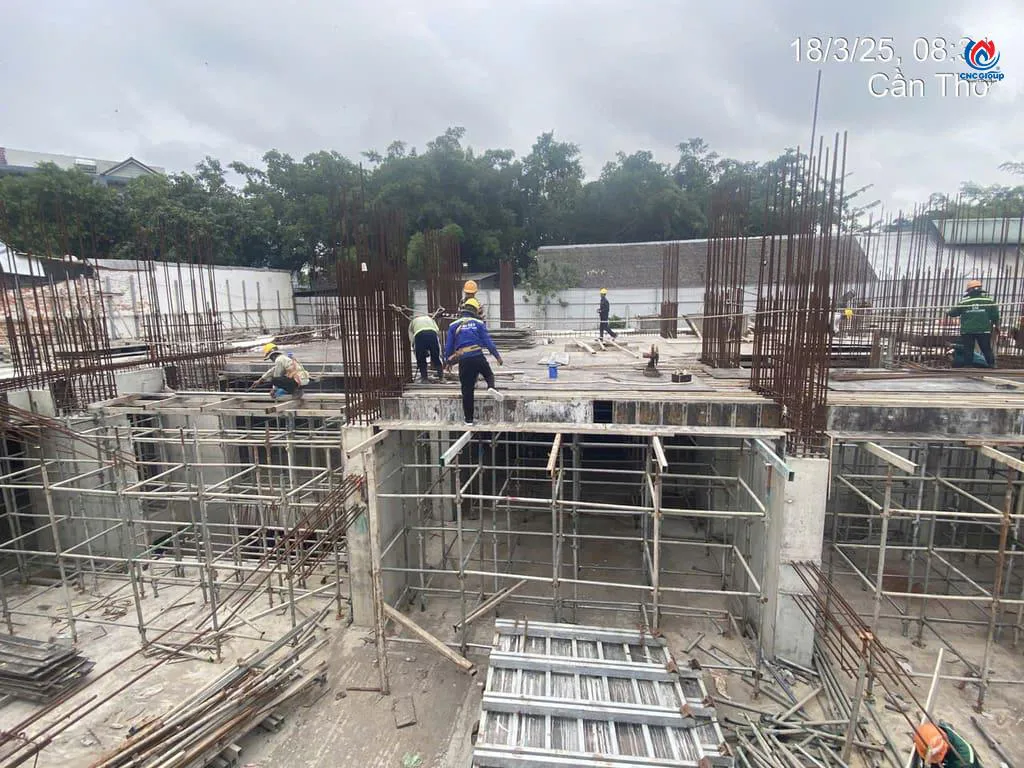

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 18/3/2025 📊 CÔNG TÁC ĐÃ THỰC HIỆN: An toàn lao động & Quản lý: • Triển khai sinh hoạt an toàn lao động tại công trường • Giám sát và chứng kiến thí nghiệm cáp dự ứng lực Tòa tháp 02 - Zone 4: • Tiến hành gia công và lắp đặt ván khuôn tầng 1…
Read More →
tien-do-thi-cong-thien-quan-marina-can-tho-17-3-2025 (1)

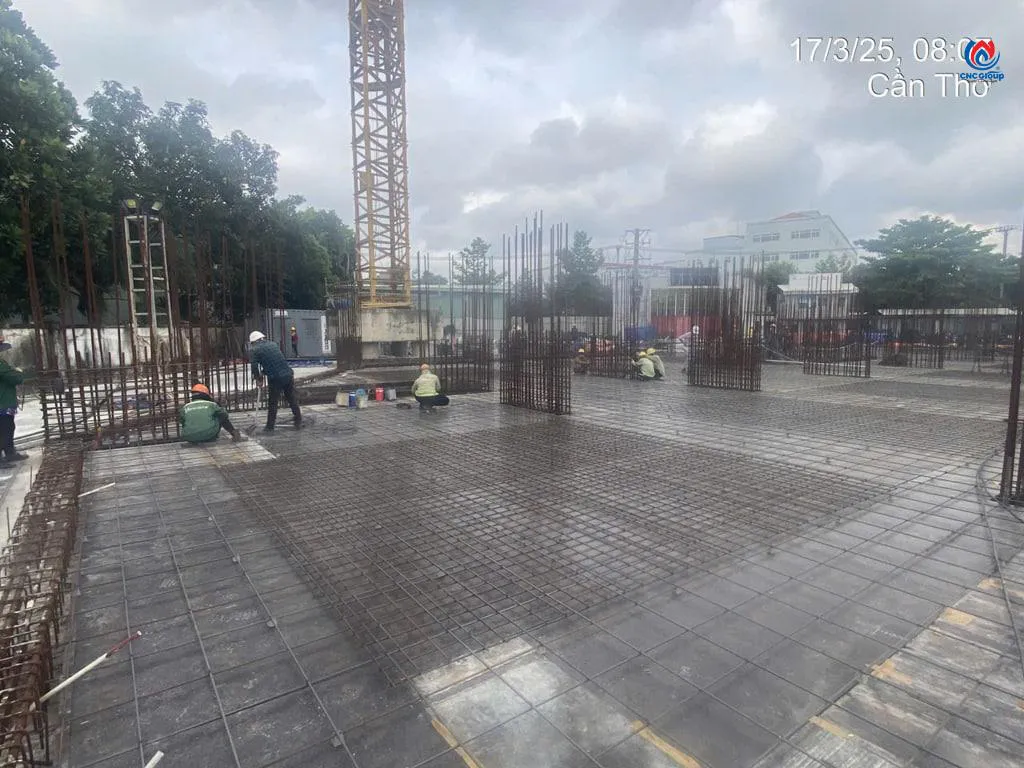

BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 17/3/2025 📊 TIẾN ĐỘ CÔNG TRÌNH: Khu vực thi công: Tòa tháp 01 & 02 - Khối đế (Zone 3, 4) Công việc đã hoàn thành ngày 17/3/2025: ✅ Lắp đặt giàn giáo, cây chống tầng 1 (Zone 4 - Tòa tháp 02) ✅ Gia công, lắp đặt ván khuôn tầng 1 (Zone 3, 4 -…
Read More →

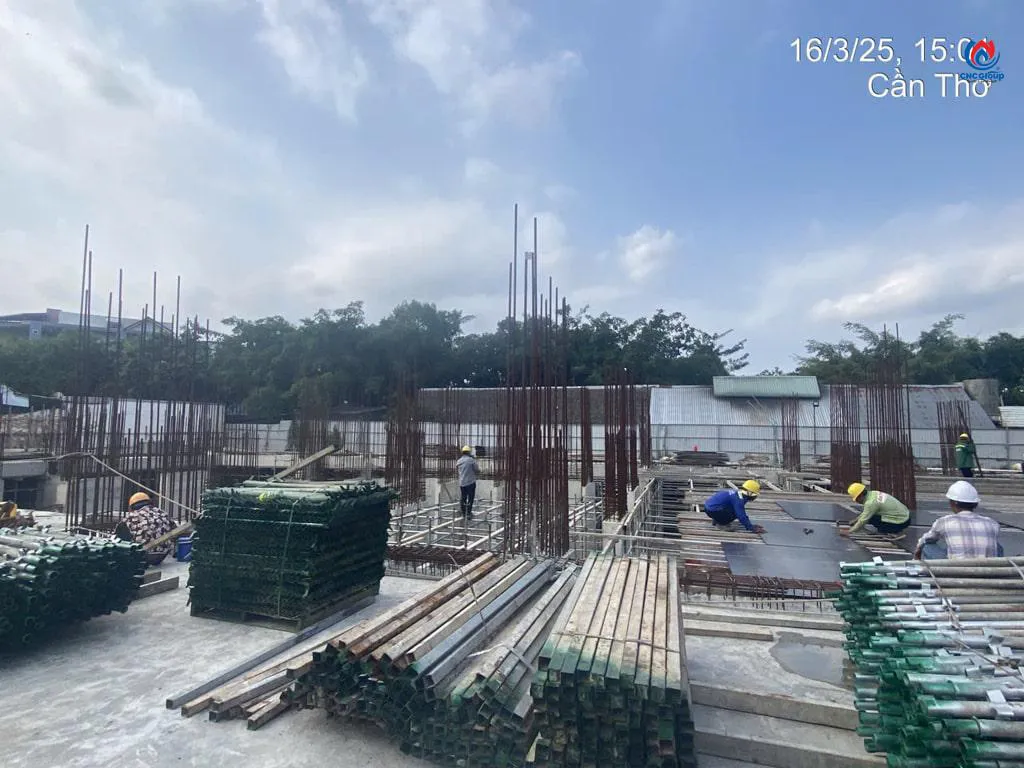

tien-do-thi-cong-thien-quan-marina-16-3-2025 (4)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 16/3/2025 📊 TIẾN ĐỘ CÔNG TRÌNH: Khu vực thi công: Tòa tháp 01 & 02 - Khối đế (Zone 2, 3, 4) Công việc đã hoàn thành ngày 16/3/2025: ✅ Nhập vật tư: cáp dự ứng lực (750m) ✅ Bảo dưỡng bê tông dầm sàn tầng 1 (Zone 2 - Khối đế) ✅ Lắp dựng giàn…
Read More →

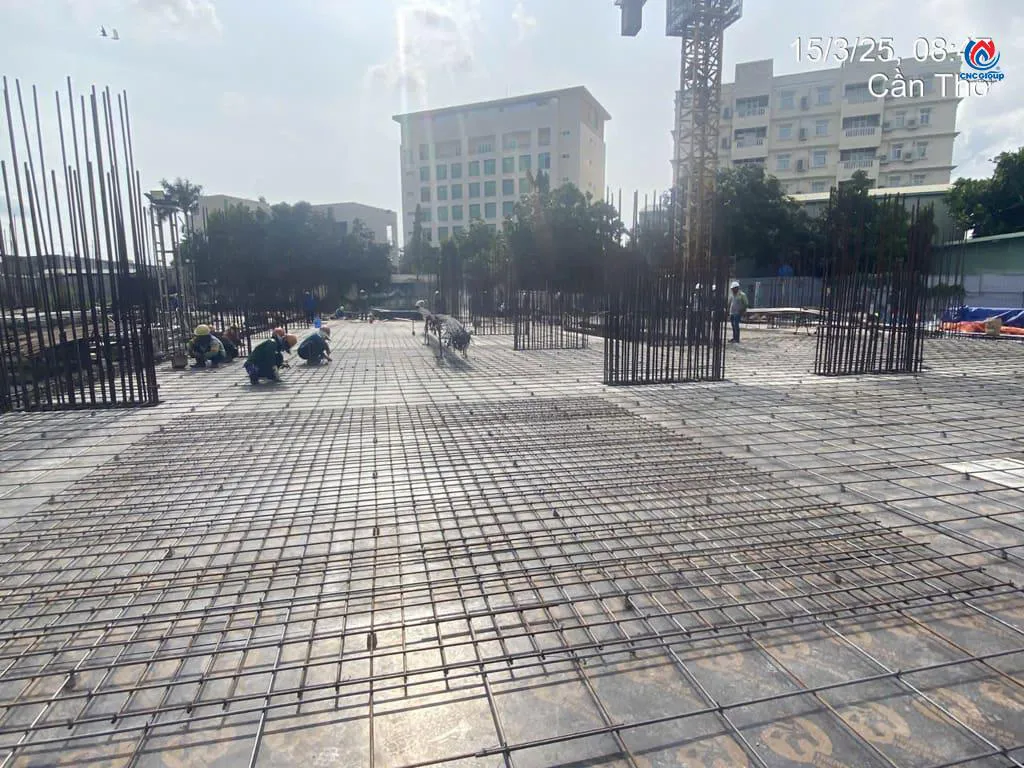

tien-do-thi-cong-thien-quan-marina-plaza-15-3-2025 (10)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 15/3/2025 📊 TIẾN ĐỘ CÔNG TRÌNH: Khu vực thi công hiện tại: Tòa tháp 01 & 02 - Khối đế (Zone 1, 2, 3, 4) Công việc đã hoàn thành ngày 15/3/2025: ✅ Bảo dưỡng bê tông dầm sàn tầng 1 (Zone 2 - Khối đế) ✅ Gia công, lắp đặt ván khuôn dầm sàn tầng…
Read More →

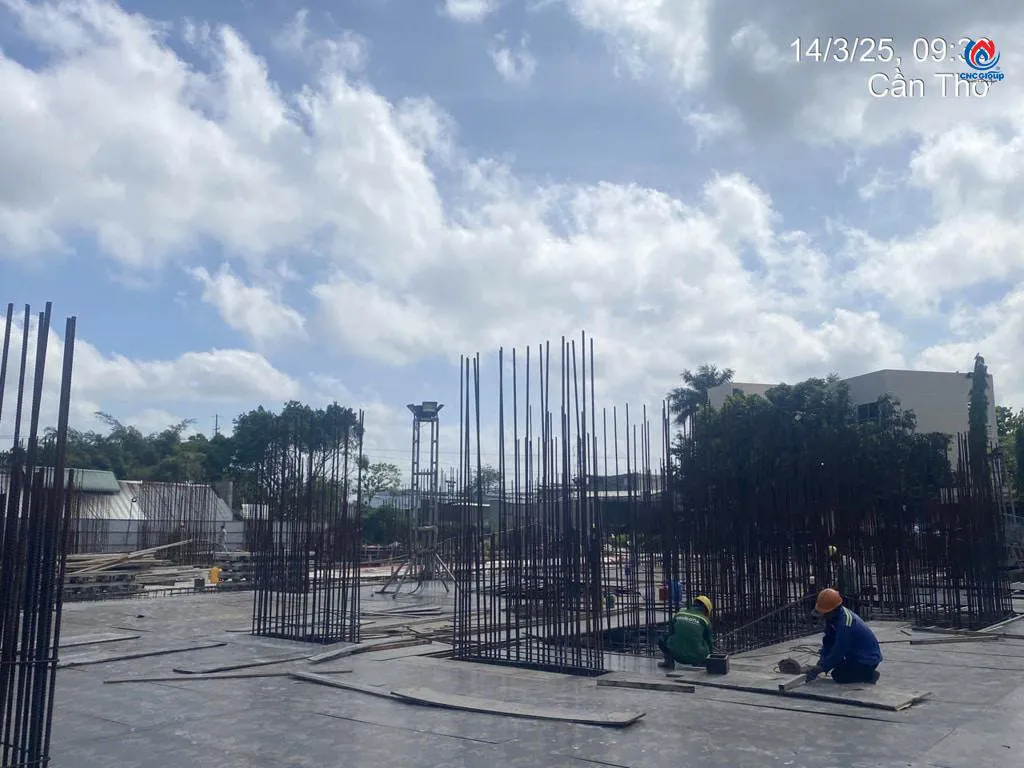

tien-do-thi-cong-thien-quan-marina-14-3-2025 (11)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 14/3/2025 📊 TIẾN ĐỘ CÔNG TRÌNH: Khu vực thi công: Tòa tháp 01 - Khối đế (Zone 2 & Zone 3) Công việc đã hoàn thành ngày 14/3/2025: ✅ Bảo dưỡng bê tông dầm sàn tầng 1 (Zone 2 - Khối đế) ✅ Gia công, lắp đặt ván khuôn dầm sàn tầng 1 (Zone 3 -…
Read More →

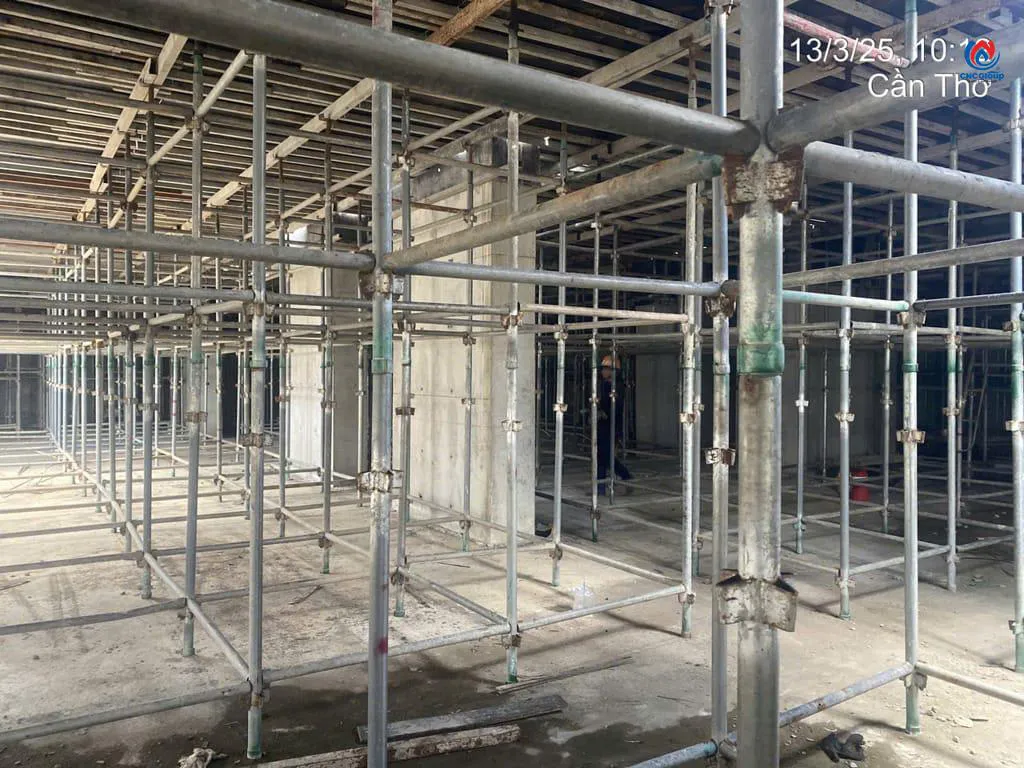

tien-do-thi-cong-thien-quan-marina-can-tho-13-3-2025 (6)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 13/3/2025 📊 TIẾN ĐỘ CÔNG TRÌNH: Khu vực thi công hiện tại: Tòa tháp 01 - Khối đế (Zone 1, 2, 3) Công việc đã thực hiện ngày 13/3/2025: ✅ Gia công, lắp đặt ván khuôn dầm sàn tầng 1 (Zone 3 - Tòa tháp 01) ✅ Tháo dỡ ván khuôn thành biên dầm tầng 1…
Read More →

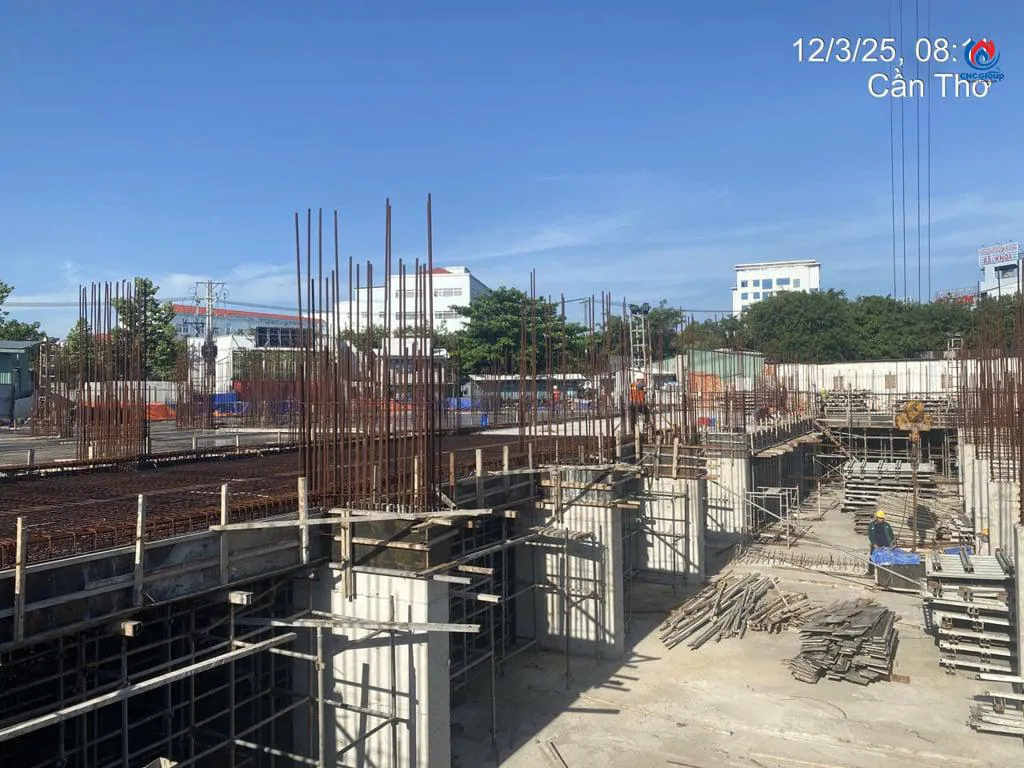

tien-do-thi-cong-thien-quan-marina-12-3-2025 (3)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 12/3/2025 📊 TIẾN ĐỘ THI CÔNG HIỆN TẠI: Khu vực đang thi công: Tòa tháp 01 - Khối đế (Zone 1 & Zone 2) Công tác đã hoàn thành: ✅ Deffect thép ván khuôn dầm sàn tầng 1 (Zone 2 - Khối đế) ✅ Gia công thép vách đơn tầng 1 ✅ Nghiệm thu thép, ván…
Read More →

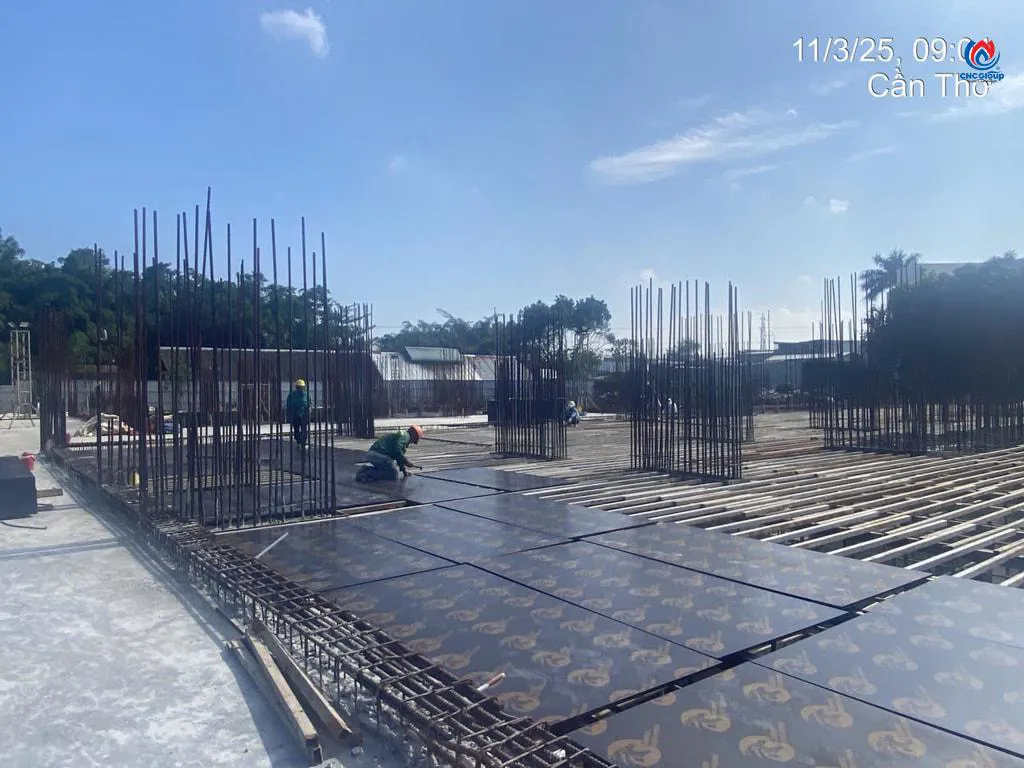

tien-do-thi-cong-thien-quan-marina-11-3-2025 (1)
BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ - NGÀY 11/3/2025 🏗️ TỔNG QUAN TIẾN ĐỘ: • Thi công đang mở rộng sang tòa tháp 01, đồng thời hoàn thiện khối đế • Zone 1 (Khối đế): Đã hoàn thành đổ bê tông, đang tháo dỡ ván khuôn • Zone 2 (Khối đế): Đang hoàn thiện công tác chuẩn bị, đã tiến hành nghiệm…
Read More →

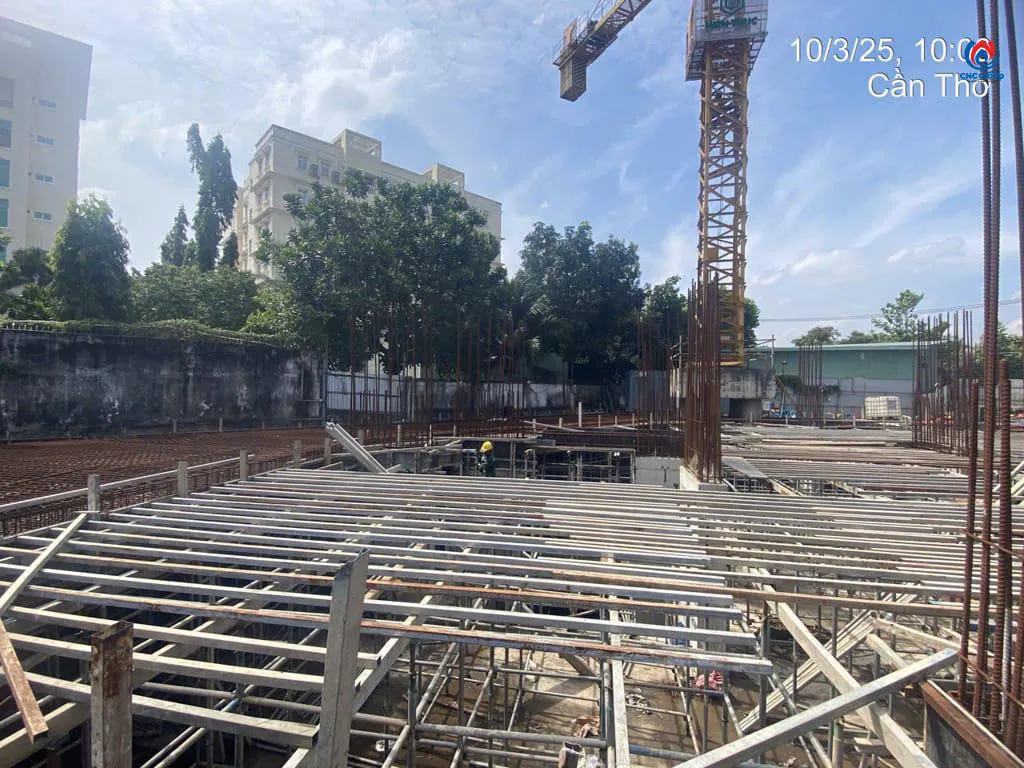

tien-do-thi-cong-du-an-thien-quan-marina-plaza-10-3-2025 (3)
TỔNG QUAN TIẾN ĐỘ: • Thi công đang tập trung tại khối đế công trình • Zone 1: Đã hoàn thành đổ bê tông dầm sàn tầng 1, đang thực hiện tháo dỡ ván khuôn • Zone 2: Đang chuẩn bị hoàn thiện công tác chuẩn bị cho đổ bê tông dầm sàn tầng 1 KHỐI LƯỢNG THỰC HIỆN NGÀY 10/3/2025: Tiếp tục deffect thép, ván khuôn dầm sàn tầng…
Read More →

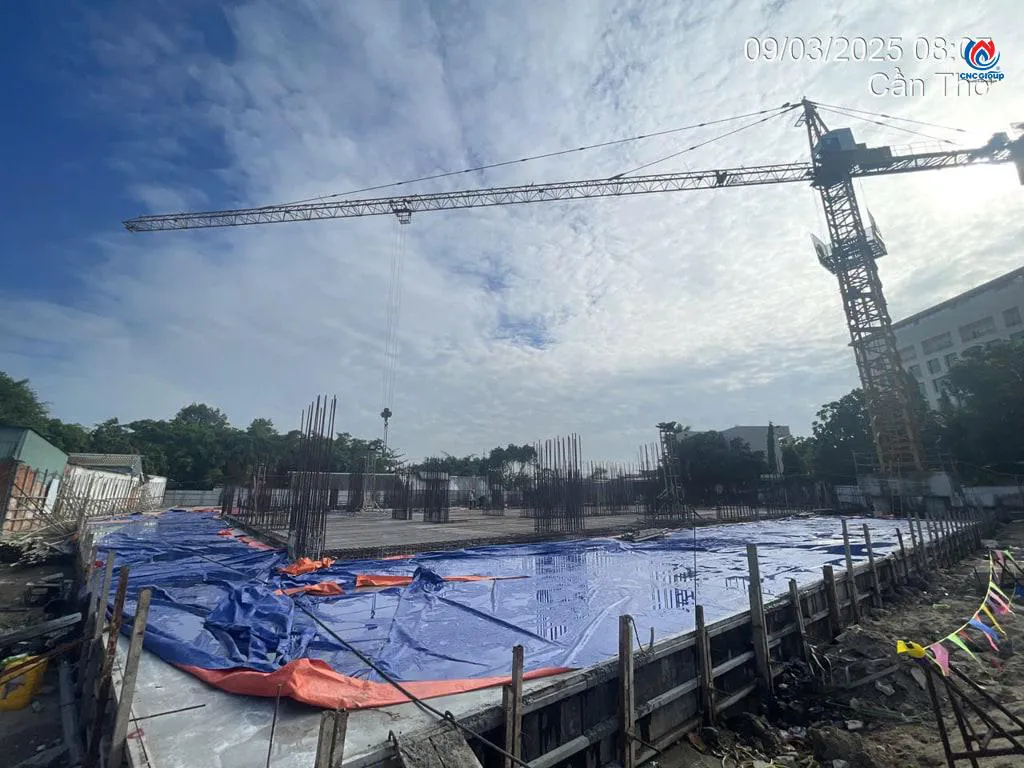

tien-do-thi-cong-thien-quan-marina-9-3-2025 (5)
TỔNG QUAN TIẾN ĐỘ: • Thi công đang tập trung tại khối đế công trình • Zone 1: Hoàn thiện đổ bê tông dầm sàn tầng 1, đang trong giai đoạn bảo dưỡng • Zone 2: Đang thực hiện công tác deffect thép, ván khuôn dầm sàn tầng 1 KHỐI LƯỢNG THỰC HIỆN NGÀY 9/3/2025: Hoàn thành công tác deffect thép, ván khuôn dầm sàn tầng 1 (zone 2 -…
Read More →

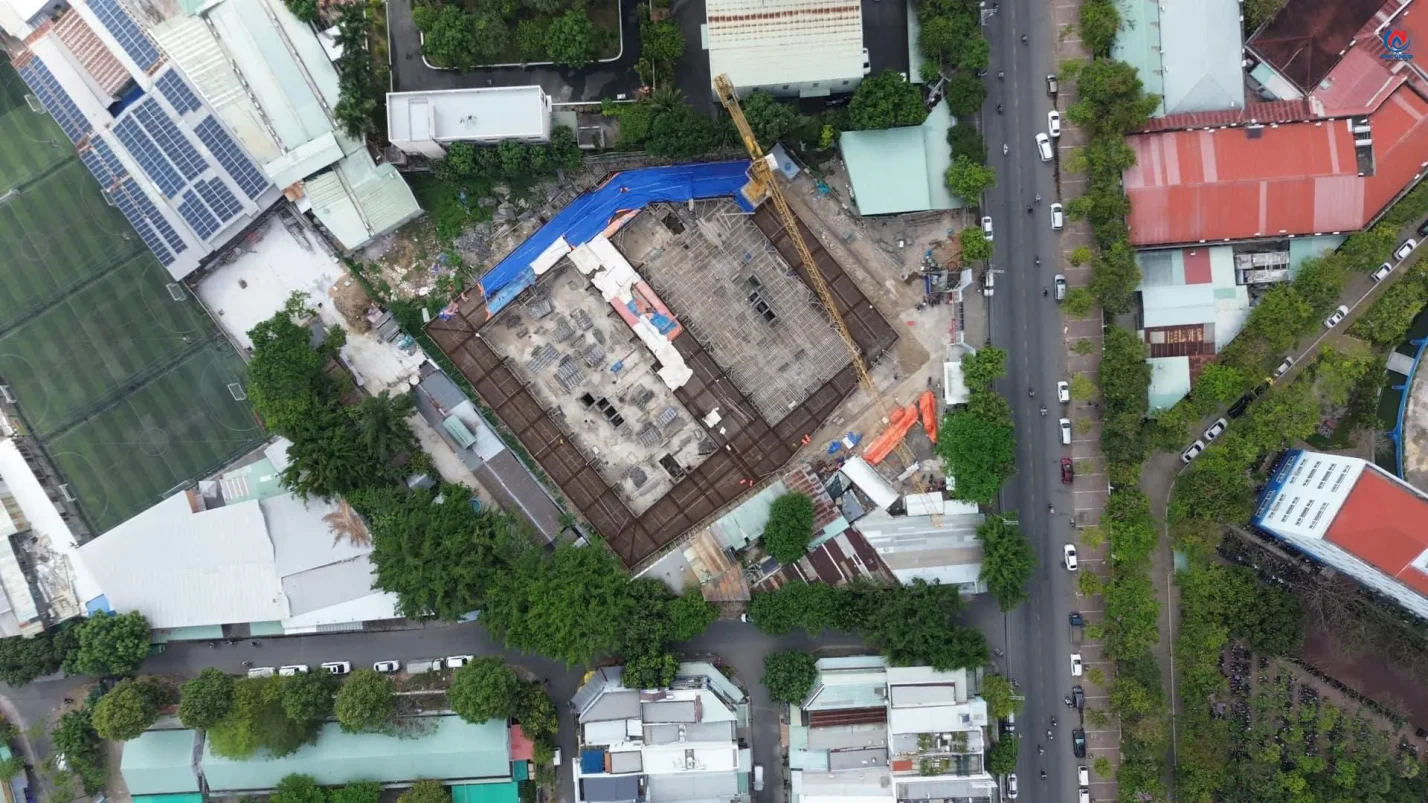

Tiến độ thi công Thiên Quân Marina Plaza Cần Thơ chụp bằng flycam
Dự án Thiên Quân Marina Plaza tại Cần Thơ đang được tích cực triển khai với nhiều tiến độ đáng chú ý trong giai đoạn thi công hiện tại. Qua hình ảnh flycam mới nhất được ghi lại vào tháng 3/2025, có thể thấy dự án đang trong giai đoạn thi công phần móng và khung đế. Cập nhật tiến độ thi công Tháng 3/2025 Theo quan sát từ hình…
Read More →
z6366331973605_64d0a5a51278e0e91c7f9a17d46677b8
Trong bầu không khí trang nghiêm và đầy hứng khởi của một ngày đầu xuân, Lễ động thổ Dự án Thiên Quân Marina Plaza đã được tổ chức một cách long trọng tại khu đất vàng số 1 đường Trần Bạch Đằng, Phường An Khánh, Quận Ninh Kiều, Thành phố Cần Thơ. Đây không chỉ là một nghi thức khởi công thông thường, mà còn là dấu mốc quan trọng…
Read More →
phoi-canh-marina-plaza-vinh-long-ban-ngay
Marina Plaza Vĩnh Long là dự án tổ hợp thương mại - căn hộ cao cấp tại trung tâm thành phố Vĩnh Long, với quy mô 2 tòa tháp và trung tâm thương mại tích hợp. Dự án nổi bật với kiến trúc hiện đại và vị trí đắc địa, hướng đến cộng đồng cư dân cao cấp. Tổng quan dự án Marina Plaza Vĩnh Long Marina Plaza Vĩnh Long…
Read More →
Phối cảnh dự án Marina Luxury Sài Gòn
CNC Group tự hào giới thiệu dự án Marina Luxury Sài Gòn - tâm huyết của chúng tôi trong việc kiến tạo một không gian sống đẳng cấp tại khu vực Bình Tân, TP.HCM. Thông tin chính: Chủ đầu tư: CNC Group Vị trí: Bình Tân, TP.HCM Quy mô: 500 căn hộ cao cấp Thời gian bàn giao: Q4/2027 - Q1/2028 Tổng vốn đầu tư:750 tỷ đồng Tổng quan dự…
Read More →
855af06b-8045-4022-b334-c9828334f9f0
Dự án Căn hộ chung cư cao cấp Thiên Quân - Marina Plaza tại Cần Thơ đã được cấp giấy phép xây dựng số 02/GPXD ngày 24/1/2025 bởi Sở Xây dựng TP. Cần Thơ. Chủ đầu tư là Công ty CP Đầu tư và Phát triển Thiên Quân - Marina Plaza Cần Thơ, do ông Nguyễn Hiếu Học làm đại diện với chức vụ Tổng Giám đốc. Dự án tọa…
Read More →
z6021681440435_9042cd23dd0530cc8e5bf3fb6d4d7bdd
Chúng tôi vui mừng thông báo rằng những cư dân đầu tiên tại Marina Plaza Long Xuyên đã chính thức nhận được sổ hồng, đánh dấu một cột mốc quan trọng trong hành trình xây dựng cộng đồng văn minh và hiện đại tại trung tâm thành phố Long Xuyên. Nhận sổ hồng là niềm vui và tự hào lớn đối với những cư dân đầu tiên của Marina Plaza…
Read More →
photo-2-1605603014668697892702
Chiều 14/11, CNC Group, Euro Group, VP Bank, SC Investment và Broland cùng long trọng tổ chức lễ Ký hợp tác chiến lược, Lễ ký cam kết tài trợ vay vốn cho khách hàng, đồng thời mở bán dự án căn hộ cao cấp Marina Plaza Long Xuyên tại TP Long Xuyên. Dự án đang trong giai đoạn hoàn thành, chuẩn bị bàn giao vào cuối năm 2020. Chính vi…
Read More →
marina-plaza-long-xuyen
Tập đoàn CNC GROUP đã có hơn 10 năm đầu tư tại tỉnh An Giang, nhiều dự án đã hoàn thành và đi vào hoạt động đúng tiến độ, đúng cam kết đầu tư, được đánh giá là xứng tầm với đô thị. Các dự án đã đi vào hoạt động trên địa bàn tỉnh An Giang như: Toà nhà căn hộ cao cấp cao 23 tầng, Công trình cầu Mỹ Luông…
Read More →
15d74d87c4a105ff5cb0
HÌNH ẢNH THỰC TẾ DỰ ÁN MARINA RESORT CẦN GIỜ THÁNG 05/2022 Hiện tại, khu đất đang ở hiện trạng đất trống được bao lại. Thông tin dự án sắp tới sẽ được quy hoạch thành Biệt thự nghỉ dưỡng phóng tầm nhìn ra sông, vừa giữ được sự riêng tư cho du khách, vừa mang đến những trải nghiệm thú vị (tổng số căn là 14 căn). Ngoài ra,…
Read More →
z2064364452035_22ad05d4bc0eacd77ea909c8b053e798
Marina Plaza - nơi mạch sống phồn vinh mang theo những tâm tư và kỳ vọng của khách hàng...Cùng theo dõi những hình ảnh mới nhất của dự án được gửi về từ công trường. - Hoàn thiện 100% trát tường bên trong từ tầng 03 đến tầng 22. - Thực hiện được 95% việc trát tường bên ngoài tòa nhà. - Hoàn thiện 90% hệ thống cấp, thoát nước,…
