BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 06/05/2025 📊
Ngày báo cáo: 06/05/2025
I. TÌNH HÌNH THI CÔNG HIỆN TẠI:
A. Phần thô tầng 1:
- Đã thực hiện:
- Tiến hành gia công và lắp đặt hệ thống thép cho cột và vách tầng 1
- Hoàn thành việc lắp đặt cốp pha cho một số cột vách tầng 1
- Xử lý và chuẩn bị nền móng cho các công đoạn tiếp theo
- Công tác hỗ trợ:
- Dựng và cố định hệ thống giàn giáo phục vụ thi công cột
- Bố trí và sắp xếp lại kho bãi vật tư tại công trường
- Đảm bảo vệ sinh môi trường làm việc tại các khu vực thi công
B. Phần thô tầng 2:
- Đã thực hiện:
- Bắt đầu lắp đặt hệ thống ván khuôn cho dầm và sàn tầng 2
- Chuẩn bị vật liệu và thiết bị cho việc gia công cốt thép sàn
II. KẾ HOẠCH THI CÔNG NGÀY 07/05/2025:
A. Phần thô tầng 1:
- Dự kiến thực hiện:
- Hoàn thiện việc lắp đặt thép tại các cột và vách còn lại ở tầng 1
- Tiếp tục lắp dựng cốp pha cho các cột và vách tầng 1 còn lại
- Chuẩn bị và tiến hành đổ bê tông cho một số cột đã hoàn thiện cốp pha
- Công tác hỗ trợ:
- Điều phối và đảm bảo đủ vật tư tại các vị trí thi công
- Rà soát và kiểm tra lại hệ thống giàn giáo đã lắp đặt
B. Phần thô tầng 2:
- Dự kiến thực hiện:
- Đẩy nhanh tiến độ lắp đặt ván khuôn dầm và sàn tầng 2
- Bắt đầu tiến hành gia công và lắp đặt thép cho dầm và sàn tầng 2
III. LỊCH TRÌNH LÀM THÊM GIỜ:
- Ưu tiên hoàn thiện hệ thống thép cho cột và vách tầng 1
- Tập trung hoàn thành cốp pha cho các cột và vách tầng 1
- Đẩy nhanh tiến độ lắp đặt ván khuôn sàn tầng 2
IV. NHẬN XÉT VÀ ĐÁNH GIÁ:
Trong ngày 06/05/2025, đội thi công đã tập trung vào việc lắp dựng cốt thép và cốp pha cho các cột vách tầng 1, đồng thời bắt đầu triển khai lắp đặt ván khuôn cho sàn tầng 2. Nhìn chung, các công việc đang được triển khai đúng theo tiến độ đã đề ra. Công tác tổ chức công trường đã được thực hiện hợp lý, đảm bảo thuận tiện cho việc di chuyển vật tư và thiết bị.
Tuy nhiên, cần đẩy nhanh hơn nữa công tác lắp dựng hệ thống cốp pha và cốt thép để kịp thời chuẩn bị cho công đoạn đổ bê tông trong những ngày sắp tới. Đồng thời, việc kiểm tra chất lượng các hạng mục đã hoàn thành cần được thực hiện nghiêm túc trước khi chuyển sang công đoạn tiếp theo.

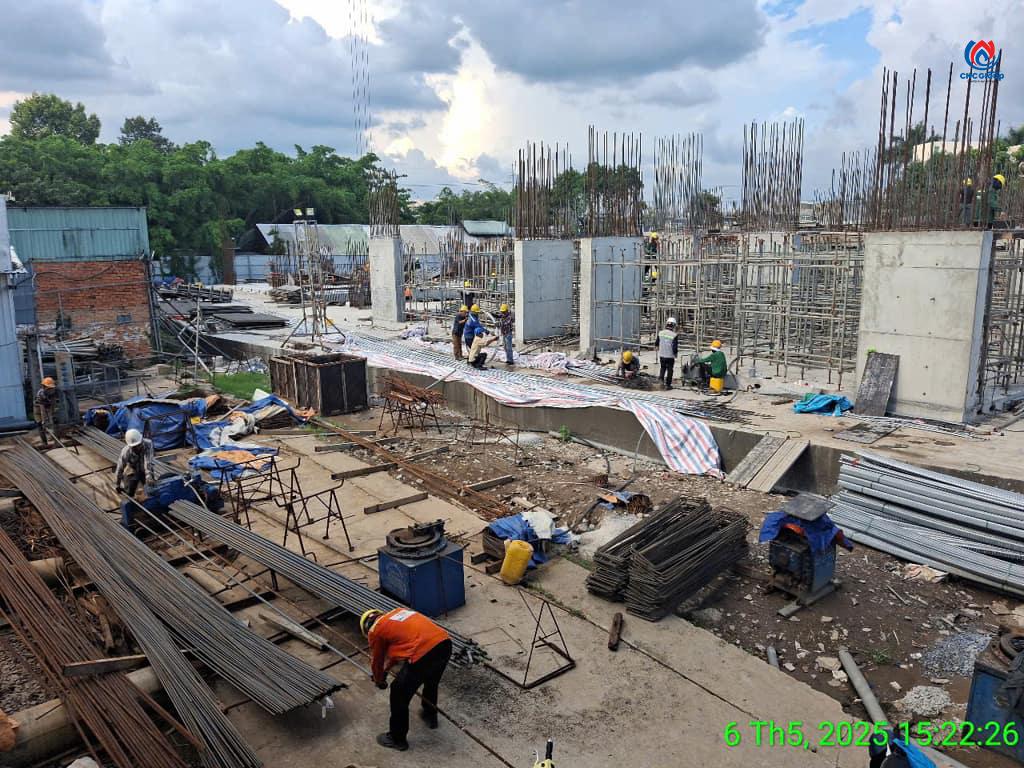

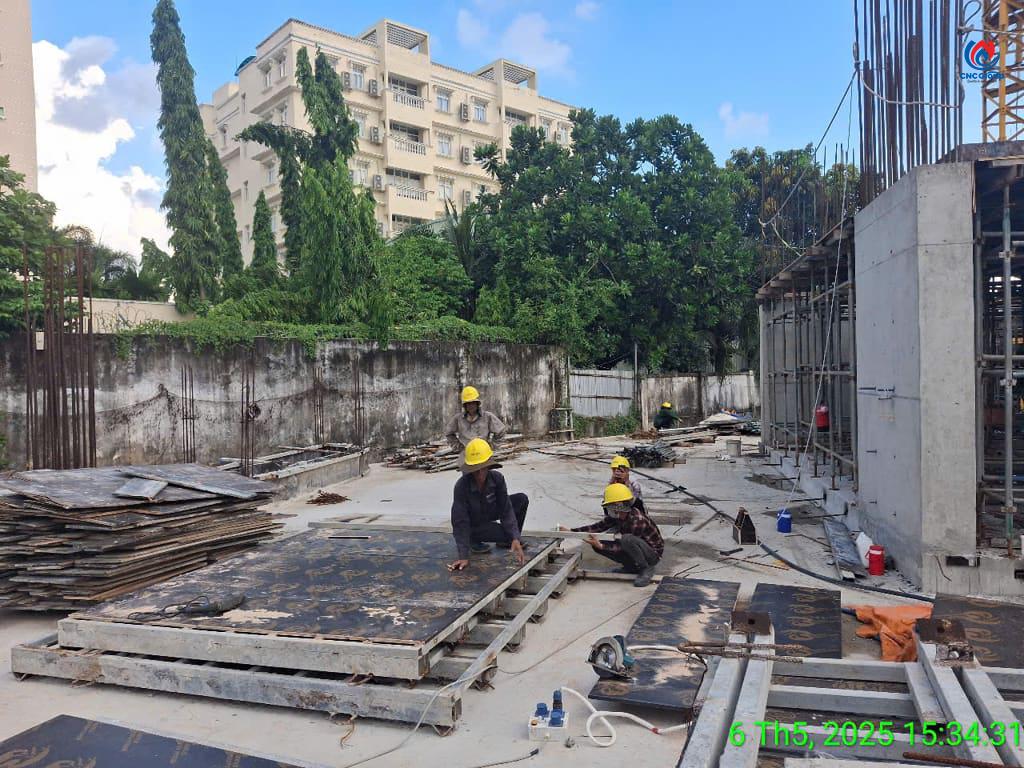

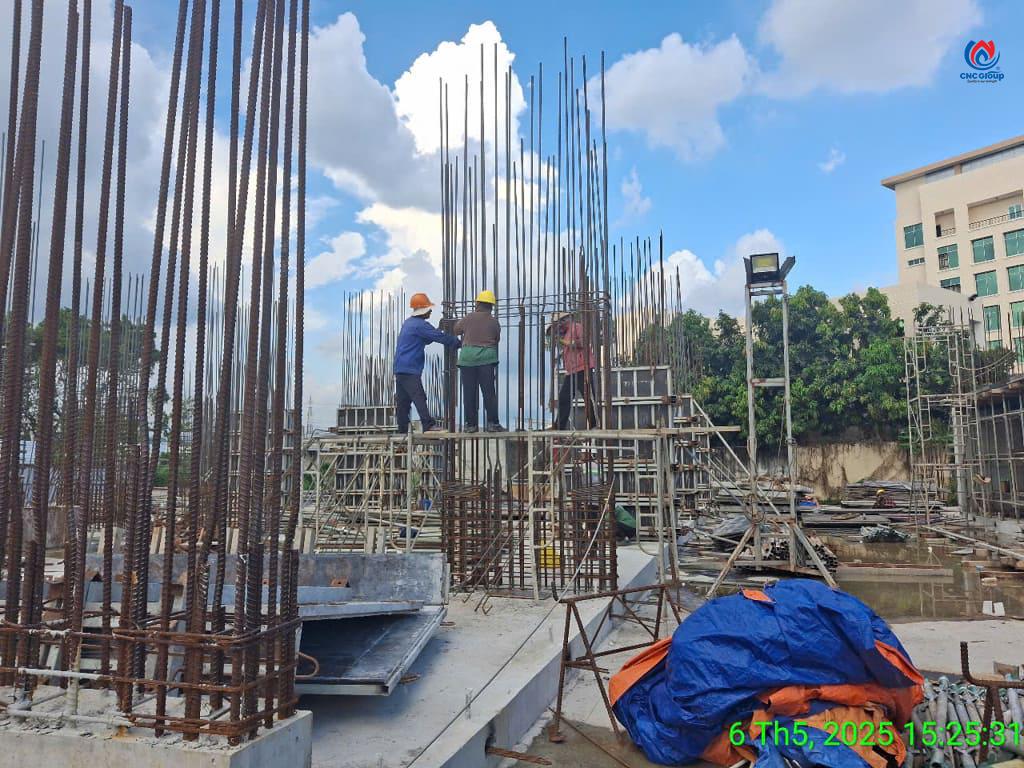

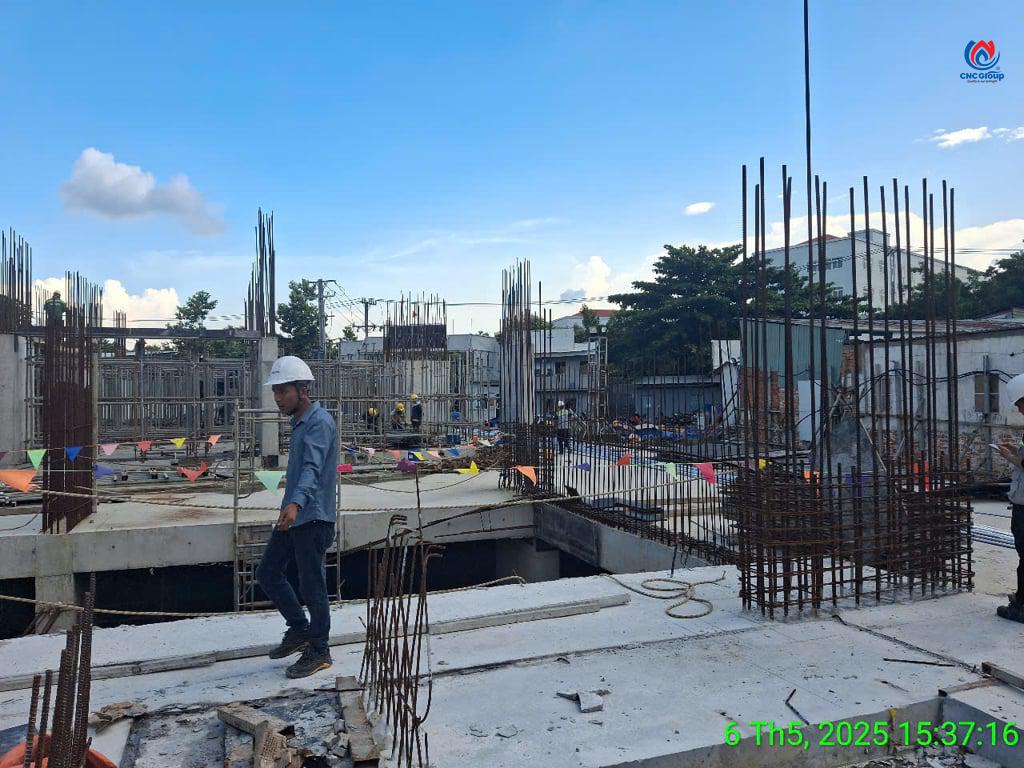

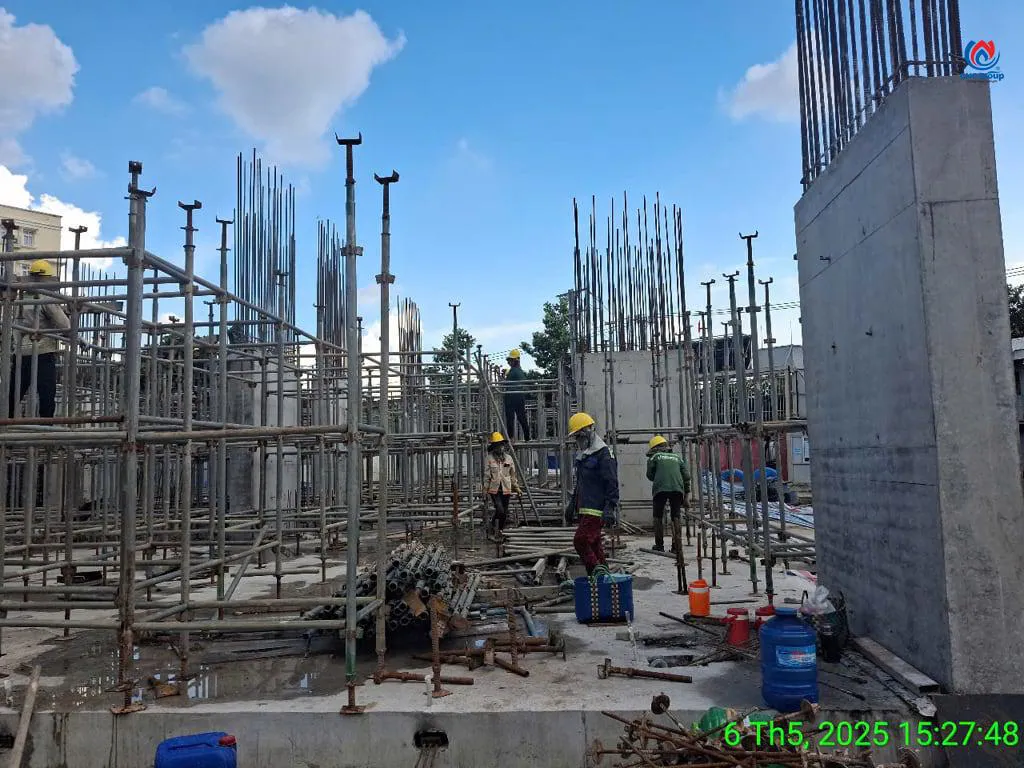

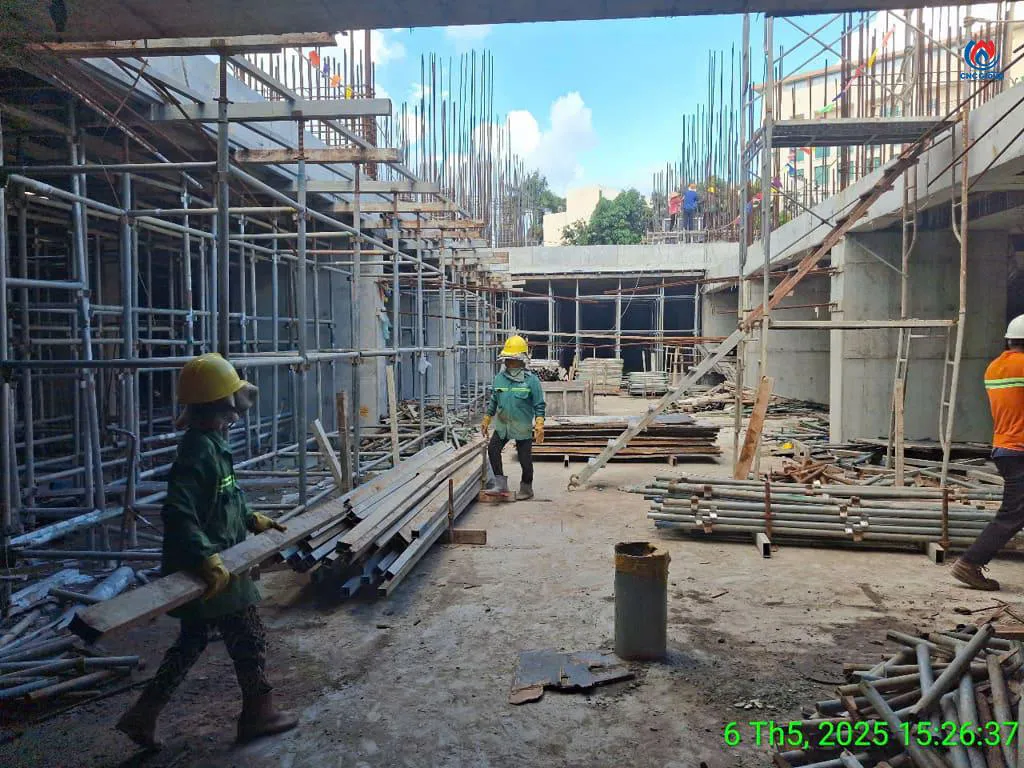

V. HÌNH ẢNH CÔNG TRƯỜNG NGÀY 06/05/2025:
