BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 12/05/2025 📊
Ngày báo cáo: 12/05/2025
I. TÌNH HÌNH THI CÔNG HIỆN TẠI:
1. Hạng mục đã hoàn thành:
- Triển khai gia công và lắp đặt hệ thống cốt thép cho các cột, vách tầng 1
- Thực hiện lắp đặt và định vị cốp pha cho cột, vách tầng 1
- Tiến hành lắp đặt ván khuôn khu vực dầm và sàn tầng 2
- Hoàn tất công tác tháo dỡ cốp pha sàn tầng 1 sau thời gian bảo dưỡng
- Thực hiện các công đoạn cứng cáp DUL tầng 1
- Triển khai gia công cáp DUL tầng 2
- Tổ chức sắp xếp lại khu vực vật tư thiết bị tại công trường
- Tiến hành lắp đặt hệ thống cốt thép dầm sàn tầng 2
- Thực hiện kiểm tra và nghiệm thu hệ thống cốp pha đã lắp đặt
2. Nhận xét chất lượng:
- Công tác lắp dựng cốt thép: Đạt yêu cầu kỹ thuật, đúng bản vẽ thiết kế
- Công tác lắp dựng cốp pha: Đảm bảo độ vững chắc, thẳng đứng
- Công tác cứng cáp DUL: Tuân thủ đúng quy trình kỹ thuật
II. KẾ HOẠCH THI CÔNG NGÀY 13/05/2025:
1. Khu vực tầng 1:
- Tiếp tục gia công, lắp đặt cốt thép cột vách sàn còn lại
- Hoàn thiện hệ thống cốp pha dầm sàn và cột vách
- Tiếp tục công tác tháo dỡ cốp pha sàn đã đủ thời gian bảo dưỡng
- Tiếp tục thực hiện công đoạn cứng cáp DUL
- Kiểm tra và chuẩn bị cho công tác đổ bê tông cột vách
2. Khu vực tầng 2:
- Đẩy mạnh công tác gia công và lắp dựng cốt thép dầm sàn
- Tiếp tục triển khai gia công cáp DUL
3. Công tác an toàn và kiểm tra:
- Thực hiện kiểm tra toàn diện hệ thống giàn giáo và đảm bảo an toàn lao động
- Nghiệm thu chất lượng cốt thép và cốp pha trước khi đổ bê tông
III. LỊCH TRÌNH LÀM THÊM GIỜ:
1. Các hạng mục ưu tiên:
- Tiếp tục hoàn thiện công tác lắp đặt cốp pha cột, vách tầng 1
- Đẩy nhanh tiến độ công việc cứng cáp DUL
- Tập trung hoàn thành công tác gia công cốt thép dầm sàn tầng 2
2. Thời gian thực hiện:
- Từ 17:30 đến 20:00, ngày 12/05/2025
IV. NHẬN XÉT VÀ ĐÁNH GIÁ:
Qua kiểm tra thực tế, tiến độ thi công ngày 12/05/2025 cơ bản đáp ứng được yêu cầu đề ra. Công tác lắp dựng cốt thép và cốp pha các cột vách tầng 1 đã hoàn thành khoảng 80%, việc lắp đặt ván khuôn dầm sàn tầng 2 đạt 65% khối lượng. Công tác tổ chức mặt bằng thi công và sắp xếp vật tư thiết bị được cải thiện rõ rệt so với tuần trước.
Tuy nhiên, cần tập trung vào công tác kiểm tra chất lượng cốp pha và cốt thép trước khi tiến hành đổ bê tông, đặc biệt là các mối nối và liên kết. Đề xuất bổ sung thêm nhân lực cho công tác lắp dựng thép dầm sàn tầng 2 để đảm bảo tiến độ chung của dự án.

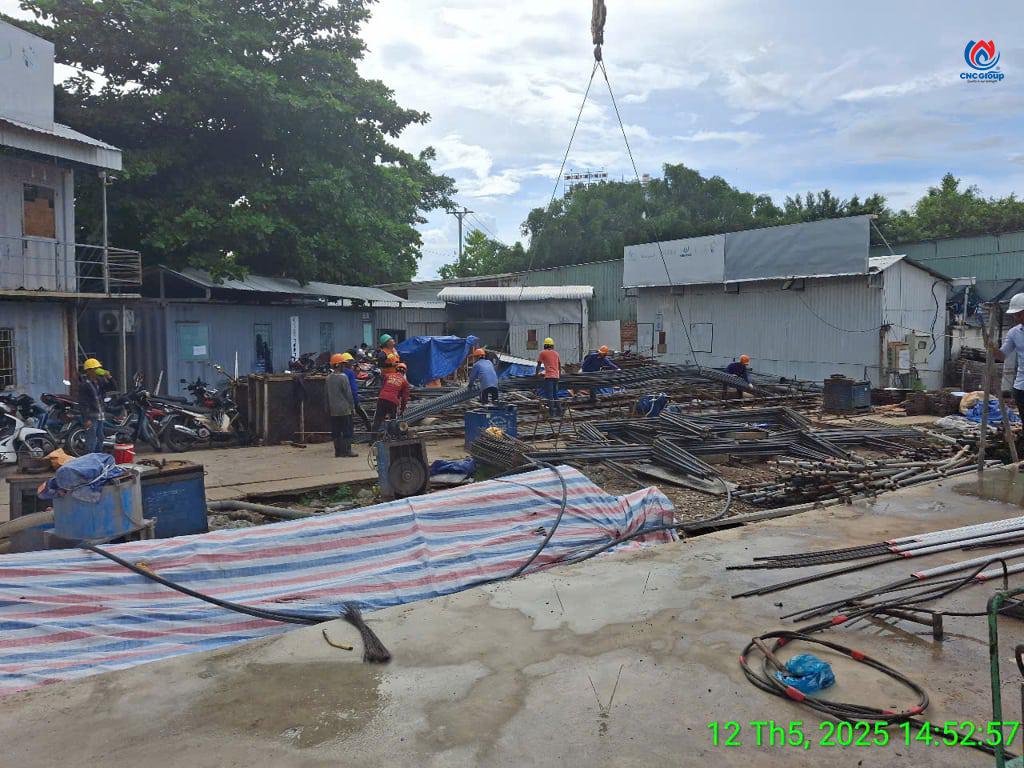

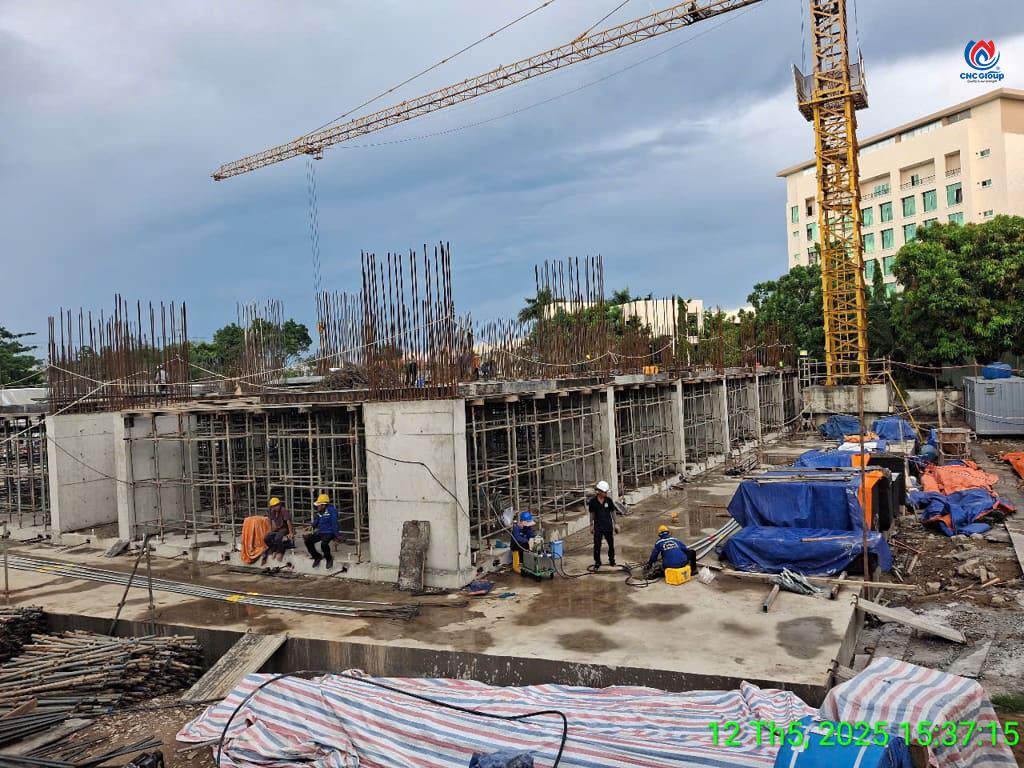

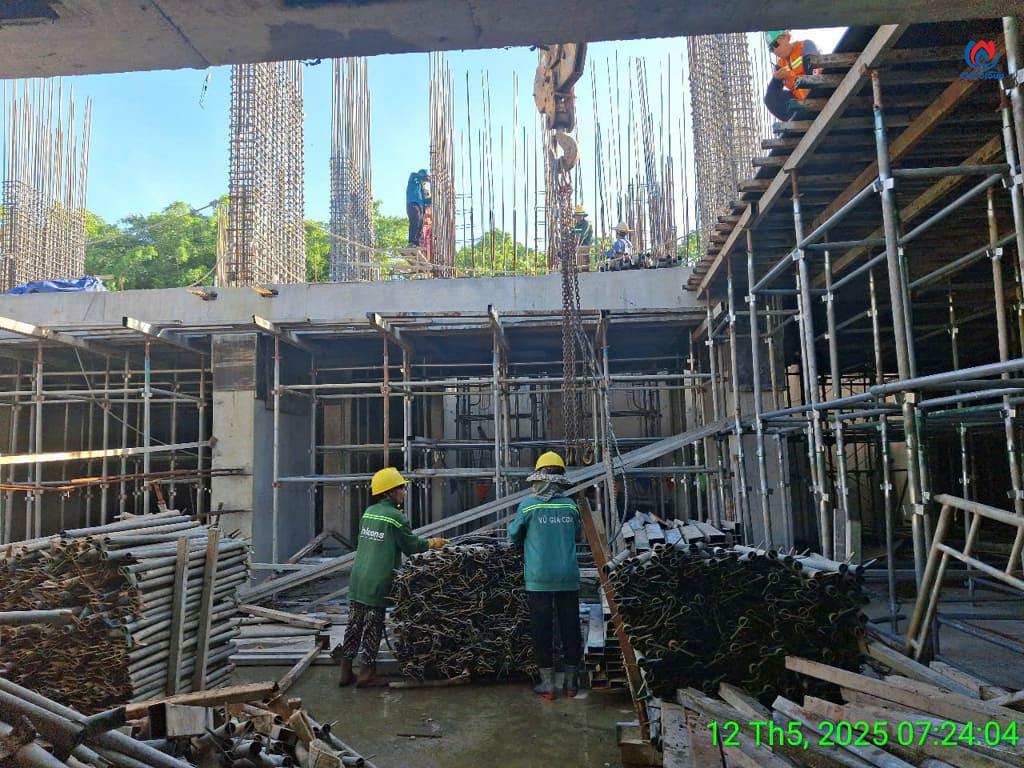

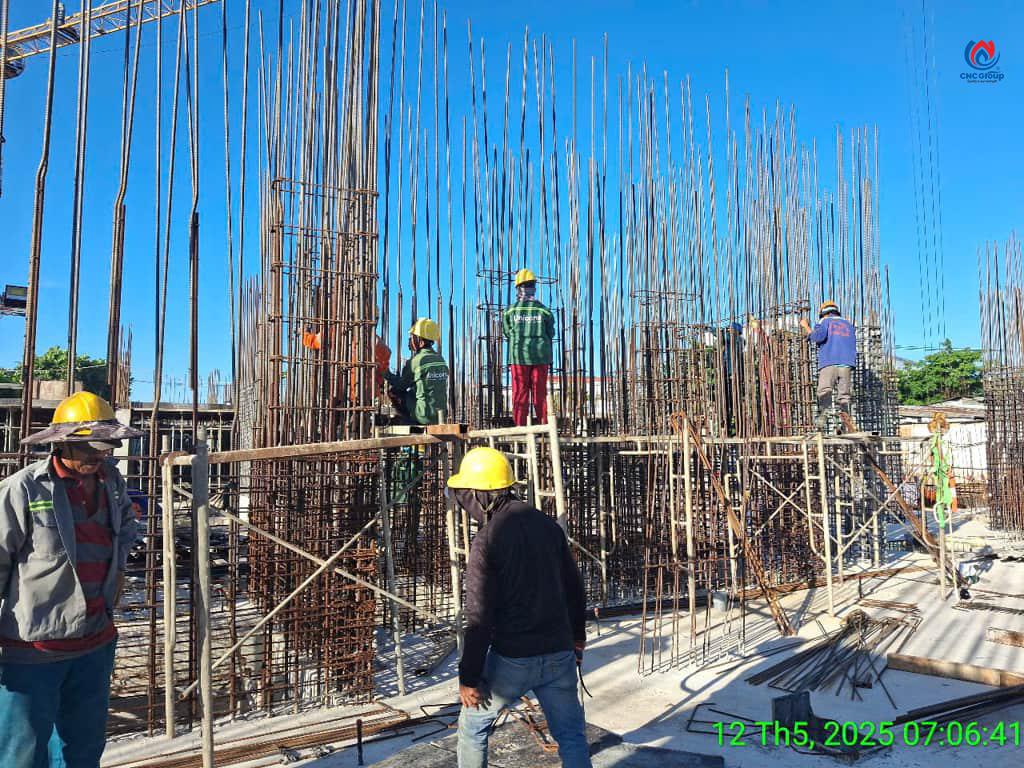

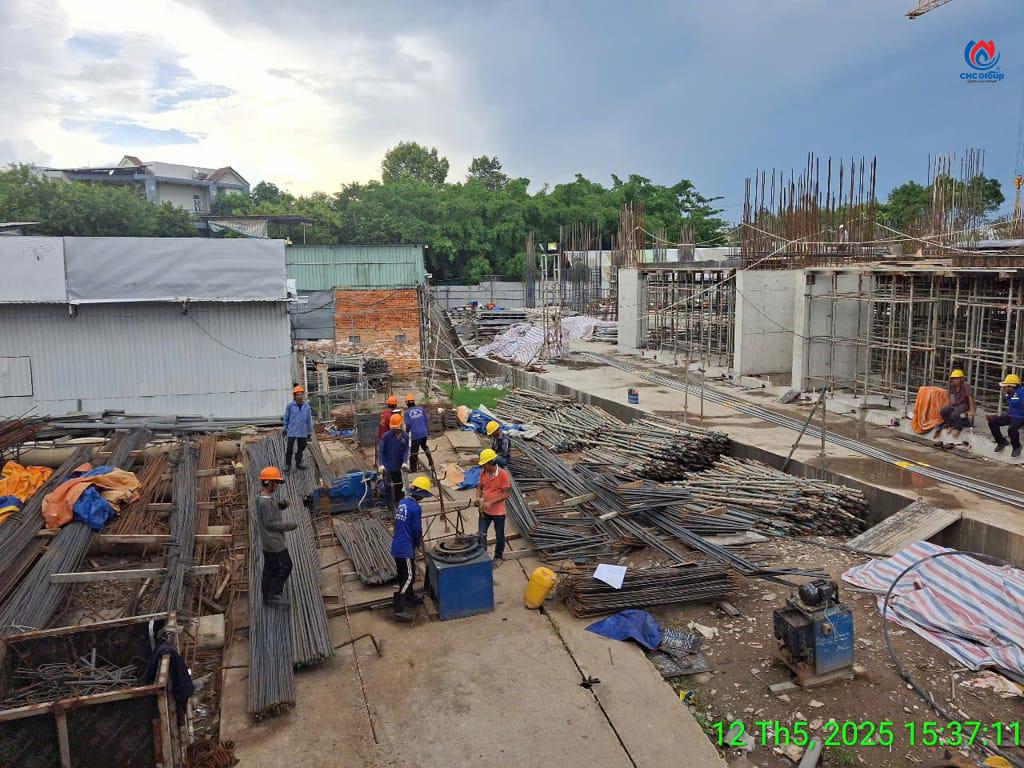

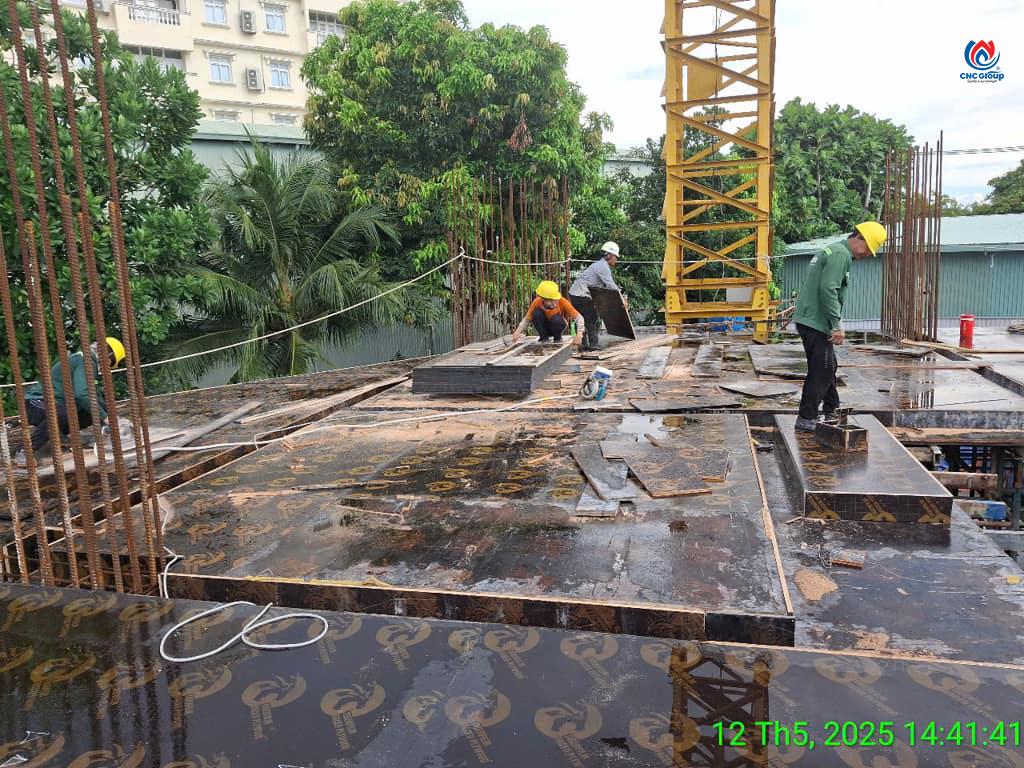

V. HÌNH ẢNH CÔNG TRƯỜNG NGÀY 12/05/2025:
