BÁO CÁO TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 09/05/2025 📊
Ngày báo cáo: 09/05/2025
I. TÌNH HÌNH THI CÔNG HIỆN TẠI:
A. Công tác kết cấu chính
- Tại tầng 1:
- Tiếp tục công tác gia công, lắp dựng thép cột vách sàn
- Hoàn thiện lắp đặt cốp pha dầm sàn và cột vách
- Tiếp tục tháo dỡ cốp pha sàn tại các khu vực đã đủ thời gian bảo dưỡng
- Duy trì công tác cứng cáp DUL
- Tại tầng 2:
- Bắt đầu gia công và lắp đặt thép dầm sàn
- Tiếp tục gia công cáp DUL
B. Công tác kỹ thuật và kiểm tra
- Thực hiện khắc phục các lỗi (defect) tại hầm B2
- Tiến hành kiểm tra kỹ thuật đối với hệ thống thép và cốp pha trước đổ bê tông
- Chuẩn bị đầy đủ vật tư, thiết bị và nhân lực cho công tác đổ bê tông cột tầng 1
II. KẾ HOẠCH THI CÔNG NGÀY 10/05/2025:
A. Công tác kết cấu chính
- Tại tầng 1:
- Tiếp tục công tác gia công, lắp dựng thép cột vách sàn
- Hoàn thiện lắp đặt cốp pha dầm sàn và cột vách
- Tiếp tục tháo dỡ cốp pha sàn tại các khu vực đã đủ thời gian bảo dưỡng
- Duy trì công tác cứng cáp DUL
- Tại tầng 2:
- Bắt đầu gia công và lắp đặt thép dầm sàn
- Tiếp tục gia công cáp DUL
B. Công tác kỹ thuật và kiểm tra
- Thực hiện khắc phục các lỗi (defect) tại hầm B2
- Tiến hành kiểm tra kỹ thuật đối với hệ thống thép và cốp pha trước đổ bê tông
- Chuẩn bị đầy đủ vật tư, thiết bị và nhân lực cho công tác đổ bê tông cột tầng 1
III. LỊCH TRÌNH LÀM THÊM GIỜ:
A. Hạng mục ưu tiên
- Hoàn thiện công tác gia công và lắp dựng thép cột vách tầng 1
- Đẩy nhanh tiến độ gia công cáp DUL tầng 2
- Rà soát và kiểm tra các chuẩn bị cần thiết cho công tác đổ bê tông ngày mai
IV. NHẬN XÉT VÀ ĐÁNH GIÁ:
Thi công ngày 09/05 diễn ra thuận lợi, đúng tiến độ, đặc biệt với công tác lắp dựng thép, cốp pha tầng 1 và ván khuôn tầng 2. Bố trí mặt bằng và vật tư đã cải thiện, tạo điều kiện làm việc tốt hơn. Cần đẩy nhanh chuẩn bị cho công tác đổ bê tông sắp tới và bổ sung kịp thời cốp pha tầng 2 để đảm bảo tiến độ chung của dự án.

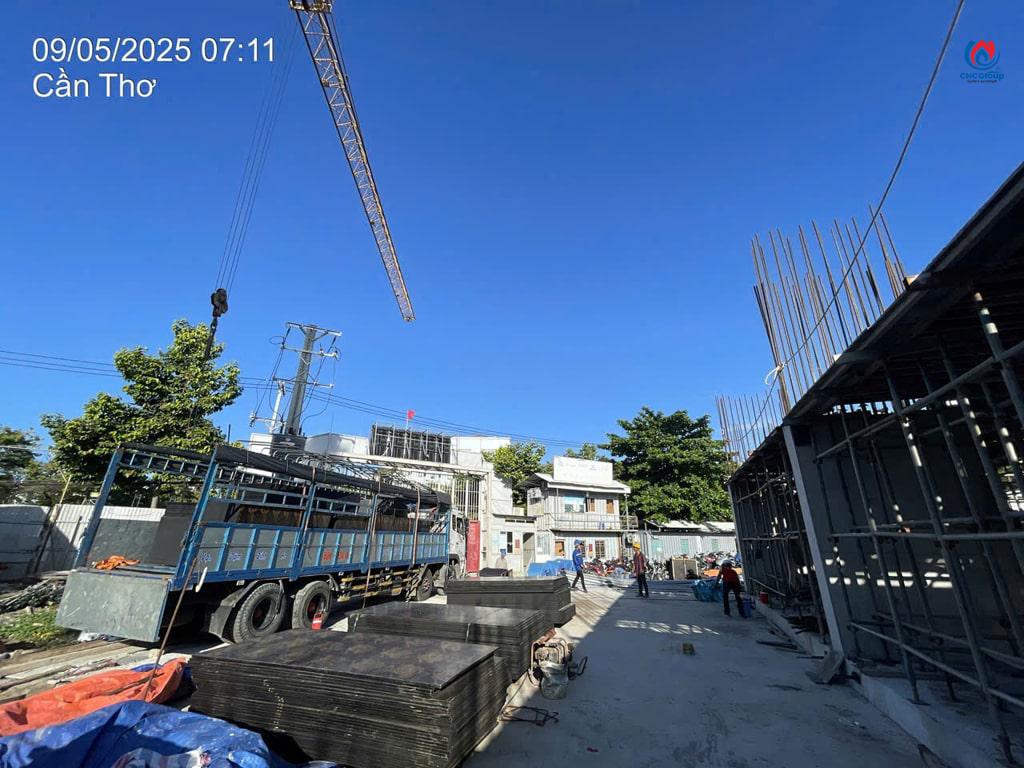

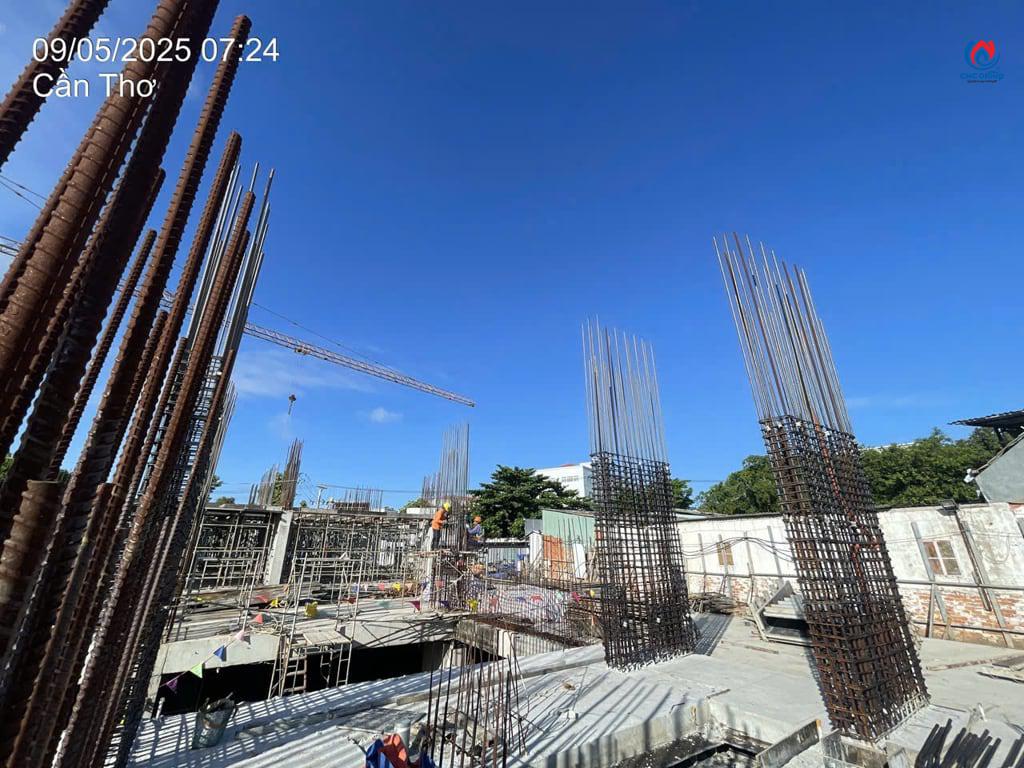

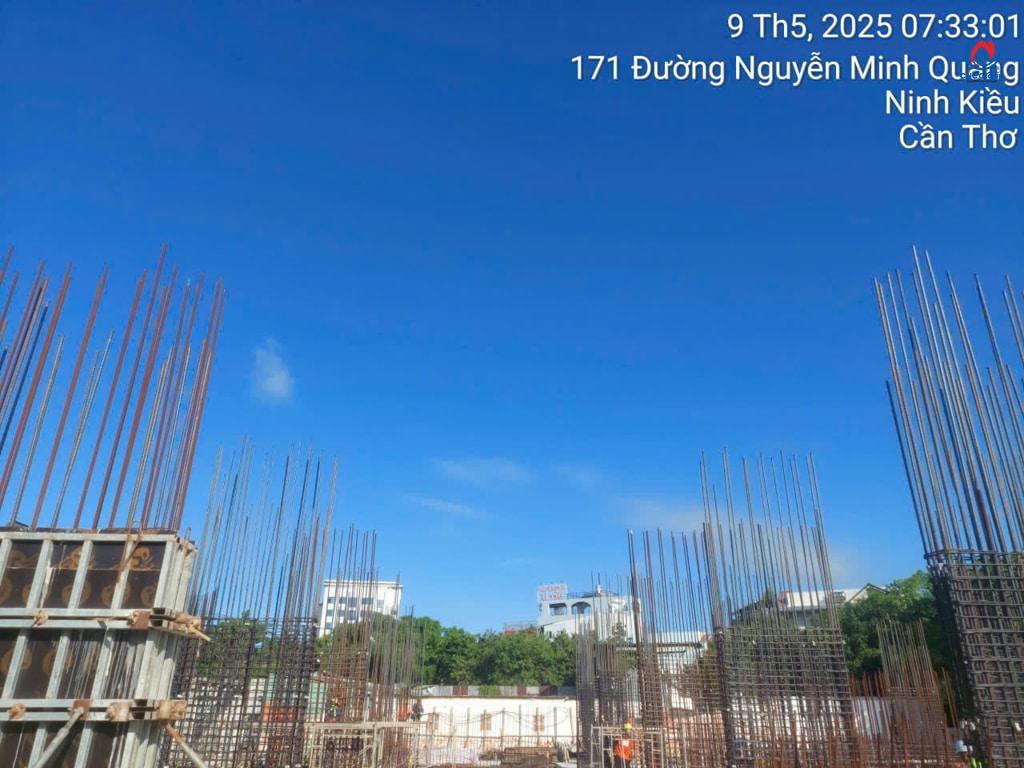

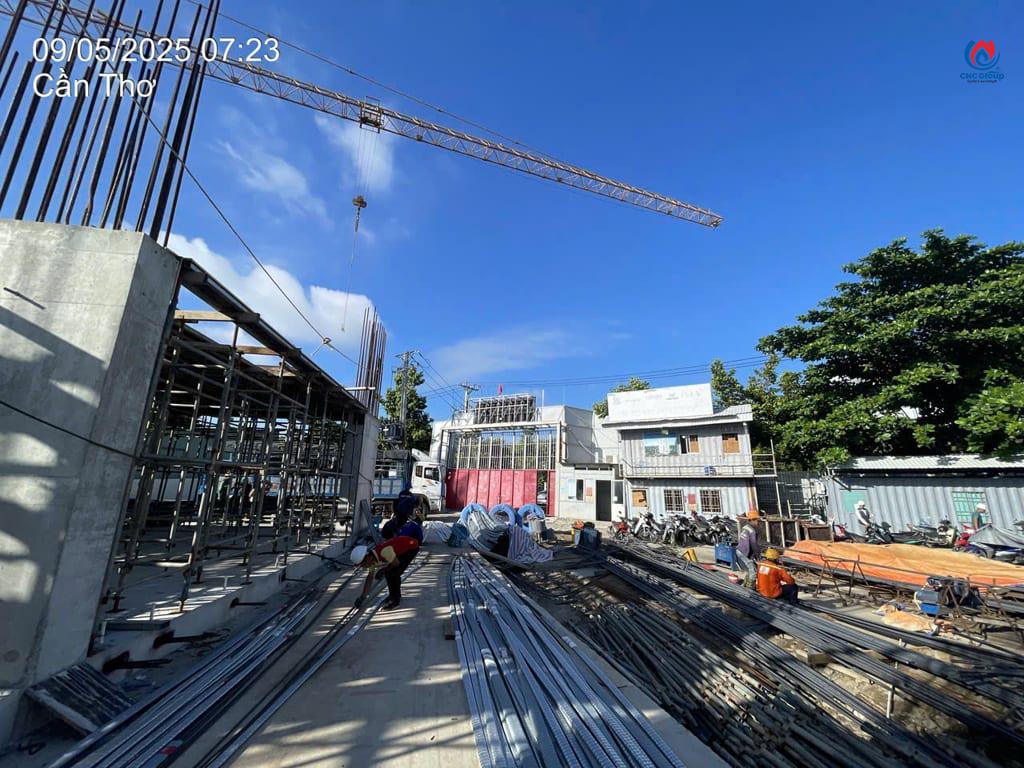

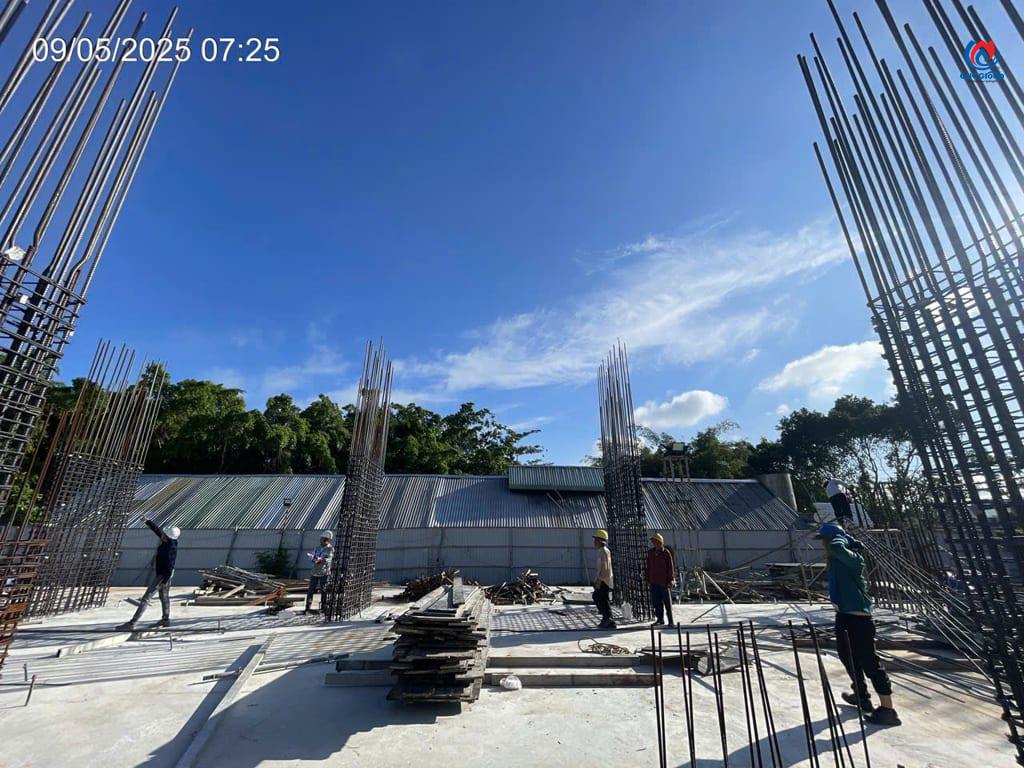

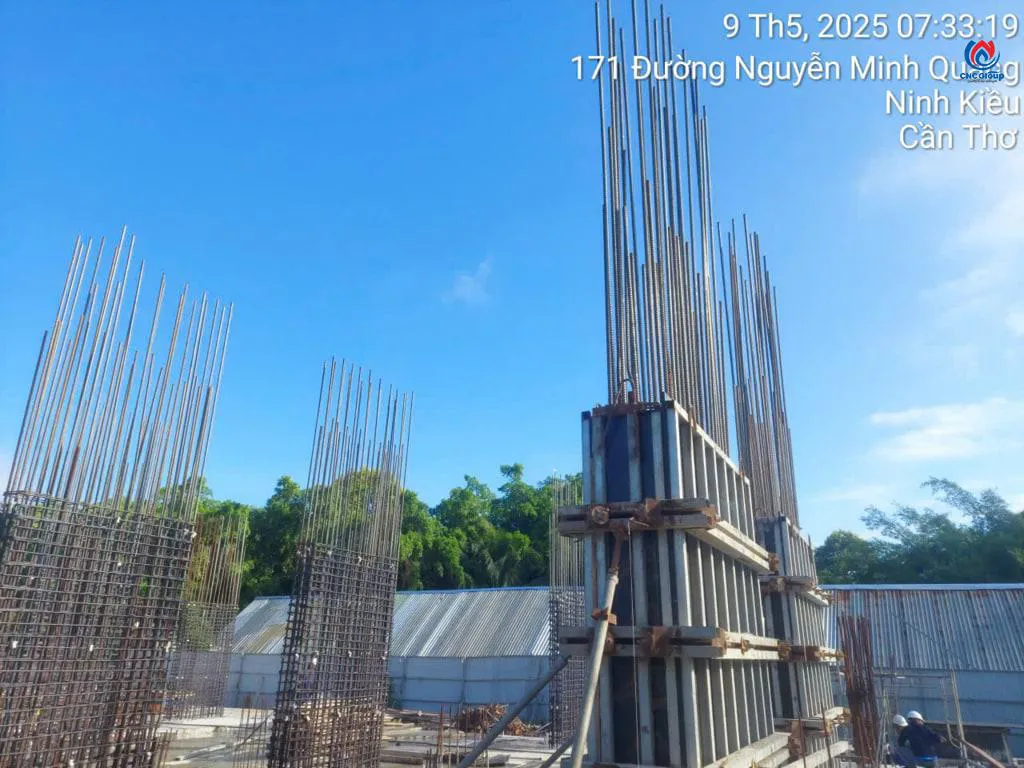

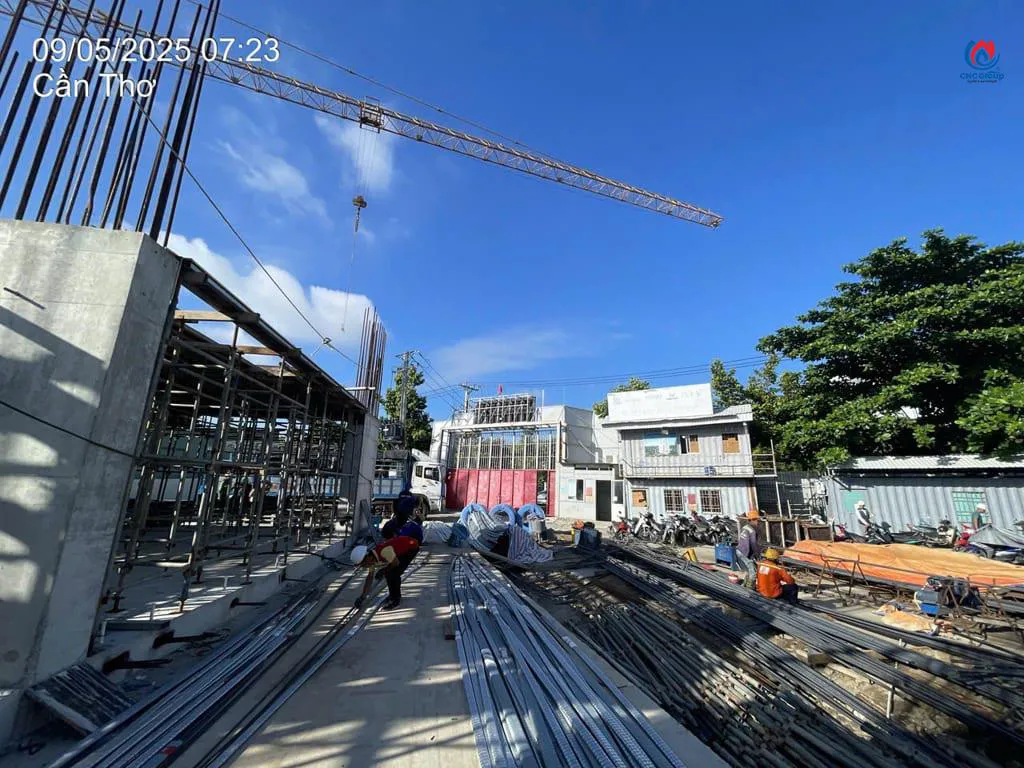

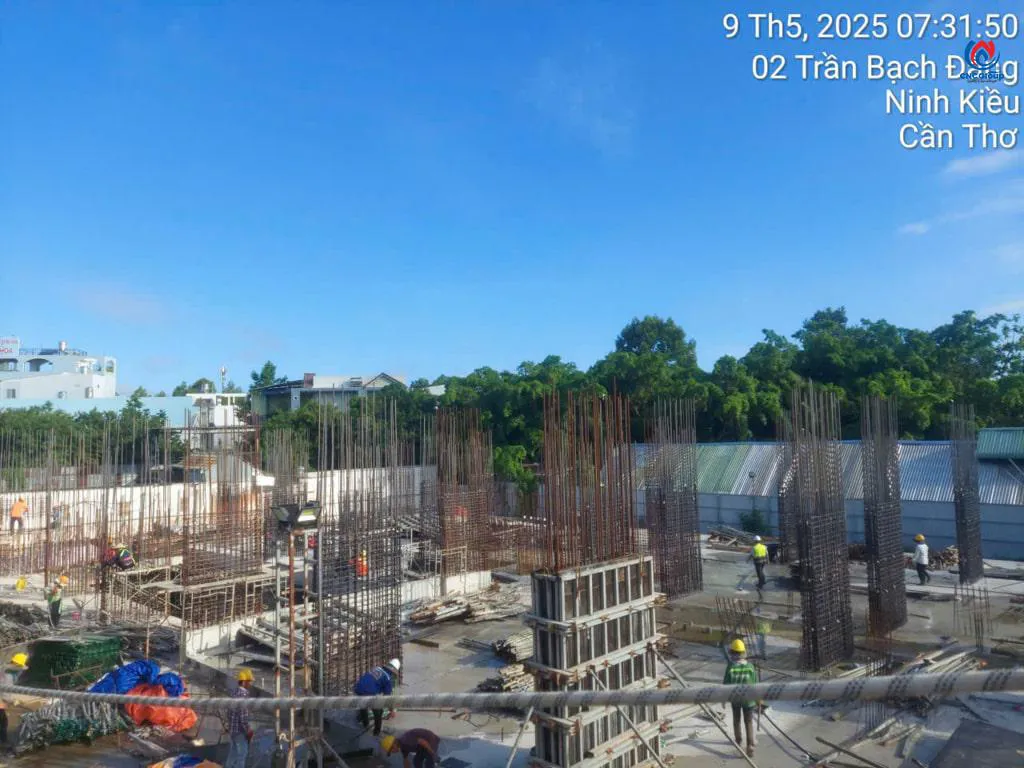

V. HÌNH ẢNH CÔNG TRƯỜNG NGÀY 09/05/2025:
